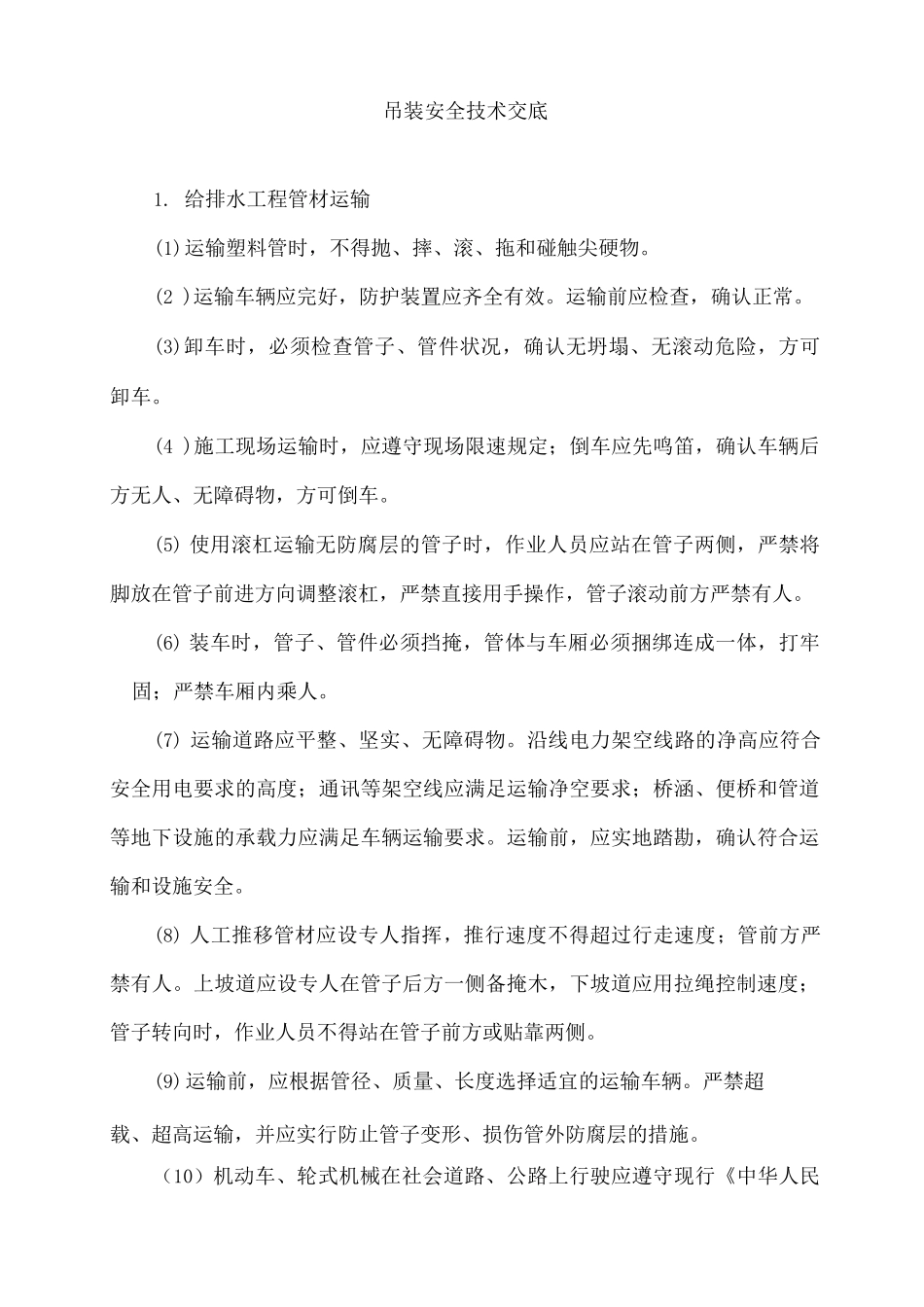

吊装安全技术交底1. 给排水工程管材运输(1)运输塑料管时,不得抛、摔、滚、拖和碰触尖硬物。(2 )运输车辆应完好,防护装置应齐全有效。运输前应检查,确认正常。(3)卸车时,必须检查管子、管件状况,确认无坍塌、无滚动危险,方可卸车。(4 )施工现场运输时,应遵守现场限速规定;倒车应先鸣笛,确认车辆后方无人、无障碍物,方可倒车。(5) 使用滚杠运输无防腐层的管子时,作业人员应站在管子两侧,严禁将脚放在管子前进方向调整滚杠,严禁直接用手操作,管子滚动前方严禁有人。(6) 装车时,管子、管件必须挡掩,管体与车厢必须捆绑连成一体,打牢固;严禁车厢内乘人。(7) 运输道路应平整、坚实、无障碍物。沿线电力架空线路的净高应符合安全用电要求的高度;通讯等架空线应满足运输净空要求;桥涵、便桥和管道等地下设施的承载力应满足车辆运输要求。运输前,应实地踏勘,确认符合运输和设施安全。(8) 人工推移管材应设专人指挥,推行速度不得超过行走速度;管前方严禁有人。上坡道应设专人在管子后方一侧备掩木,下坡道应用拉绳控制速度;管子转向时,作业人员不得站在管子前方或贴靠两侧。(9)运输前,应根据管径、质量、长度选择适宜的运输车辆。严禁超载、超高运输,并应实行防止管子变形、损伤管外防腐层的措施。(10)机动车、轮式机械在社会道路、公路上行驶应遵守现行《中华人民共和国道路交通安全法》、《中华人民共和国道路交通安全法实施条例》的有关规定;在施工现场道路上行驶时,应遵守现场限速等交通标志的管理规定;超宽、超长、超高运输应经交通管理部门批准后方可进行。(11)人工运输管材宜采纳与管材相适应的专用车辆;作业时应设专人指挥,作业人员应听从指挥,动作一致;行驶应缓慢、均匀,实行防倾覆措施,并应避让车辆、行人;装卸管子时,抬运、起落管子应步调一致,放置应均衡,绑扎必须牢固;雨雪天必须对运输道路实行防滑措施。(12)卷扬机牵引运输时,应符合下列要求:1)卷扬机操作工应经安全技术培训,考核合格,方可上岗。2)卷扬机制动操作杆的行程范围内,不得有障碍物或阻卡现象。3)作业时必须设信号工指挥,作业人员应精神集中,步调一致。4)卷扬机应搭设工作棚。操作人员应能看清指挥人员和拖动的管子。5)运行前方和两侧必须划定作业区、设安全标志,严禁非作业人员进入。6)使用皮带或开式齿轮传动的部分,均应设防护罩,导向滑轮不得用开拉板式滑轮。7)作业中,严禁任何人跨越正在作业的钢丝绳...
