吊顶工程转换层施工方案

吊顶工程转换层施工方案_第1页
1/4
吊顶工程转换层施工方案_第2页
2/4
吊顶工程转换层施工方案_第3页
3/4

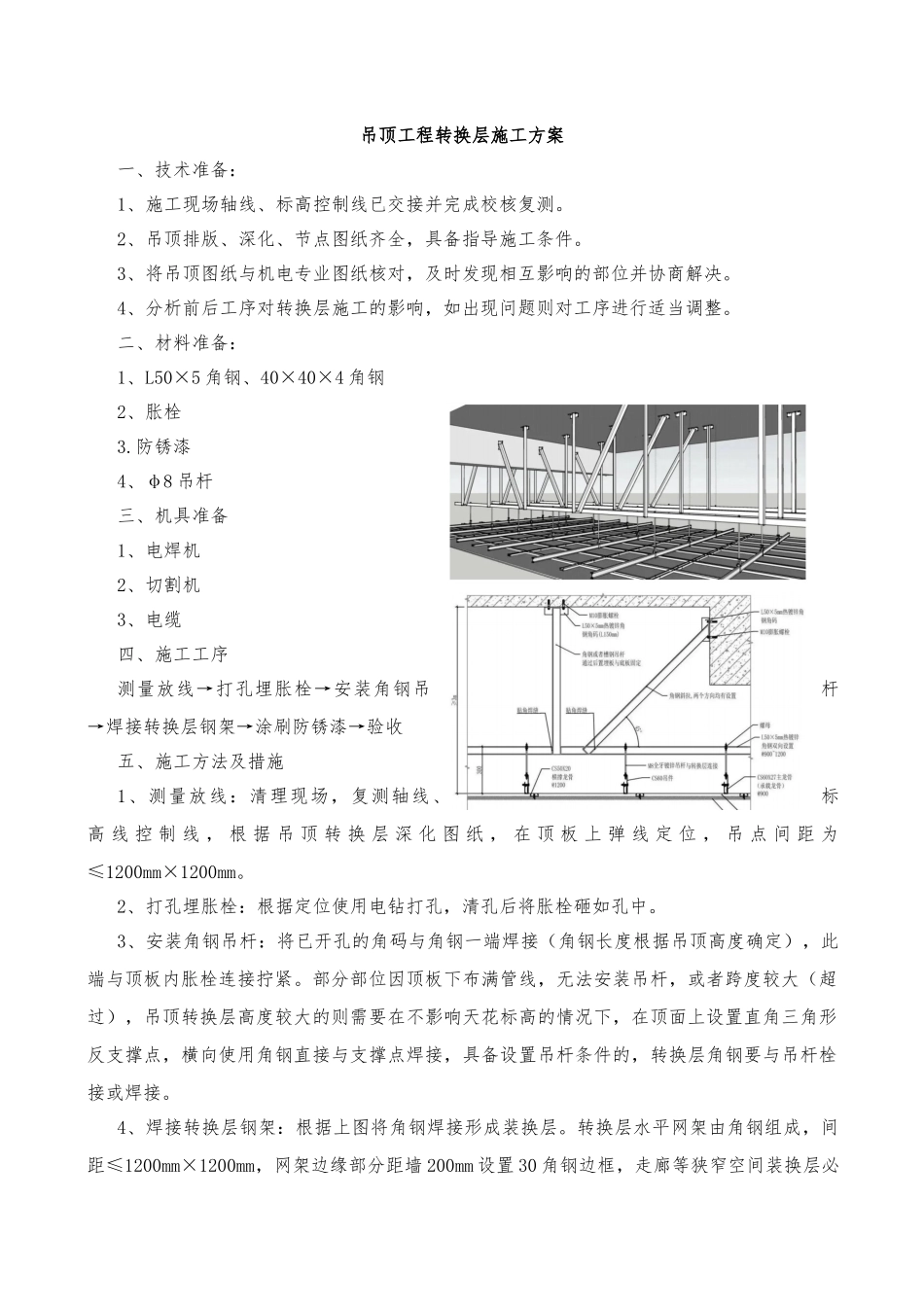

吊顶工程转换层施工方案一、技术准备:1、施工现场轴线、标高控制线已交接并完成校核复测。2、吊顶排版、深化、节点图纸齐全,具备指导施工条件。3、将吊顶图纸与机电专业图纸核对,及时发现相互影响的部位并协商解决。4、分析前后工序对转换层施工的影响,如出现问题则对工序进行适当调整。二、材料准备:1、L50×5 角钢、40×40×4 角钢2、胀栓3.防锈漆4、φ8 吊杆三、机具准备1、电焊机2、切割机3、电缆四、施工工序测量放线→打孔埋胀栓→安装角钢吊杆→焊接转换层钢架→涂刷防锈漆→验收五、施工方法及措施1、测量放线:清理现场,复测轴线、标高 线 控 制 线 , 根 据 吊 顶 转 换 层 深 化 图 纸 , 在 顶 板 上 弹 线 定 位 , 吊 点 间 距 为≤1200mm×1200mm。2、打孔埋胀栓:根据定位使用电钻打孔,清孔后将胀栓砸如孔中。3、安装角钢吊杆:将已开孔的角码与角钢一端焊接(角钢长度根据吊顶高度确定),此端与顶板内胀栓连接拧紧。部分部位因顶板下布满管线,无法安装吊杆,或者跨度较大(超过),吊顶转换层高度较大的则需要在不影响天花标高的情况下,在顶面上设置直角三角形反支撑点,横向使用角钢直接与支撑点焊接,具备设置吊杆条件的,转换层角钢要与吊杆栓接或焊接。4、焊接转换层钢架:根据上图将角钢焊接形成装换层。转换层水平网架由角钢组成,间距≤1200mm×1200mm,网架边缘部分距墙 200mm 设置 30 角钢边框,走廊等狭窄空间装换层必须形成“井”字框架体系以增加整体刚度。5、涂刷防锈漆:涂刷灰色防锈漆,分三遍涂刷。6、验收:转换层完成后报总包、监理、业主单位验收。六、质量标准1、保证项目⑴ 焊接材料应符合设计要求和有关标准的规定,应检查质量证明书及烘焙记录。⑵ 焊工必须经考试合格,检查焊工相应施焊条件的合格证及考核日期。⑶Ⅰ、Ⅱ级焊缝必须经探伤检验,并应符合设计要求和施工及验收法律规范的规定,检查焊缝探伤报告。⑷ 焊缝表面Ⅰ、Ⅱ级焊缝不得有裂纹、焊瘤、烧穿、坑等缺陷。Ⅱ级焊缝不得有表面气孔、夹渣、坑、裂纹、电擦伤等缺陷,且Ⅰ级焊缝不得有咬边、未焊满等缺陷。2、基本项目⑴ 焊缝外观:焊缝外形均匀,焊道与焊道、焊道与基本金属之间过渡平滑,焊渣和飞溅物清除洁净。⑵ 表面气孔:Ⅰ、Ⅱ级焊缝不允许;Ⅲ级焊缝每 50mm 长度焊缝内允许直径≤;且≤3mm气孔 2 个;气孔间距≤6 倍孔径。⑶ 咬边:Ⅰ 级焊缝不允许。Ⅱ 级焊缝:咬边...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

吊顶工程转换层施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
