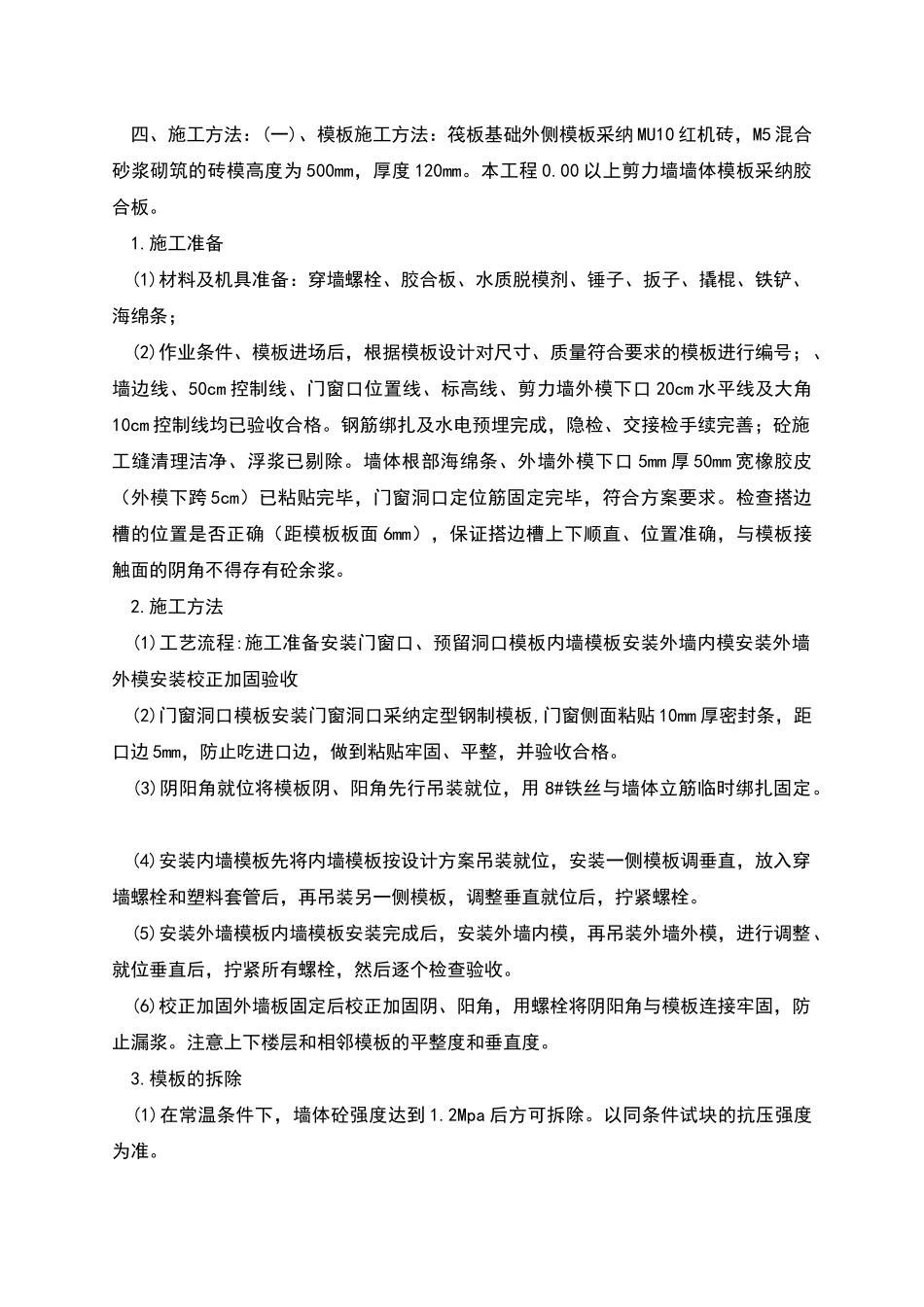

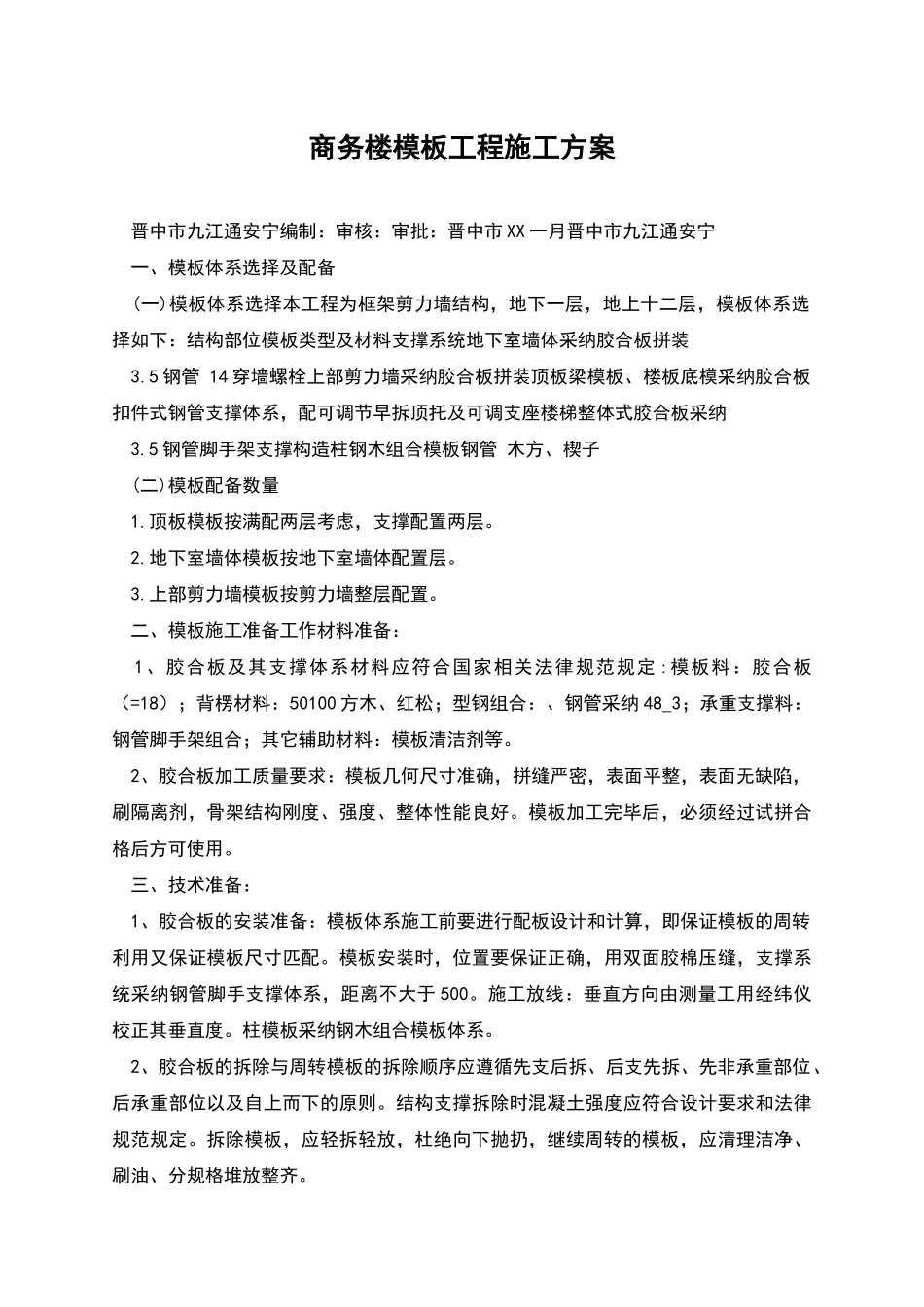

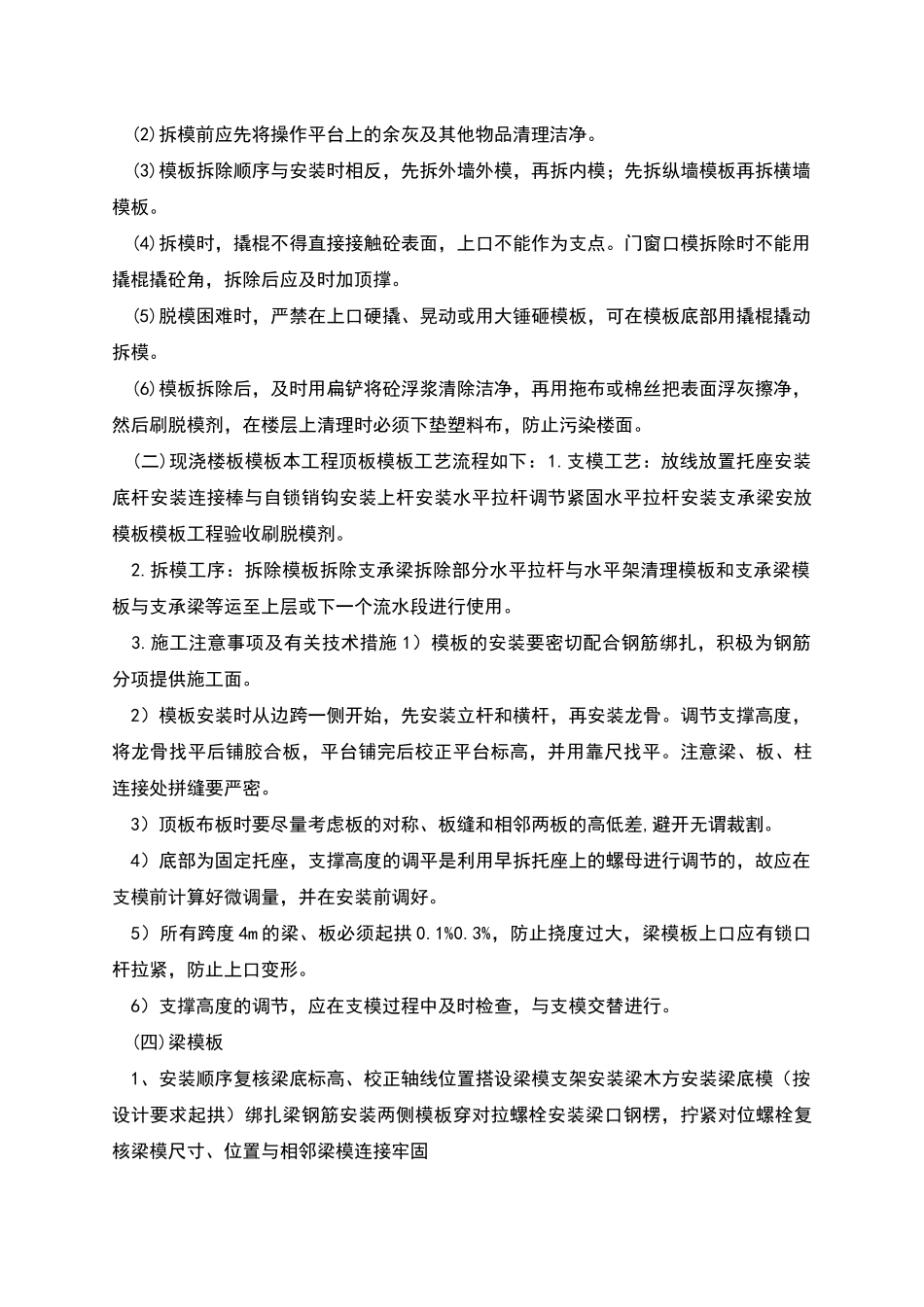

商务楼模板工程施工方案 晋中市九江通安宁编制:审核:审批:晋中市 XX 一月晋中市九江通安宁 一、模板体系选择及配备 (一)模板体系选择本工程为框架剪力墙结构,地下一层,地上十二层,模板体系选择如下:结构部位模板类型及材料支撑系统地下室墙体采纳胶合板拼装 3.5 钢管 14 穿墙螺栓上部剪力墙采纳胶合板拼装顶板梁模板、楼板底模采纳胶合板扣件式钢管支撑体系,配可调节早拆顶托及可调支座楼梯整体式胶合板采纳 3.5 钢管脚手架支撑构造柱钢木组合模板钢管 木方、楔子 (二)模板配备数量 1.顶板模板按满配两层考虑,支撑配置两层。 2.地下室墙体模板按地下室墙体配置层。 3.上部剪力墙模板按剪力墙整层配置。 二、模板施工准备工作材料准备: 1、胶合板及其支撑体系材料应符合国家相关法律规范规定 :模板料:胶合板(=18);背楞材料:50100 方木、红松;型钢组合:、钢管采纳 48_3;承重支撑料:钢管脚手架组合;其它辅助材料:模板清洁剂等。 2、胶合板加工质量要求:模板几何尺寸准确,拼缝严密,表面平整,表面无缺陷,刷隔离剂,骨架结构刚度、强度、整体性能良好。模板加工完毕后,必须经过试拼合格后方可使用。 三、技术准备: 1、胶合板的安装准备:模板体系施工前要进行配板设计和计算,即保证模板的周转利用又保证模板尺寸匹配。模板安装时,位置要保证正确,用双面胶棉压缝,支撑系统采纳钢管脚手支撑体系,距离不大于 500。施工放线:垂直方向由测量工用经纬仪校正其垂直度。柱模板采纳钢木组合模板体系。 2、胶合板的拆除与周转模板的拆除顺序应遵循先支后拆、后支先拆、先非承重部位、后承重部位以及自上而下的原则。结构支撑拆除时混凝土强度应符合设计要求和法律规范规定。拆除模板,应轻拆轻放,杜绝向下抛扔,继续周转的模板,应清理洁净、刷油、分规格堆放整齐。 四、施工方法:(一)、模板施工方法:筏板基础外侧模板采纳 MU10 红机砖,M5 混合砂浆砌筑的砖模高度为 500mm,厚度 120mm。本工程 0.00 以上剪力墙墙体模板采纳胶合板。 1.施工准备 (1)材料及机具准备:穿墙螺栓、胶合板、水质脱模剂、锤子、扳子、撬棍、铁铲、海绵条; (2)作业条件、模板进场后,根据模板设计对尺寸、质量符合要求的模板进行编号;、墙边线、50cm 控制线、门窗口位置线、标高线、剪力墙外模下口 20cm 水平线及大角10cm 控制线均已验收合格。钢筋绑扎及水电预埋完成,隐检、交接检手续完善;砼施工缝...
