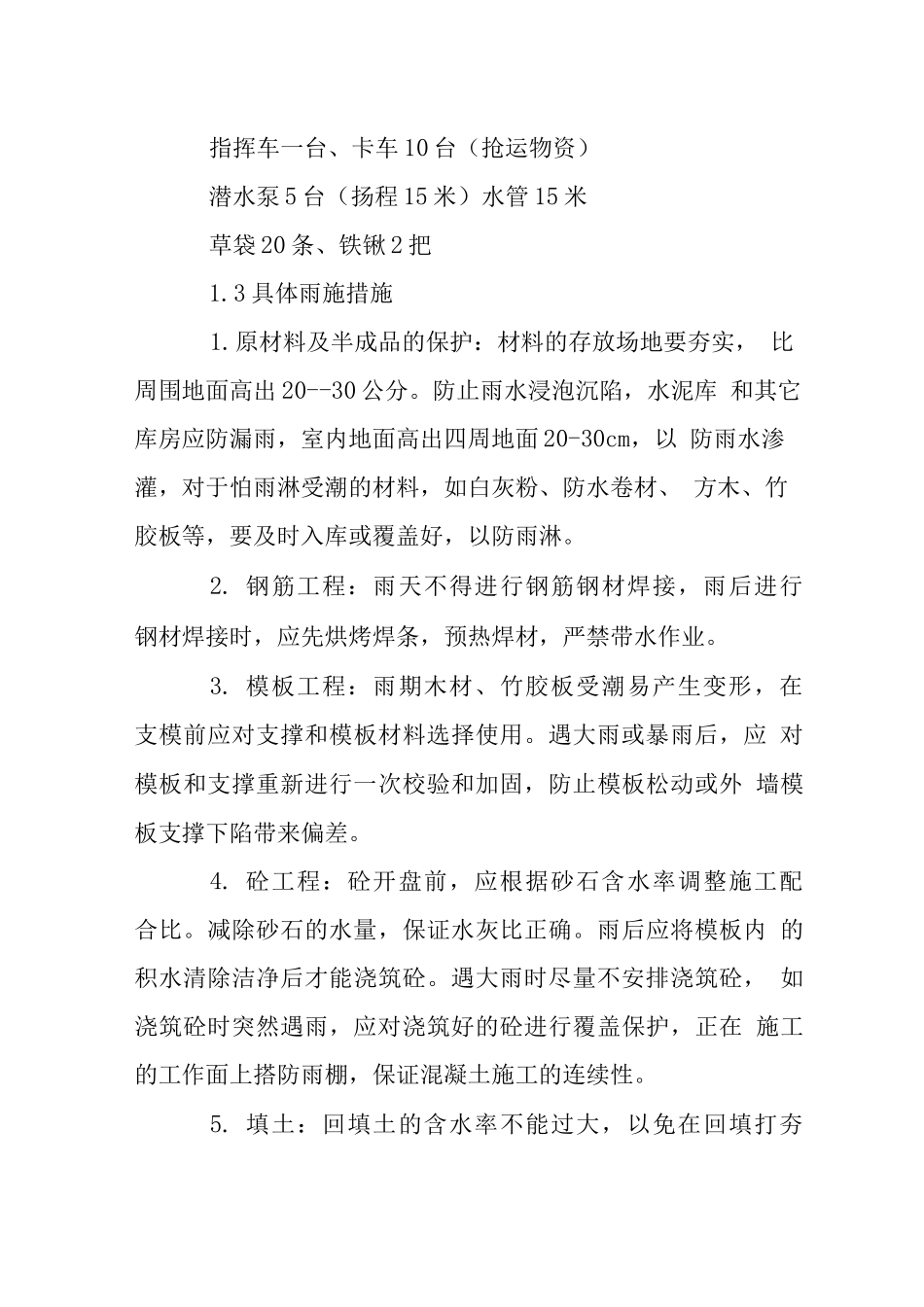

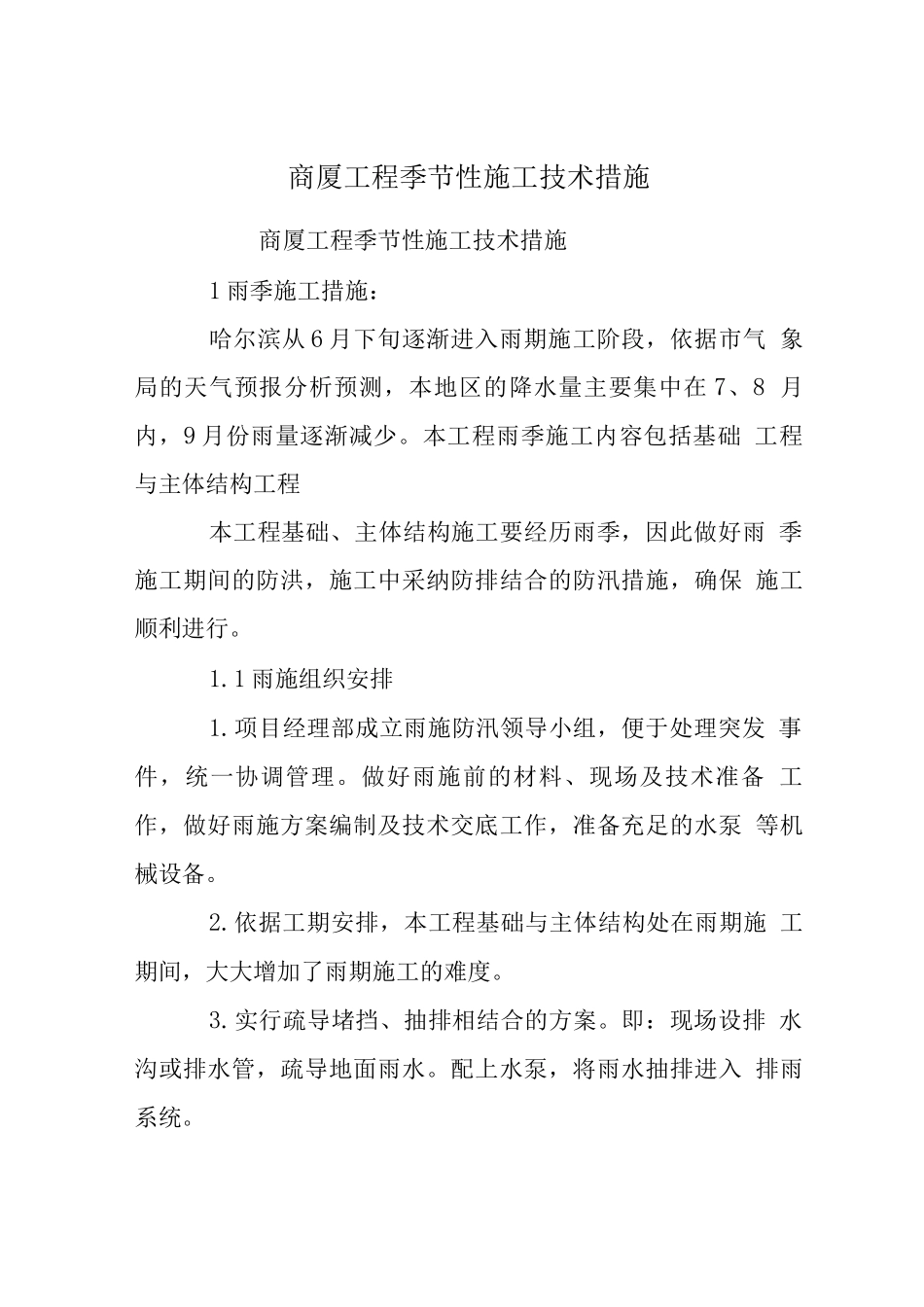

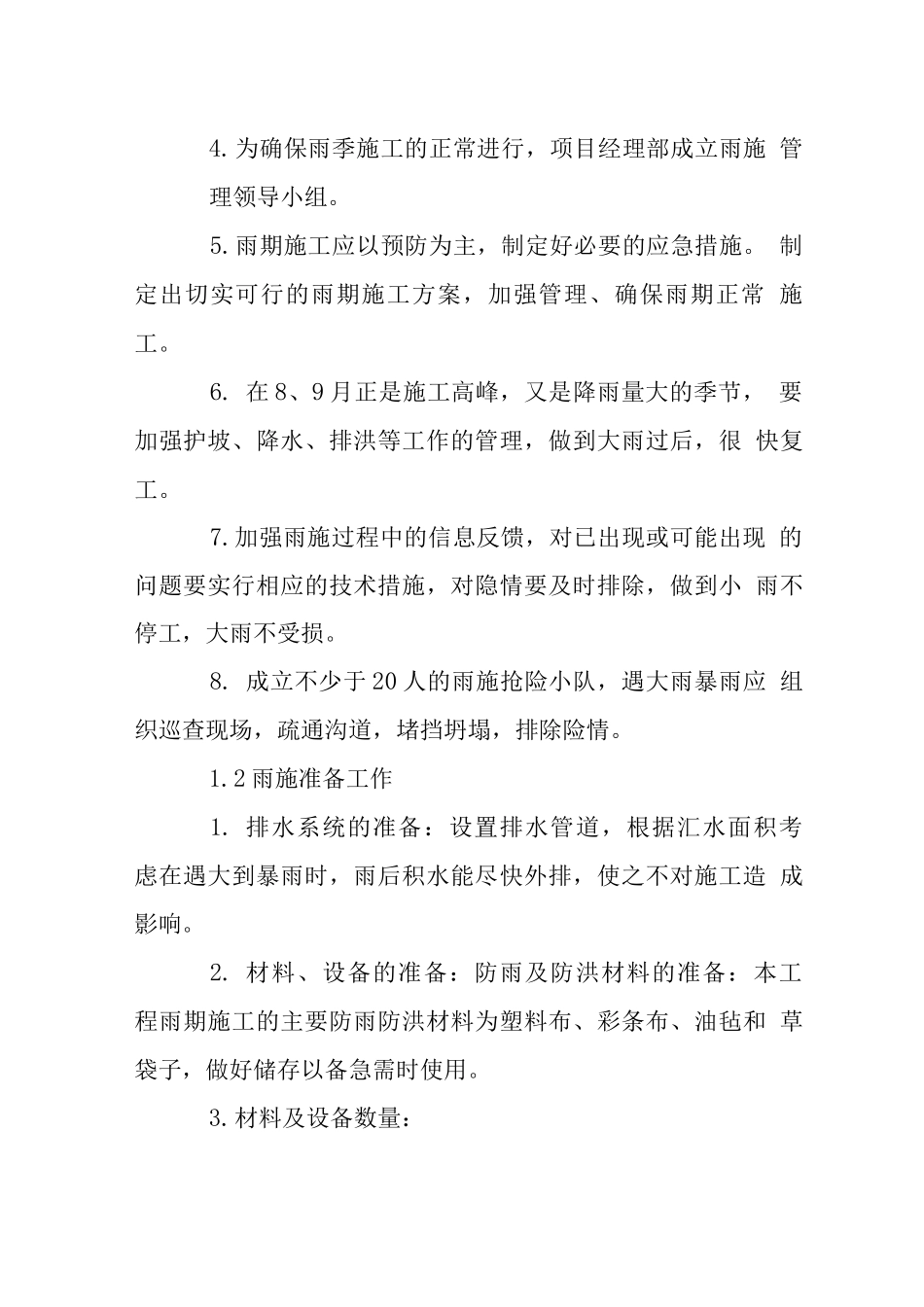

商厦工程季节性施工技术措施商厦工程季节性施工技术措施1 雨季施工措施:哈尔滨从 6 月下旬逐渐进入雨期施工阶段,依据市气 象局的天气预报分析预测,本地区的降水量主要集中在 7、8 月内,9 月份雨量逐渐减少。本工程雨季施工内容包括基础 工程与主体结构工程本工程基础、主体结构施工要经历雨季,因此做好雨 季施工期间的防洪,施工中采纳防排结合的防汛措施,确保 施工顺利进行。1.1 雨施组织安排1.项目经理部成立雨施防汛领导小组,便于处理突发 事件,统一协调管理。做好雨施前的材料、现场及技术准备 工作,做好雨施方案编制及技术交底工作,准备充足的水泵 等机械设备。2.依据工期安排,本工程基础与主体结构处在雨期施 工期间,大大增加了雨期施工的难度。3.实行疏导堵挡、抽排相结合的方案。即:现场设排 水沟或排水管,疏导地面雨水。配上水泵,将雨水抽排进入 排雨系统。4.为确保雨季施工的正常进行,项目经理部成立雨施 管理领导小组。5.雨期施工应以预防为主,制定好必要的应急措施。 制定出切实可行的雨期施工方案,加强管理、确保雨期正常 施工。6. 在 8、9 月正是施工高峰,又是降雨量大的季节, 要加强护坡、降水、排洪等工作的管理,做到大雨过后,很 快复工。7.加强雨施过程中的信息反馈,对已出现或可能出现 的问题要实行相应的技术措施,对隐情要及时排除,做到小 雨不停工,大雨不受损。8. 成立不少于 20 人的雨施抢险小队,遇大雨暴雨应 组织巡查现场,疏通沟道,堵挡坍塌,排除险情。1.2 雨施准备工作1. 排水系统的准备:设置排水管道,根据汇水面积考 虑在遇大到暴雨时,雨后积水能尽快外排,使之不对施工造 成影响。2. 材料、设备的准备:防雨及防洪材料的准备:本工 程雨期施工的主要防雨防洪材料为塑料布、彩条布、油毡和 草袋子,做好储存以备急需时使用。3.材料及设备数量:指挥车一台、卡车 10 台(抢运物资)潜水泵 5 台(扬程 15 米)水管 15 米草袋 20 条、铁锹 2 把1.3 具体雨施措施1.原材料及半成品的保护:材料的存放场地要夯实, 比周围地面高出 20--30 公分。防止雨水浸泡沉陷,水泥库 和其它库房应防漏雨,室内地面高出四周地面 20-30cm,以 防雨水渗灌,对于怕雨淋受潮的材料,如白灰粉、防水卷材、 方木、竹胶板等,要及时入库或覆盖好,以防雨淋。2. 钢筋工程:雨天不得进行钢筋钢材焊接,雨后进行 钢材焊接时,应先烘烤焊条,预热焊材,...
