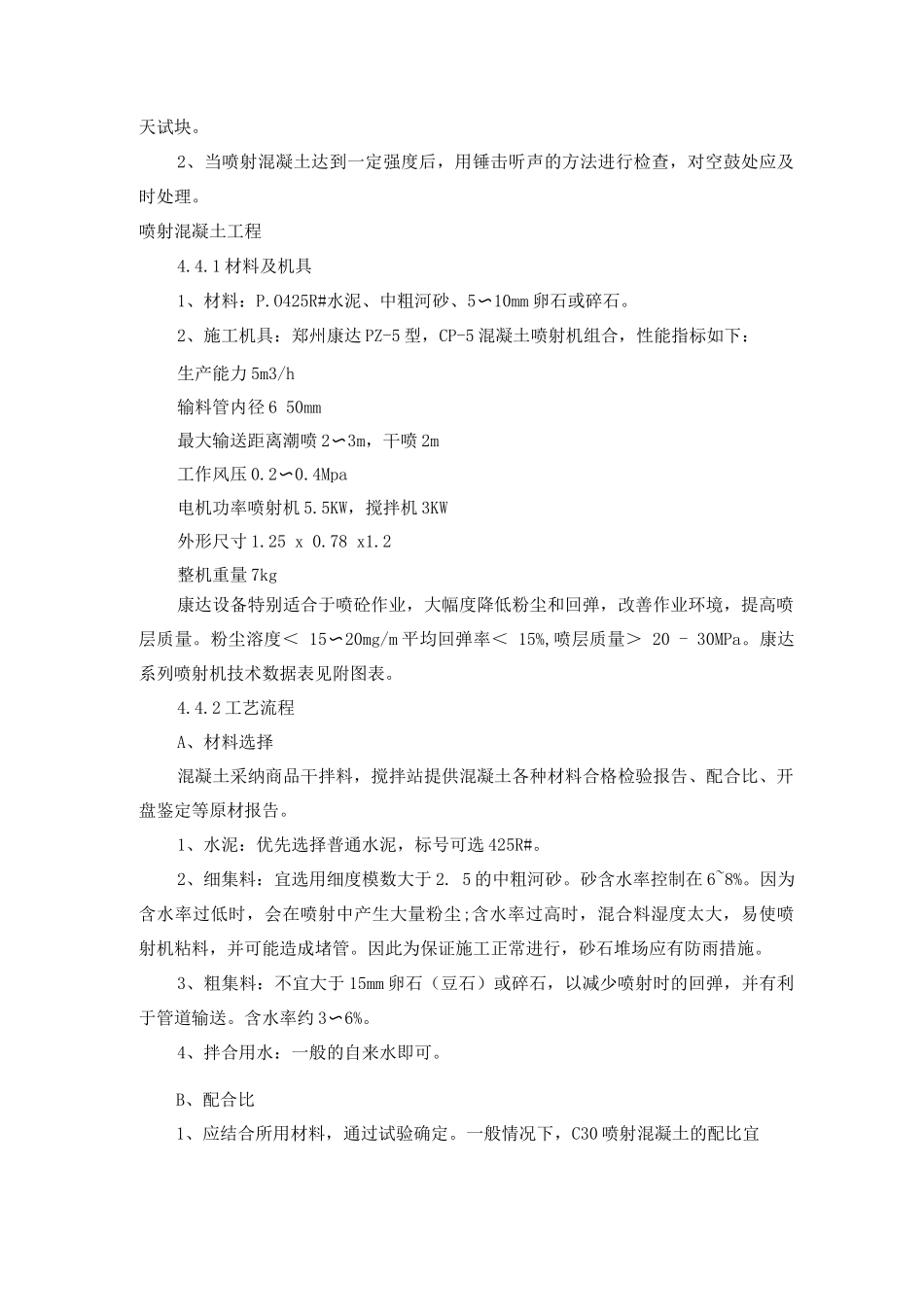

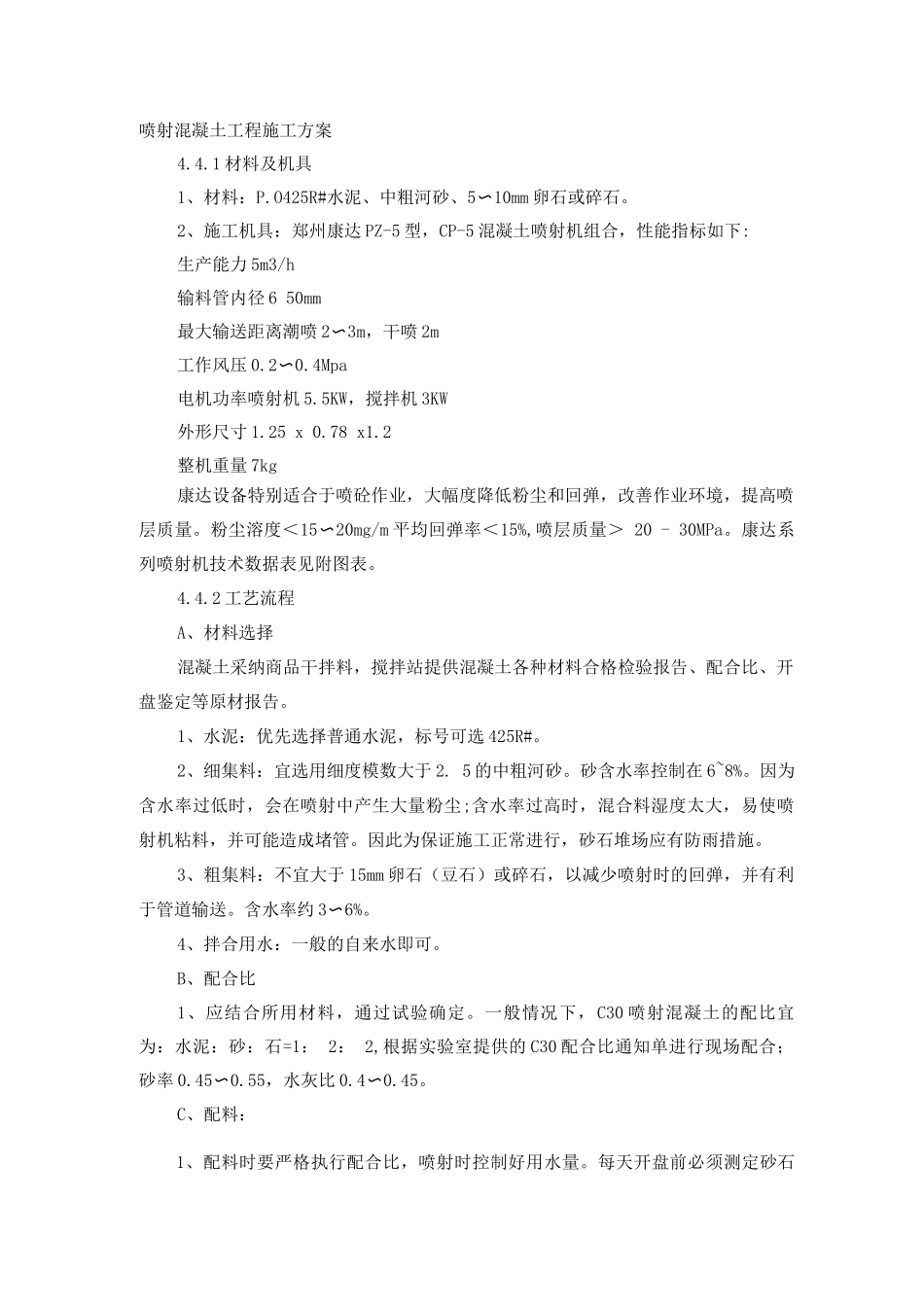

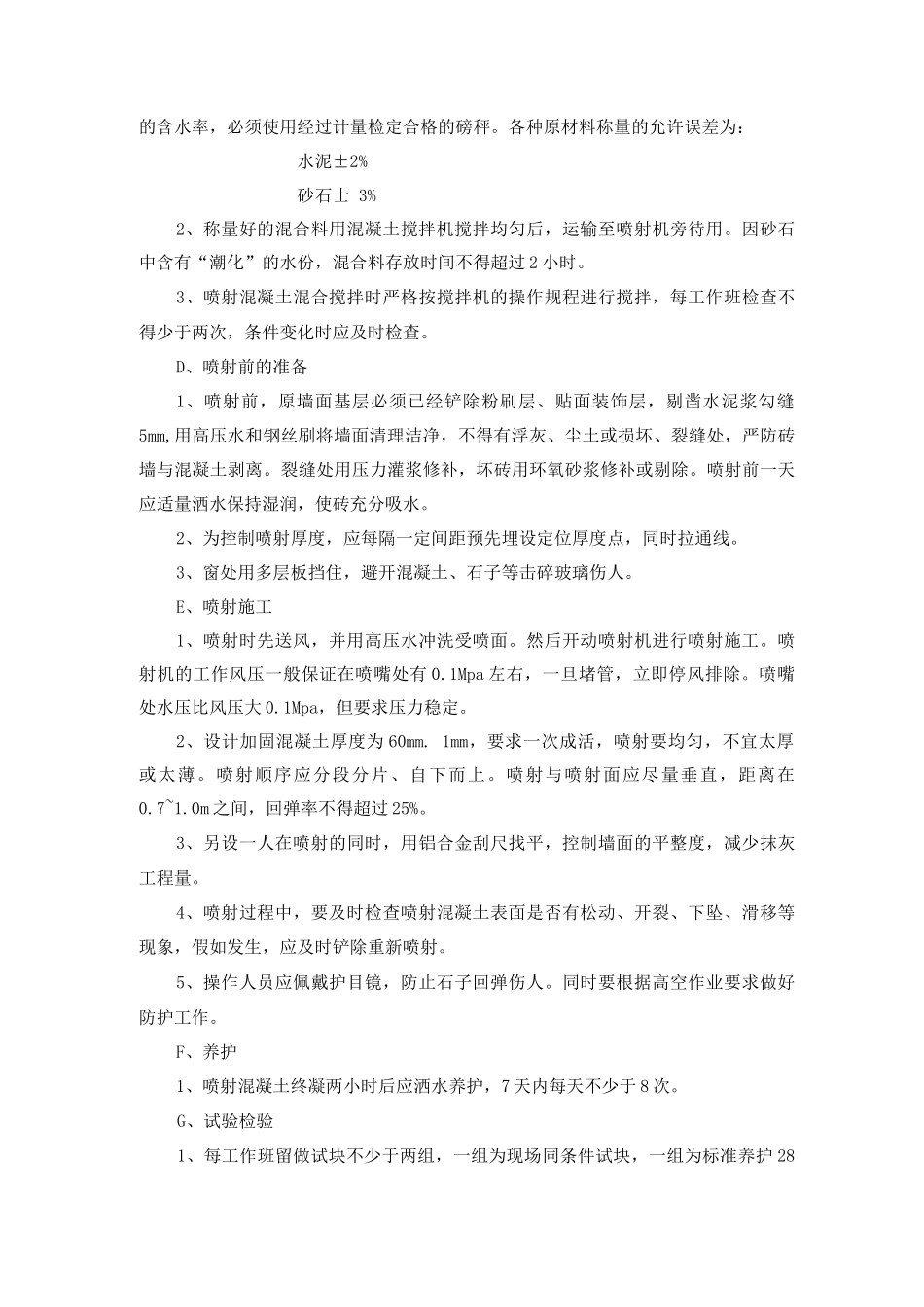

喷射混凝土工程施工方案4.4.1 材料及机具1、材料:P.O425R#水泥、中粗河砂、5〜10mm 卵石或碎石。2、施工机具:郑州康达 PZ-5 型,CP-5 混凝土喷射机组合,性能指标如下:生产能力 5m3/h输料管内径 6 50mm最大输送距离潮喷 2〜3m,干喷 2m工作风压 0.2〜0.4Mpa电机功率喷射机 5.5KW,搅拌机 3KW外形尺寸 1.25 x 0.78 x1.2整机重量 7kg康达设备特别适合于喷砼作业,大幅度降低粉尘和回弹,改善作业环境,提高喷层质量。粉尘溶度<15〜20mg/m 平均回弹率<15%,喷层质量> 20 - 30MPa。康达系列喷射机技术数据表见附图表。4.4.2 工艺流程A、材料选择混凝土采纳商品干拌料,搅拌站提供混凝土各种材料合格检验报告、配合比、开盘鉴定等原材报告。1、水泥:优先选择普通水泥,标号可选 425R#。2、细集料:宜选用细度模数大于 2. 5 的中粗河砂。砂含水率控制在 6~8%。因为含水率过低时,会在喷射中产生大量粉尘;含水率过高时,混合料湿度太大,易使喷射机粘料,并可能造成堵管。因此为保证施工正常进行,砂石堆场应有防雨措施。3、粗集料:不宜大于 15mm 卵石(豆石)或碎石,以减少喷射时的回弹,并有利于管道输送。含水率约 3〜6%。4、拌合用水:一般的自来水即可。B、配合比1、应结合所用材料,通过试验确定。一般情况下,C30 喷射混凝土的配比宜为:水泥:砂:石=1: 2: 2,根据实验室提供的 C30 配合比通知单进行现场配合;砂率 0.45〜0.55,水灰比 0.4〜0.45。C、配料:1、配料时要严格执行配合比,喷射时控制好用水量。每天开盘前必须测定砂石的含水率,必须使用经过计量检定合格的磅秤。各种原材料称量的允许误差为:水泥±2%砂石士 3%2、称量好的混合料用混凝土搅拌机搅拌均匀后,运输至喷射机旁待用。因砂石中含有“潮化”的水份,混合料存放时间不得超过 2 小时。3、喷射混凝土混合搅拌时严格按搅拌机的操作规程进行搅拌,每工作班检查不得少于两次,条件变化时应及时检查。D、喷射前的准备1、喷射前,原墙面基层必须已经铲除粉刷层、贴面装饰层,剔凿水泥浆勾缝5mm,用高压水和钢丝刷将墙面清理洁净,不得有浮灰、尘土或损坏、裂缝处,严防砖墙与混凝土剥离。裂缝处用压力灌浆修补,坏砖用环氧砂浆修补或剔除。喷射前一天应适量洒水保持湿润,使砖充分吸水。2、为控制喷射厚度,应每隔一定间距预先埋设定位厚度点,同时拉通线。3、窗处用多层板挡住,避开混凝土、石子等击碎玻璃伤人。E、喷射施工1、...
