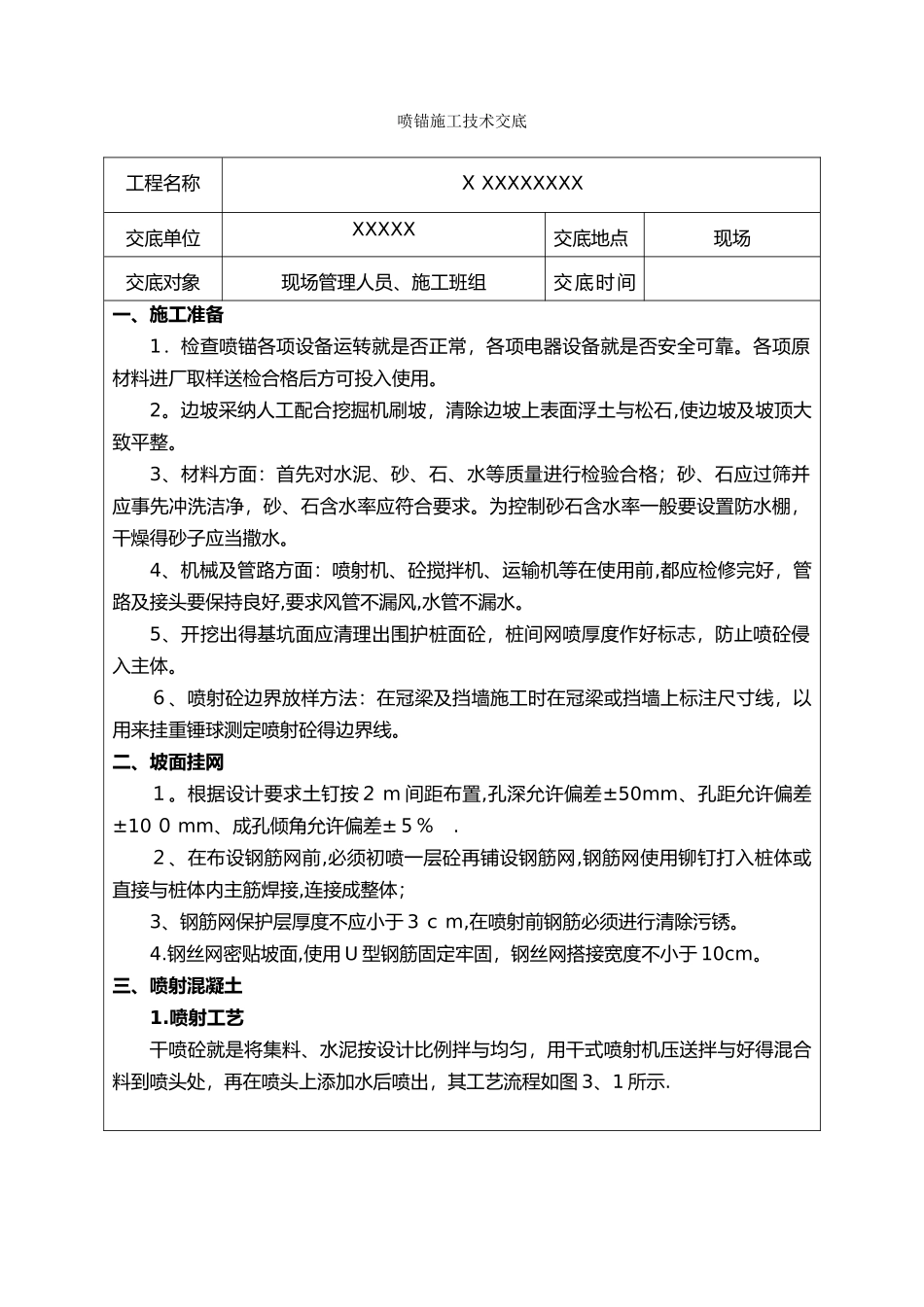

喷锚施工技术交底 工程名称X XXXXXXXX交底单位XXXXX交底地点现场交底对象现场管理人员、施工班组交底时间一、施工准备1.检查喷锚各项设备运转就是否正常,各项电器设备就是否安全可靠
各项原材料进厂取样送检合格后方可投入使用
边坡采纳人工配合挖掘机刷坡,清除边坡上表面浮土与松石,使边坡及坡顶大致平整
3、材料方面:首先对水泥、砂、石、水等质量进行检验合格;砂、石应过筛并应事先冲洗洁净,砂、石含水率应符合要求
为控制砂石含水率一般要设置防水棚,干燥得砂子应当撒水
4、机械及管路方面:喷射机、砼搅拌机、运输机等在使用前,都应检修完好,管路及接头要保持良好,要求风管不漏风,水管不漏水
5、开挖出得基坑面应清理出围护桩面砼,桩间网喷厚度作好标志,防止喷砼侵入主体
6、喷射砼边界放样方法:在冠梁及挡墙施工时在冠梁或挡墙上标注尺寸线,以用来挂重锤球测定喷射砼得边界线
二、坡面挂网1
根据设计要求土钉按2 m 间距布置,孔深允许偏差±50mm、孔距允许偏差±10 0 mm、成孔倾角允许偏差±5%
2、在布设钢筋网前,必须初喷一层砼再铺设钢筋网,钢筋网使用铆钉打入桩体或直接与桩体内主筋焊接,连接成整体;3、钢筋网保护层厚度不应小于 3 c m,在喷射前钢筋必须进行清除污锈
钢丝网密贴坡面,使用 U 型钢筋固定牢固,钢丝网搭接宽度不小于 10cm
三、喷射混凝土1

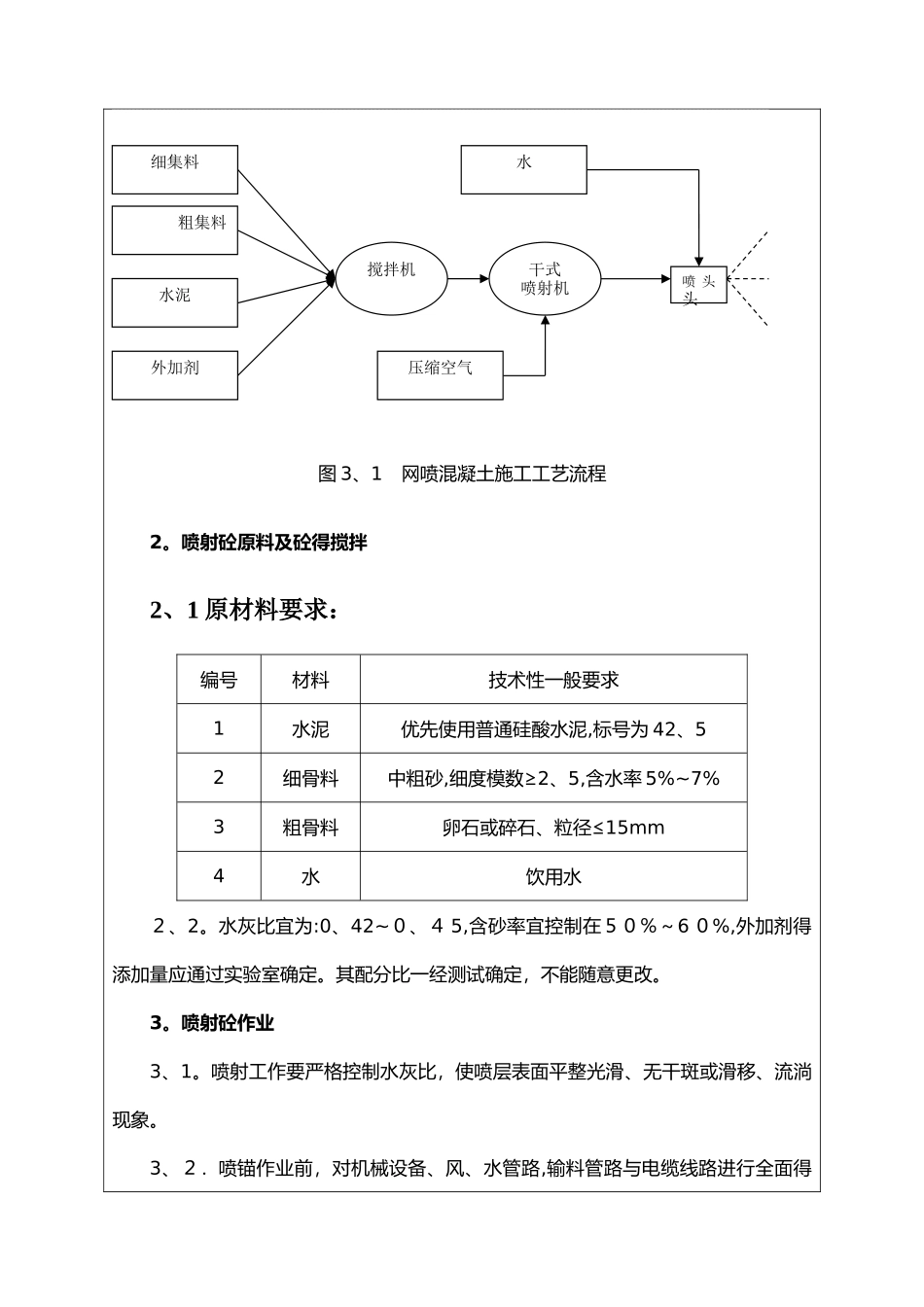

喷射工艺干喷砼就是将集料、水泥按设计比例拌与均匀,用干式喷射机压送拌与好得混合料到喷头处,再在喷头上添加水后喷出,其工艺流程如图 3、1 所示
图 3、1 网喷混凝土施工工艺流程2
喷射砼原料及砼得搅拌2、1 原材料要求:编号材料技术性一般要求1水泥优先使用普通硅酸水泥,标号为 42、52细骨料中粗砂,细度模数≥2、5,含水率 5%~7%3粗骨料卵石或碎石、粒径≤15mm4水饮用水2、2
水灰比宜为:0、42~0、
