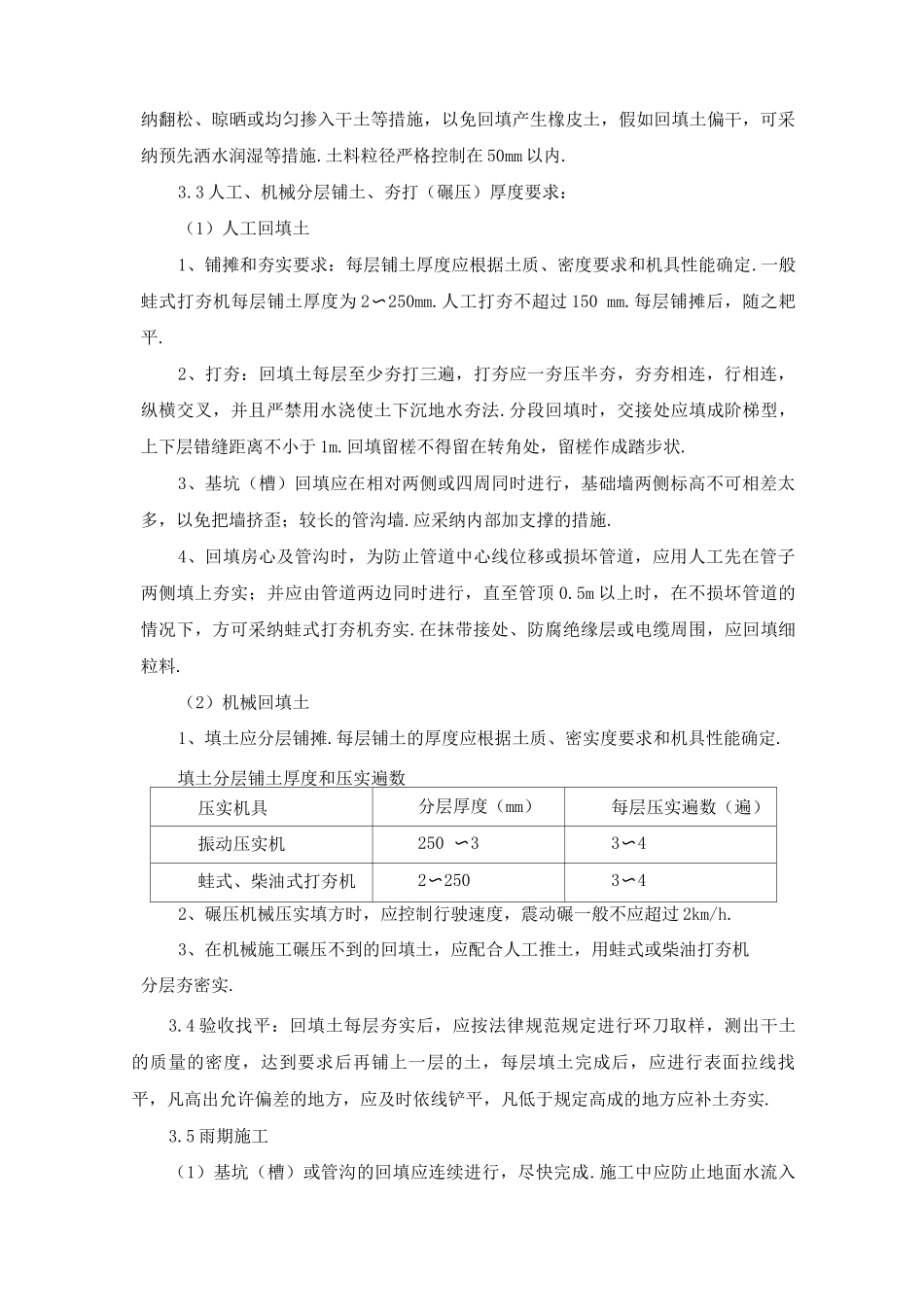

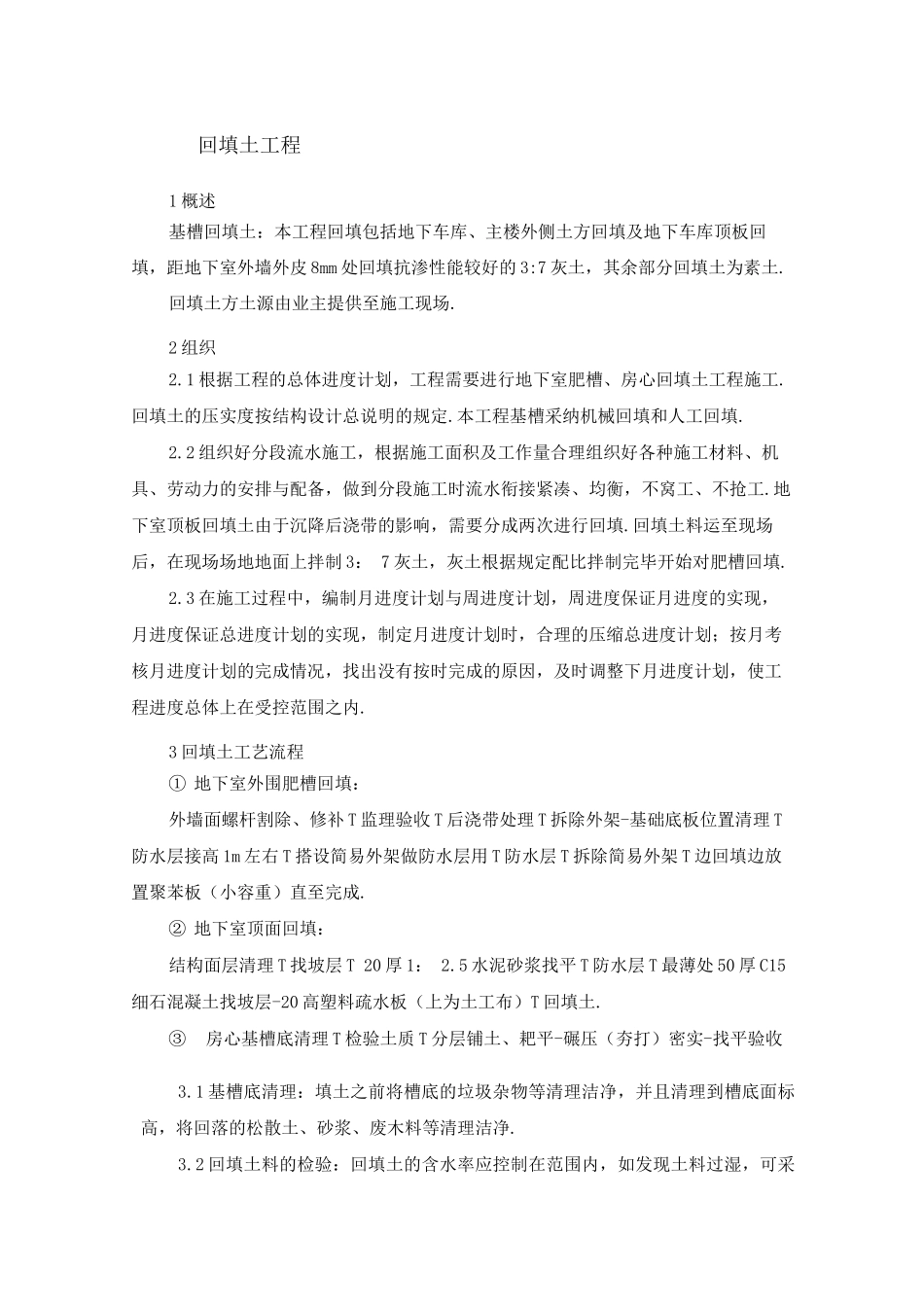

回填土工程1 概述基槽回填土:本工程回填包括地下车库、主楼外侧土方回填及地下车库顶板回填,距地下室外墙外皮 8mm 处回填抗渗性能较好的 3:7 灰土,其余部分回填土为素土
回填土方土源由业主提供至施工现场
1 根据工程的总体进度计划,工程需要进行地下室肥槽、房心回填土工程施工
回填土的压实度按结构设计总说明的规定
本工程基槽采纳机械回填和人工回填
2 组织好分段流水施工,根据施工面积及工作量合理组织好各种施工材料、机具、劳动力的安排与配备,做到分段施工时流水衔接紧凑、均衡,不窝工、不抢工
地下室顶板回填土由于沉降后浇带的影响,需要分成两次进行回填
回填土料运至现场后,在现场场地地面上拌制 3: 7 灰土,灰土根据规定配比拌制完毕开始对肥槽回填
3 在施工过程中,编制月进度计划与周进度计划,周进度保证月进度的实现,月进度保证总进度计划的实现,制定月进度计划时,合理的压缩总进度计划;按月考核月进度计划的完成情况,找出没有按时完成的原因,及时调整下月进度计划,使工程进度总体上在受控范围之内
3 回填土工艺流程① 地下室外围肥槽回填:外墙面螺杆割除、修补 T 监理验收 T 后浇带处理 T 拆除外架-基础底板位置清理 T防水层接高 1m 左右 T 搭设简易外架做防水层用 T 防水层 T 拆除简易外架 T 边回填边放置聚苯板(小容重)直至完成
② 地下室顶面回填:结构面层清理 T 找坡层 T 20 厚 1: 2
5 水泥砂浆找平 T 防水层 T 最薄处 50 厚 C15细石混凝土找坡层-20 高塑料疏水板(上为土工布)T 回填土
③房心基槽底清理 T 检验土质 T 分层铺土、耙平-碾压(夯打)密实-找平验收3
1 基槽底清理:填土之前将槽底的垃圾杂物等清理洁净,并且清理到槽底面标高,将回落的松散土、砂浆、废木料等清理洁净

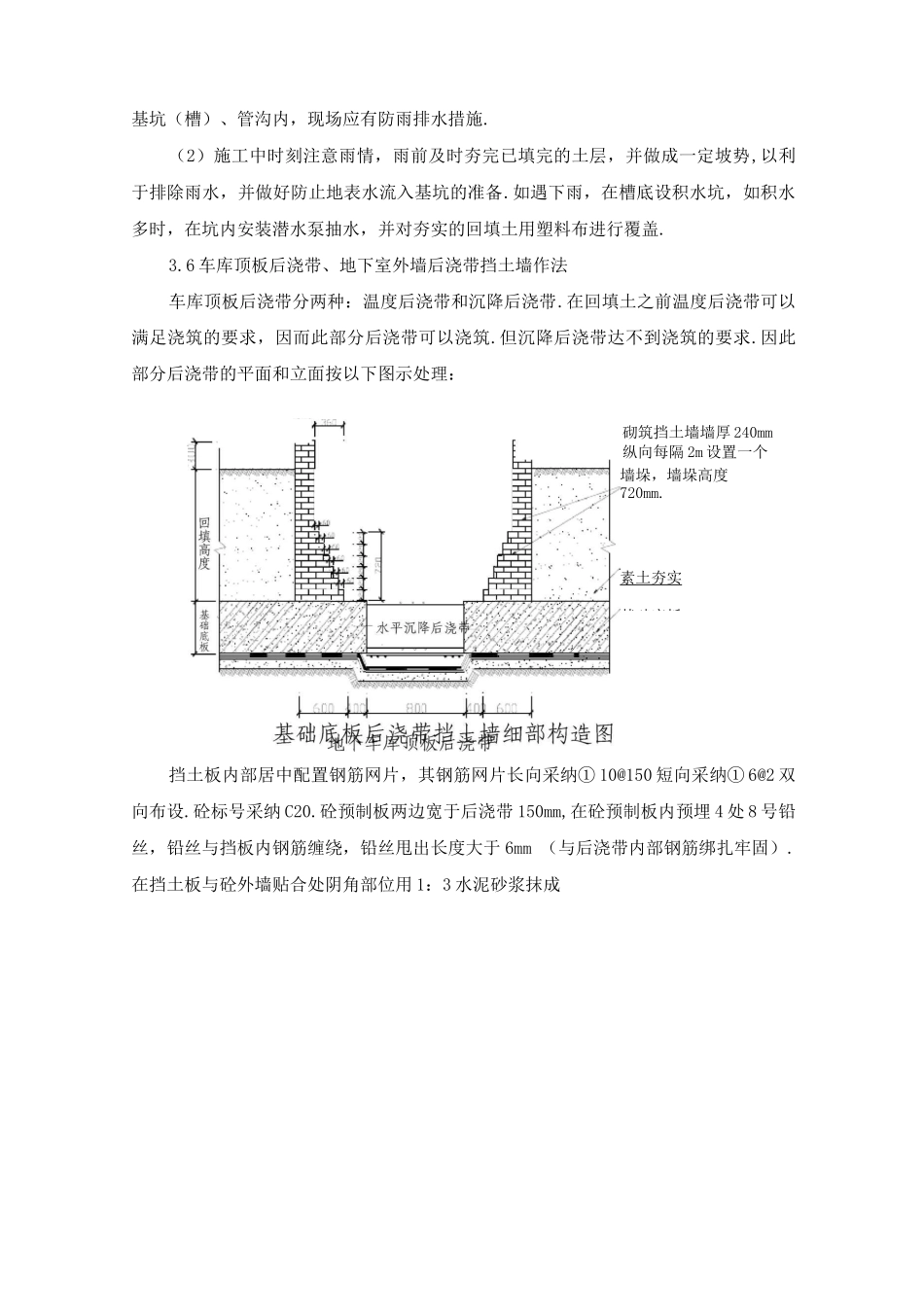

2 回填土料的检验:回填土的含水率应控
