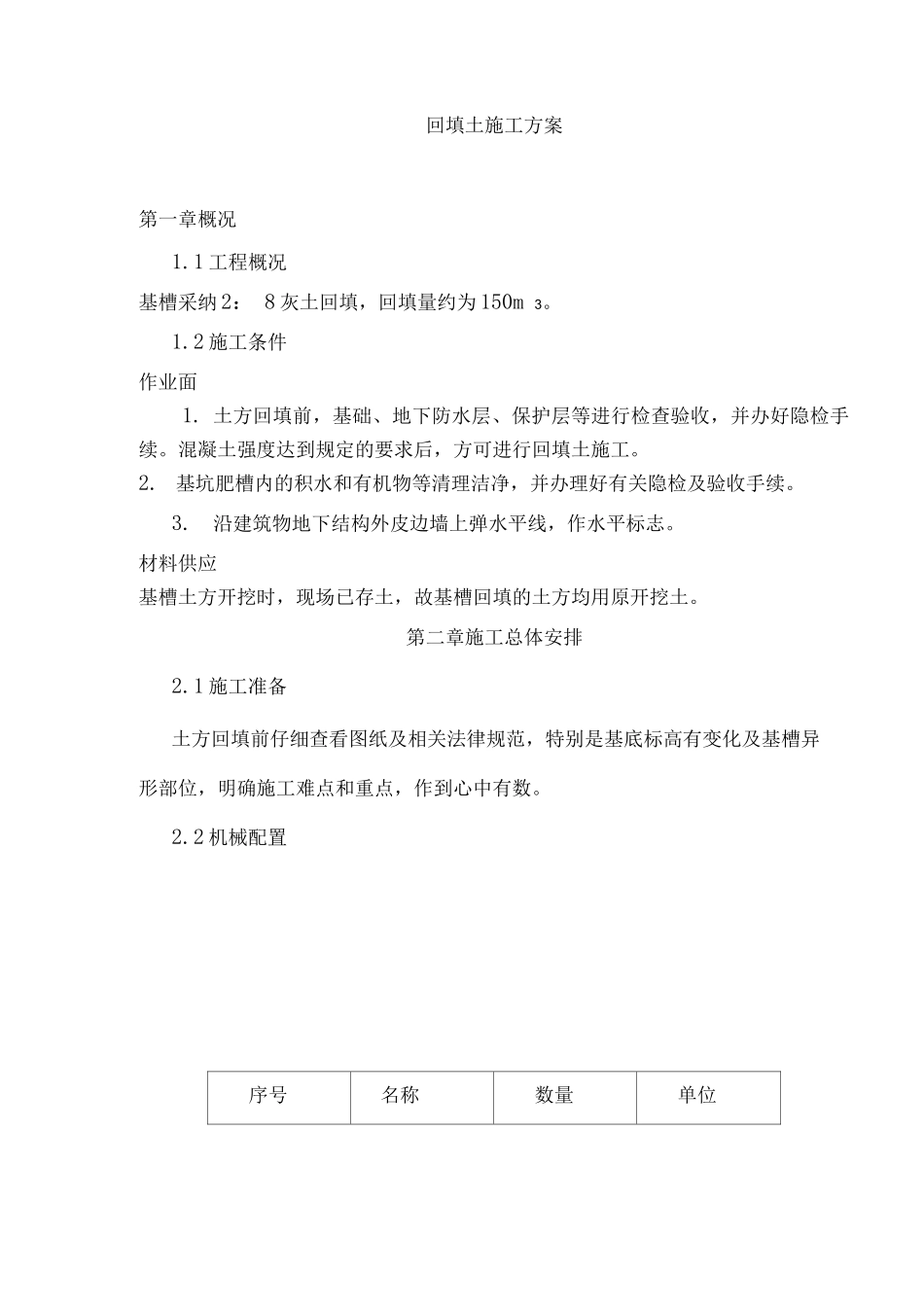

回填土施工方案第一章概况1
1 工程概况基槽采纳 2: 8 灰土回填,回填量约为 150m 3
2 施工条件作业面1
土方回填前,基础、地下防水层、保护层等进行检查验收,并办好隐检手续
混凝土强度达到规定的要求后,方可进行回填土施工
基坑肥槽内的积水和有机物等清理洁净,并办理好有关隐检及验收手续
沿建筑物地下结构外皮边墙上弹水平线,作水平标志
材料供应基槽土方开挖时,现场已存土,故基槽回填的土方均用原开挖土
第二章施工总体安排2
1 施工准备土方回填前仔细查看图纸及相关法律规范,特别是基底标高有变化及基槽异形部位,明确施工难点和重点,作到心中有数

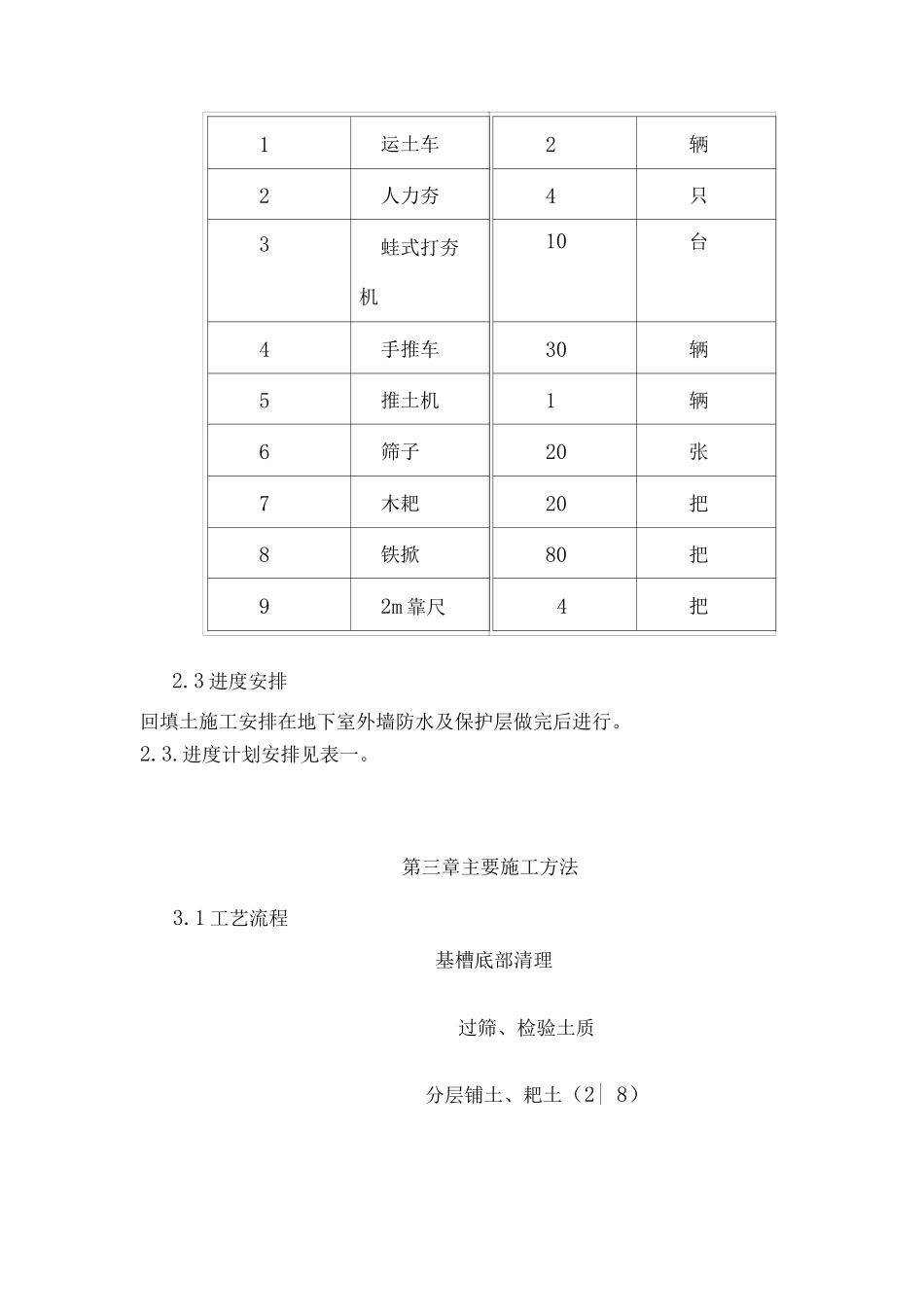

2 机械配置序号名称数量单位1运土车2人力夯3蛙式打夯机4手推车5推土机6筛子7木耙8铁掀92m 靠尺2辆4只10台30辆1辆20张20把80把4把2
3 进度安排回填土施工安排在地下室外墙防水及保护层做完后进行
进度计划安排见表一
第三章主要施工方法3
1 工艺流程基槽底部清理过筛、检验土质分层铺土、耙土(2| 8)第四章技术质量保证措施4
1 技术保证措施4
1 土方正式回填前,选定经业主、监理批准的土源,取 15kg〜20kg 土样送至中试验室进行标准击实试验并确定土样最大干密度和最佳含水率,以此作为控制回填土质量指标
回填土施工过程中,现场试验人员负责回填土干密度试验取样及送检,同时填写试验记录
试验结果出来后,立即以头或书面形式通知现场责任师,对试验合格的土层,方可允许继续回填
对试验不合格的土层,必须重新压实,并再次试验,直至合格
本工程按要求夯填后的密实度不小于 95%,即土的干容重不低于 1
66g/cn>
2 质量保证4
质量保证项目1
基底处理必须符合要求
回填的土料,必须符合要求
回填必须按规定分层夯压密实
取样测定夯(压)实后的干土质量密度,其合格率不应小于
