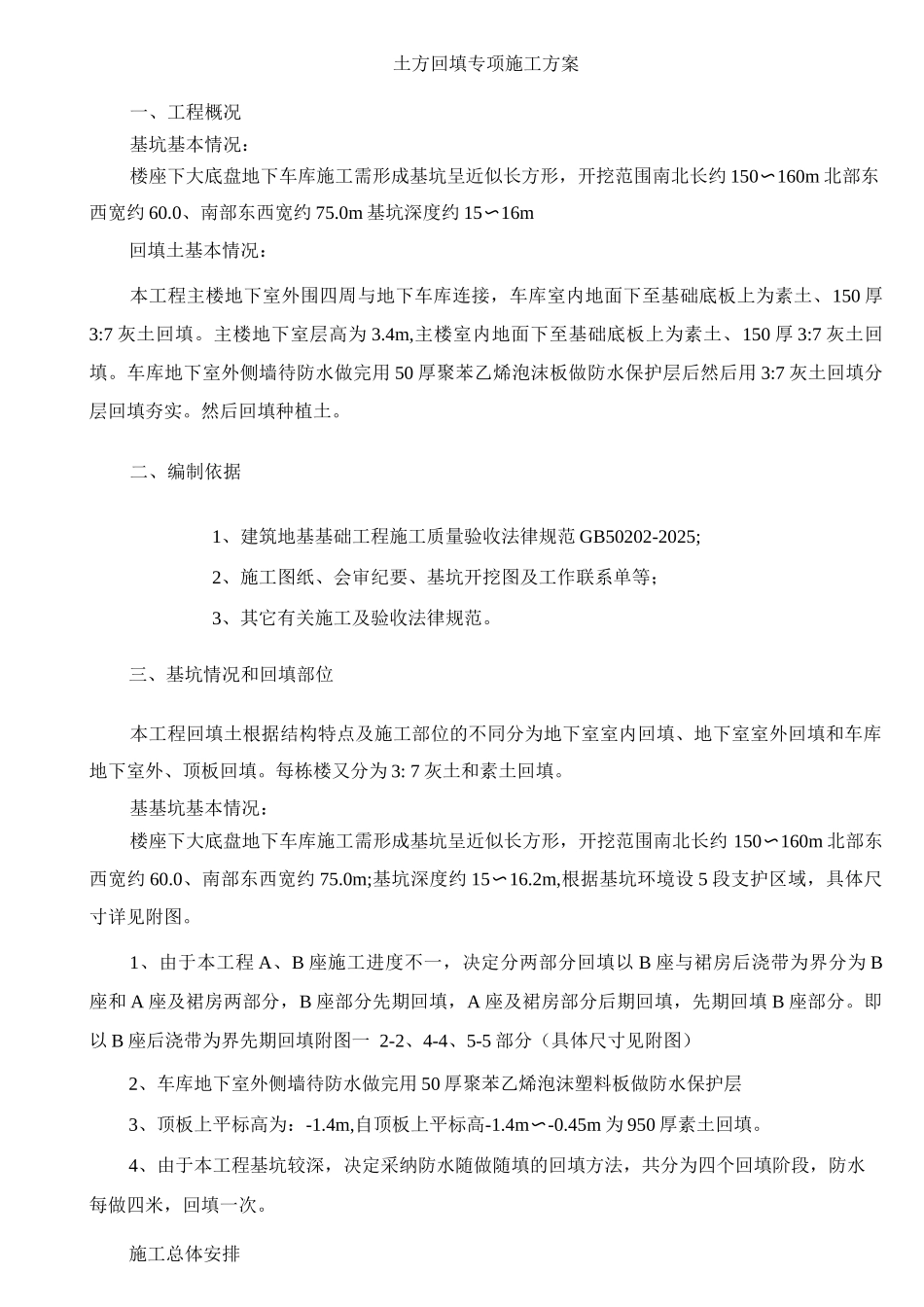

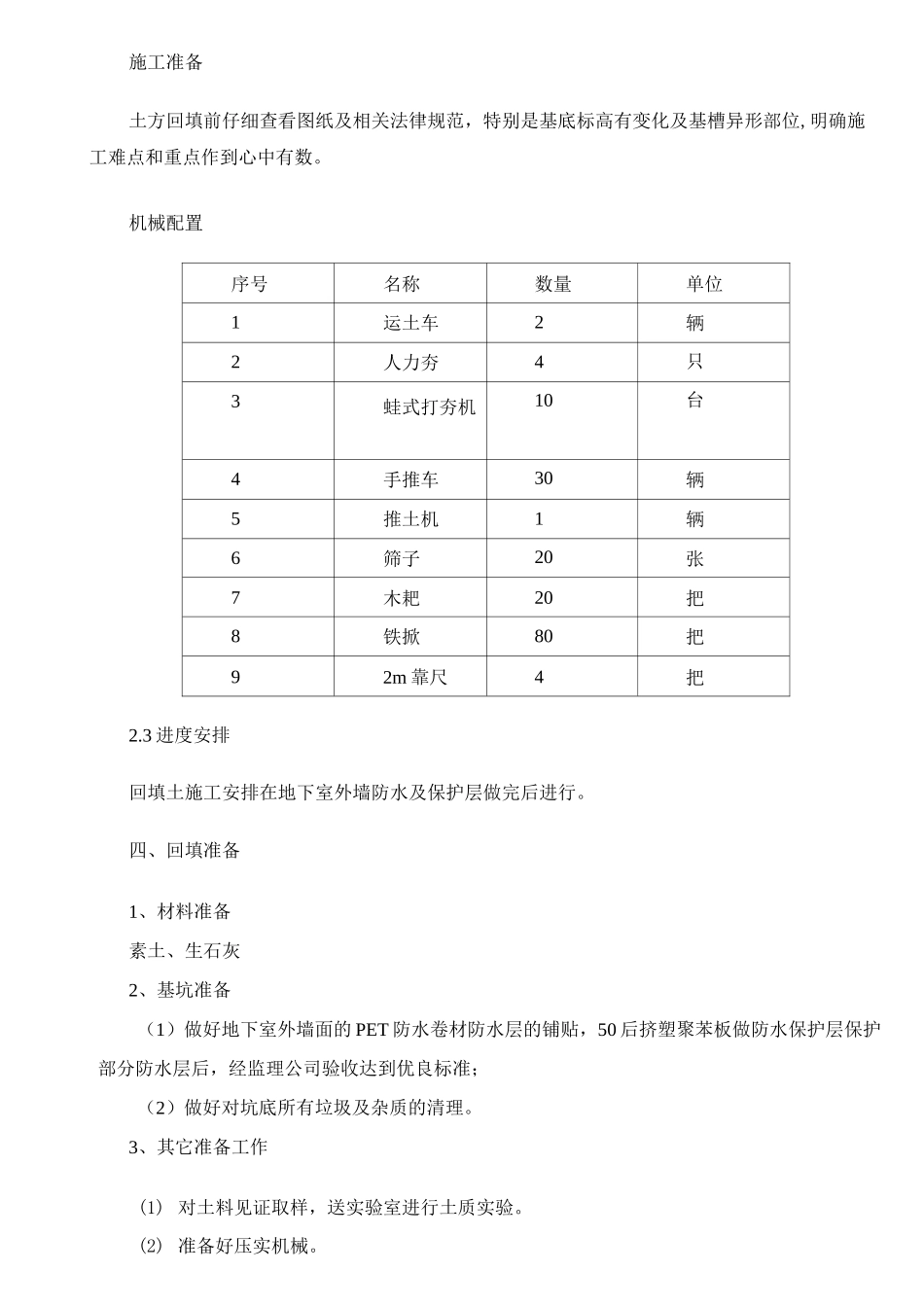

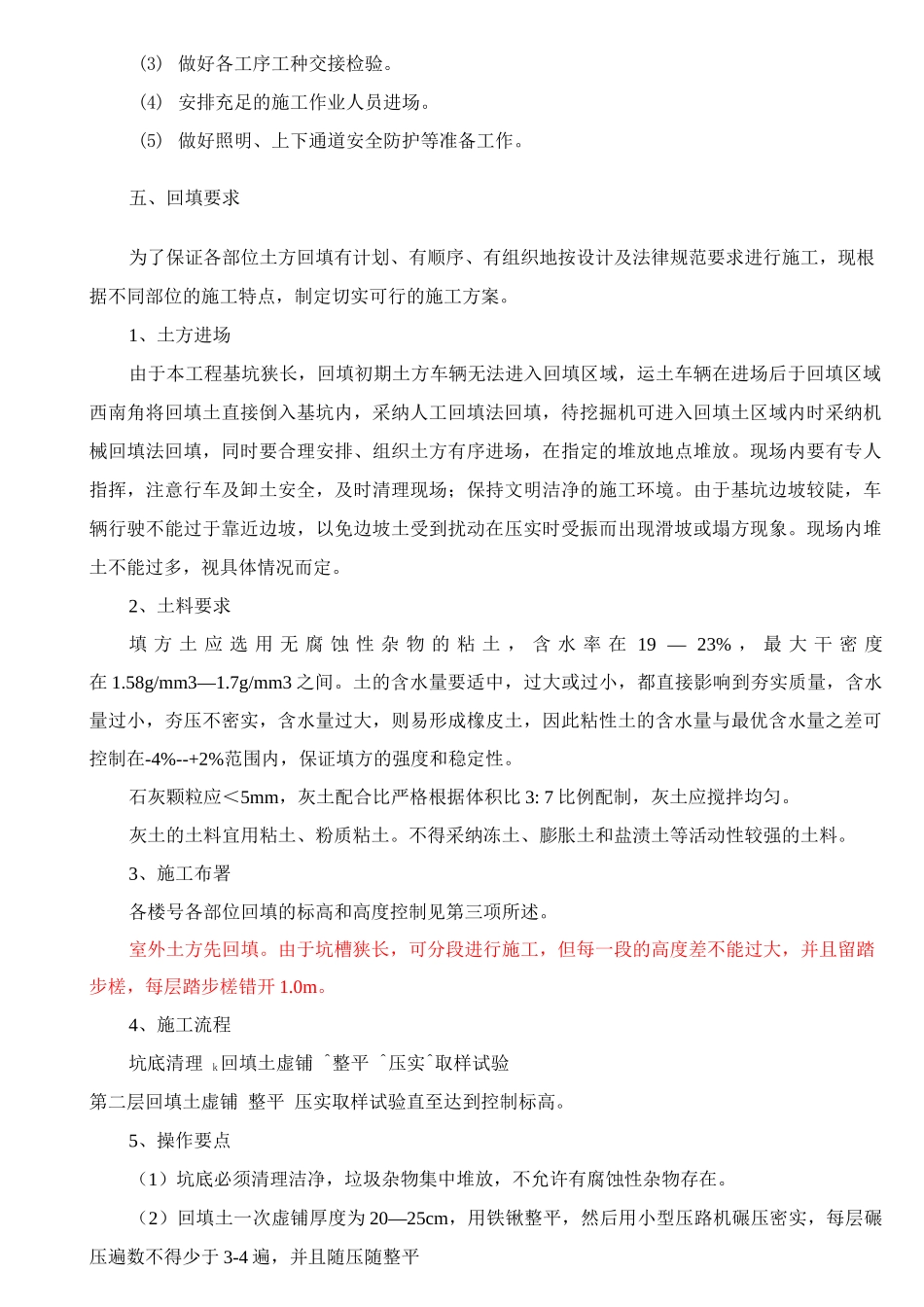

土方回填专项施工方案一、工程概况基坑基本情况:楼座下大底盘地下车库施工需形成基坑呈近似长方形,开挖范围南北长约 150〜160m 北部东西宽约 60
0、南部东西宽约 75
0m 基坑深度约 15〜16m回填土基本情况:本工程主楼地下室外围四周与地下车库连接,车库室内地面下至基础底板上为素土、150 厚3:7 灰土回填
主楼地下室层高为 3
4m,主楼室内地面下至基础底板上为素土、150 厚 3:7 灰土回填
车库地下室外侧墙待防水做完用 50 厚聚苯乙烯泡沫板做防水保护层后然后用 3:7 灰土回填分层回填夯实
然后回填种植土
二、编制依据1、建筑地基基础工程施工质量验收法律规范 GB50202-2025;2、施工图纸、会审纪要、基坑开挖图及工作联系单等;3、其它有关施工及验收法律规范
三、基坑情况和回填部位本工程回填土根据结构特点及施工部位的不同分为地下室室内回填、地下室室外回填和车库地下室外、顶板回填
每栋楼又分为 3: 7 灰土和素土回填
基基坑基本情况:楼座下大底盘地下车库施工需形成基坑呈近似长方形,开挖范围南北长约 150〜160m 北部东西宽约 60
0、南部东西宽约 75
0m;基坑深度约 15〜16
2m,根据基坑环境设 5 段支护区域,具体尺寸详见附图
1、由于本工程 A、B 座施工进度不一,决定分两部分回填以 B 座与裙房后浇带为界分为 B座和 A 座及裙房两部分,B 座部分先期回填,A 座及裙房部分后期回填,先期回填 B 座部分
即以 B 座后浇带为界先期回填附图一 2-2、4-4、5-5 部分(具体尺寸见附图)2、车库地下室外侧墙待防水做完用 50 厚聚苯乙烯泡沫塑料板做防水保护层3、顶板上平标高为:-1
4m,自顶板上平标高-1
45m 为 950 厚素土回填
4、由于本工程基坑较深,决定采纳防水随做随填的回填方法,共分为四个回填阶段,
