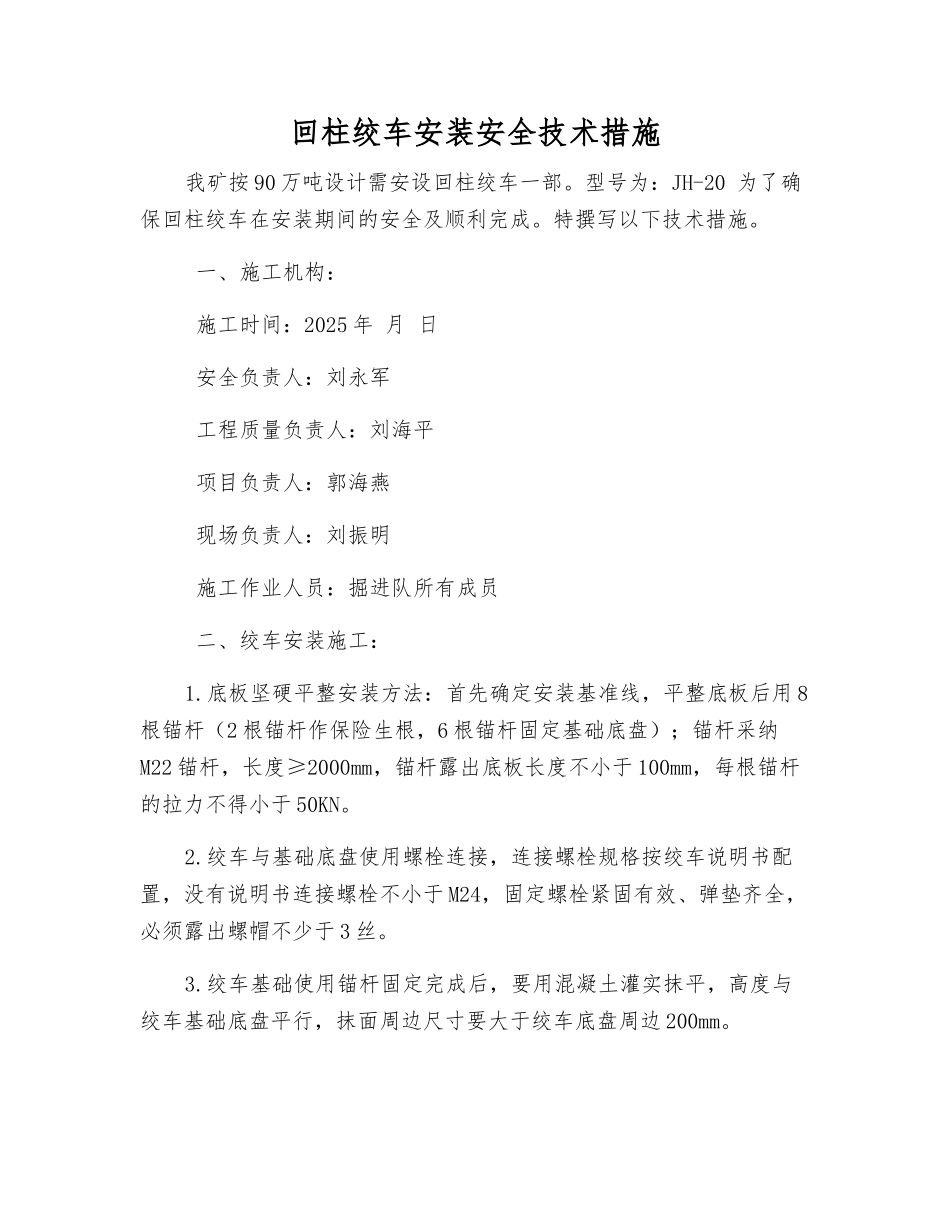

回柱绞车安装安全技术措施我矿按 90 万吨设计需安设回柱绞车一部
型号为:JH-20 为了确保回柱绞车在安装期间的安全及顺利完成
特撰写以下技术措施
一、施工机构: 施工时间:2025 年 月 日 安全负责人:刘永军 工程质量负责人:刘海平 项目负责人:郭海燕 现场负责人:刘振明 施工作业人员:掘进队所有成员 二、绞车安装施工:1

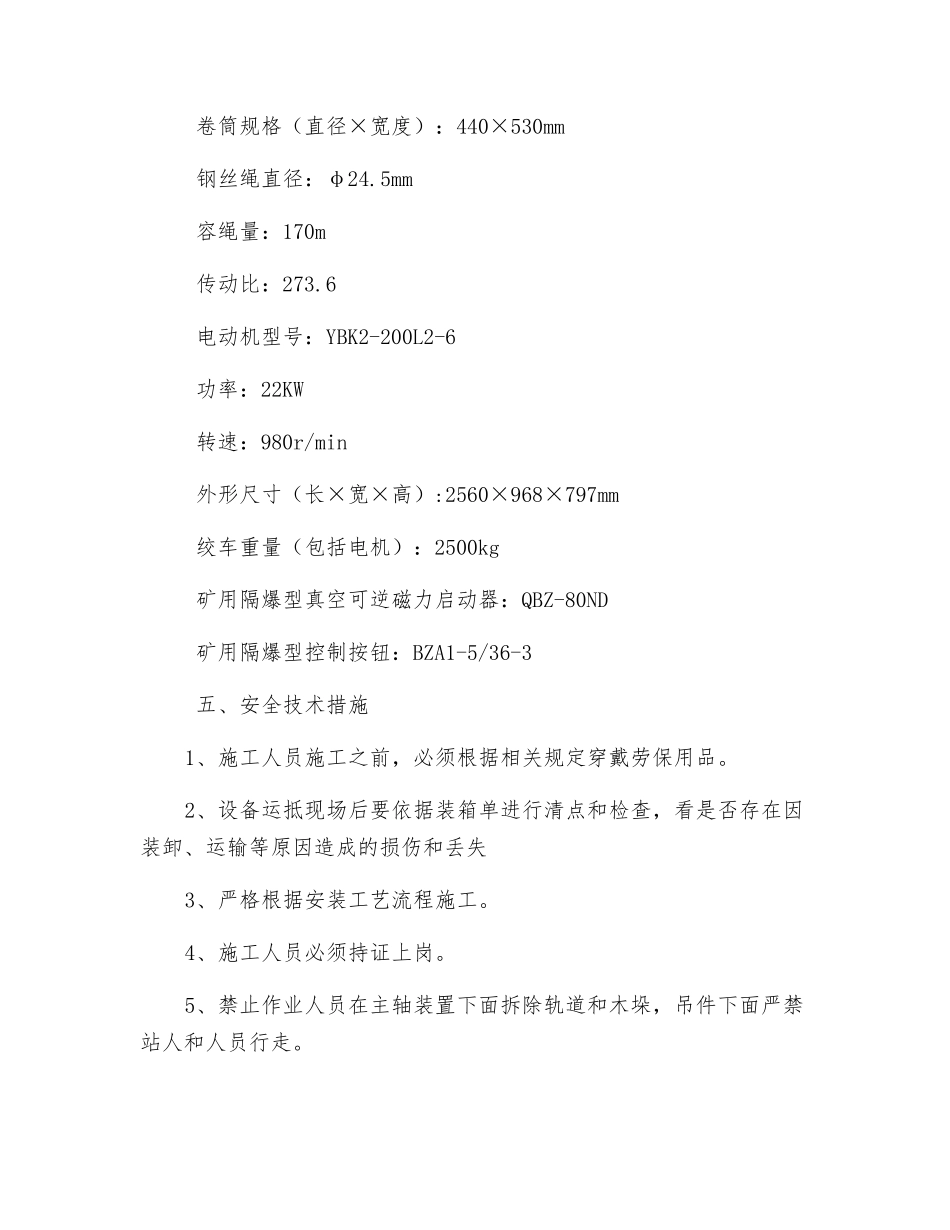

底板坚硬平整安装方法:首先确定安装基准线,平整底板后用 8根锚杆(2 根锚杆作保险生根,6 根锚杆固定基础底盘);锚杆采纳M22 锚杆,长度≥2000mm,锚杆露出底板长度不小于 100mm,每根锚杆的拉力不得小于 50KN
绞车与基础底盘使用螺栓连接,连接螺栓规格按绞车说明书配置,没有说明书连接螺栓不小于 M24,固定螺栓紧固有效、弹垫齐全,必须露出螺帽不少于 3 丝
绞车基础使用锚杆固定完成后,要用混凝土灌实抹平,高度与绞车基础底盘平行,抹面周边尺寸要大于绞车底盘周边 200mm
绞车用于斜坡大于 10°的斜巷提升时必须留有不少于 2 根锚杆作留绳生根之用
在绞车底盘后部沿混凝土抹面的边缘、沿前后锚杆同方向布置,与底板上平面成 45°斜角往后打入底板
用不小于单根锚杆破断力强度的圆环链连接,一端与锚杆相连,另一端与绞车底盘相连,拉紧不得有余扣
5.因提升拉力较大,在地锚固定后,需在绞车底盘上打好四压两戗

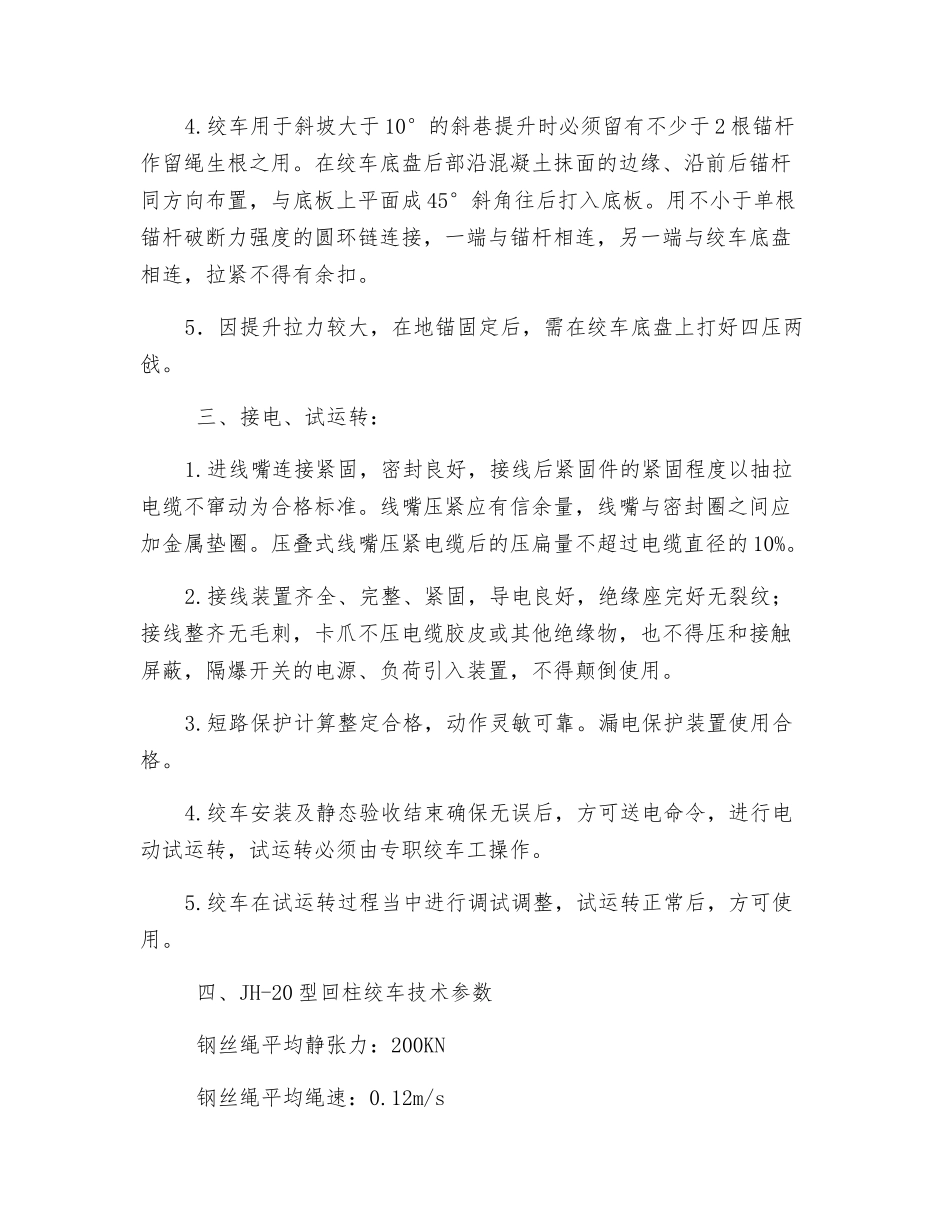

三、接电、试运转:1
进线嘴连接紧固,密封良好,接线后紧固件的紧固程度以抽拉电缆不窜动为合格标准
线嘴压紧应有信余量,线嘴与密封圈之间应加金属垫圈
压叠式线嘴压紧电缆后的压扁量不超过电缆直径的 10%
接线装置齐全、完整、紧固,导电良好,绝缘座完好无裂纹;接线整齐无毛刺,卡爪不压电缆胶皮或其他绝缘物,也不得压和接触屏蔽,隔爆开关的电源、负荷引入装置,不得颠倒使用
短路保护计算整定合格,动作灵敏可靠
漏电保护装置使用合格
