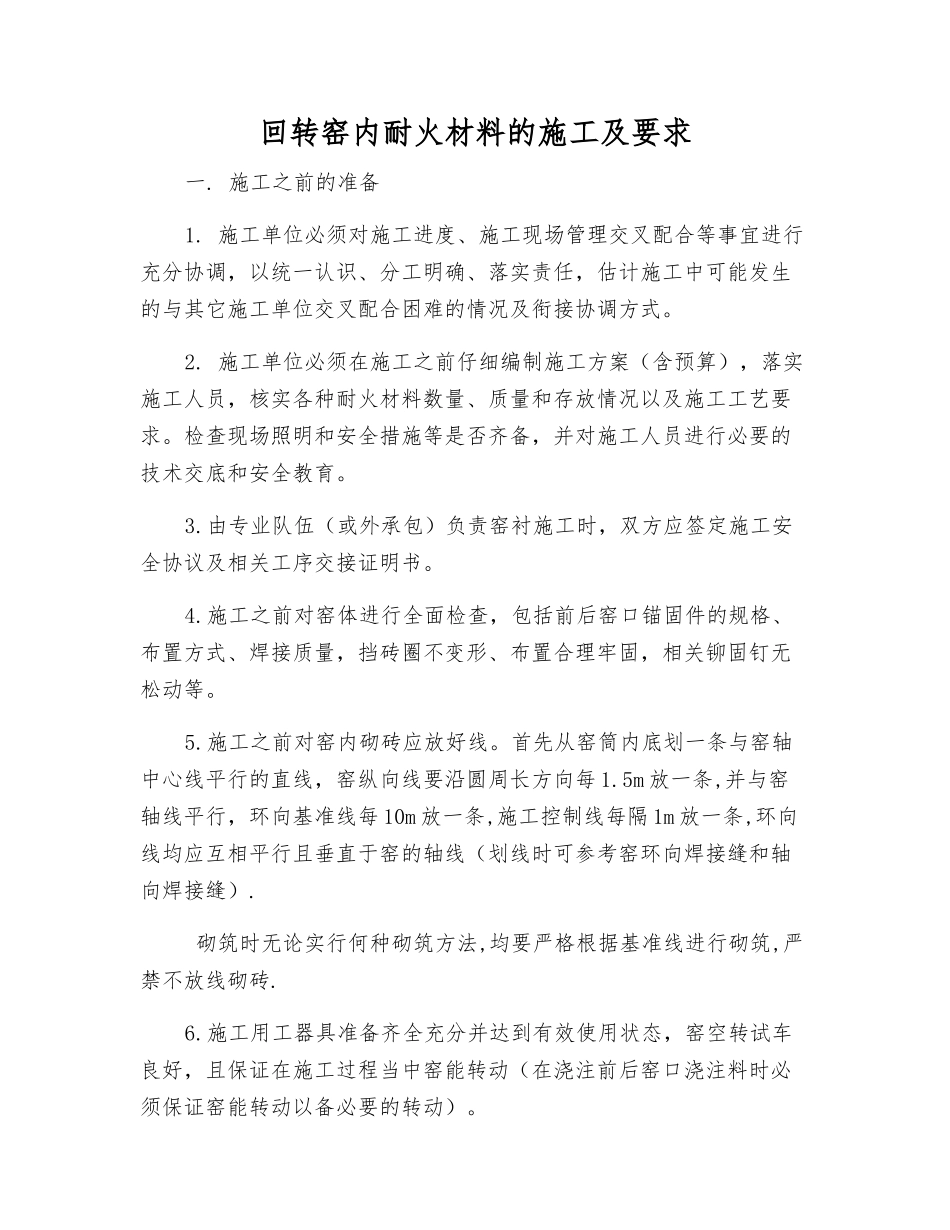

回转窑内耐火材料的施工及要求一
施工之前的准备1
施工单位必须对施工进度、施工现场管理交叉配合等事宜进行充分协调,以统一认识、分工明确、落实责任,估计施工中可能发生的与其它施工单位交叉配合困难的情况及衔接协调方式

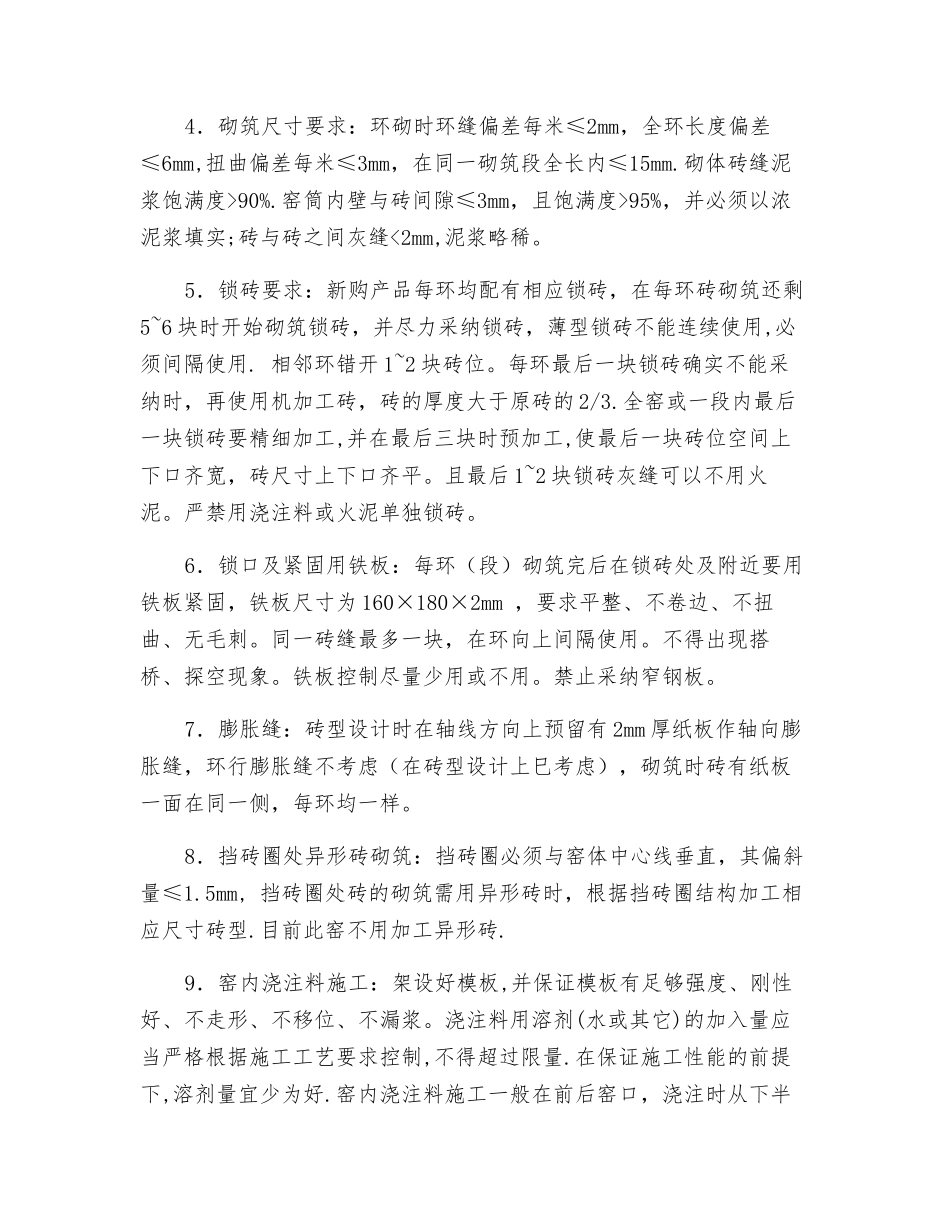

施工单位必须在施工之前仔细编制施工方案(含预算),落实施工人员,核实各种耐火材料数量、质量和存放情况以及施工工艺要求
检查现场照明和安全措施等是否齐备,并对施工人员进行必要的技术交底和安全教育
由专业队伍(或外承包)负责窑衬施工时,双方应签定施工安全协议及相关工序交接证明书
施工之前对窑体进行全面检查,包括前后窑口锚固件的规格、布置方式、焊接质量,挡砖圈不变形、布置合理牢固,相关铆固钉无松动等
施工之前对窑内砌砖应放好线
首先从窑筒内底划一条与窑轴中心线平行的直线,窑纵向线要沿圆周长方向每 1
5m 放一条,并与窑轴线平行,环向基准线每 10m 放一条,施工控制线每隔 1m 放一条,环向线均应互相平行且垂直于窑的轴线(划线时可参考窑环向焊接缝和轴向焊接缝)
砌筑时无论实行何种砌筑方法,均要严格根据基准线进行砌筑,严禁不放线砌砖
施工用工器具准备齐全充分并达到有效使用状态,窑空转试车良好,且保证在施工过程当中窑能转动(在浇注前后窑口浇注料时必须保证窑能转动以备必要的转动)

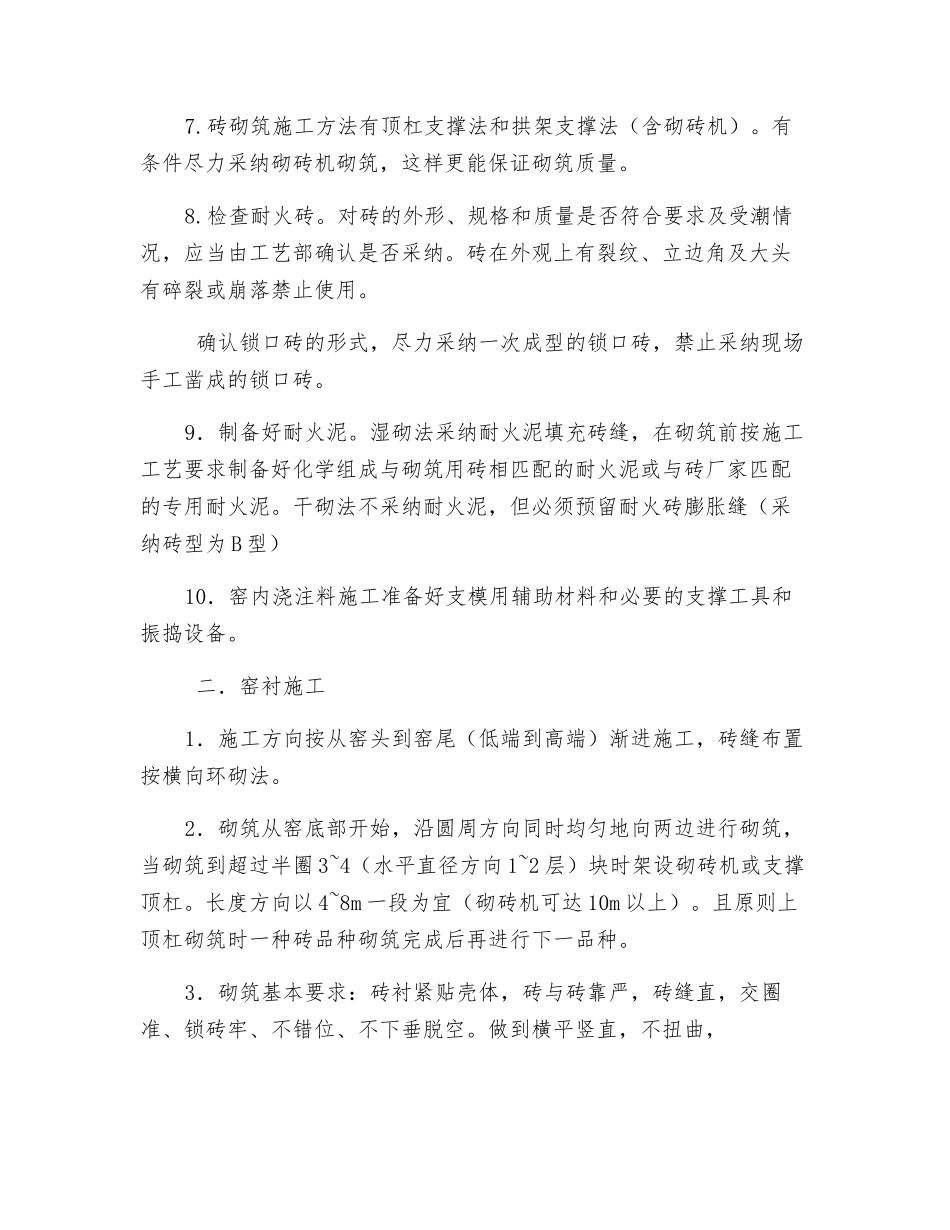

砖砌筑施工方法有顶杠支撑法和拱架支撑法(含砌砖机)
有条件尽力采纳砌砖机砌筑,这样更能保证砌筑质量
对砖的外形、规格和质量是否符合要求及受潮情况,应当由工艺部确认是否采纳
砖在外观上有裂纹、立边角及大头有碎裂或崩落禁止使用
确认锁口砖的形式,尽力采纳一次成型的锁口砖,禁止采纳现场手工凿成的锁口砖
9.制备好耐火泥
湿砌法采纳耐火泥填充砖缝,在砌筑前按施工工艺要求制备好化学组成与砌筑用砖相匹配的耐火泥或与砖厂家匹配的专用耐火泥
干砌法不采纳耐火泥,但
