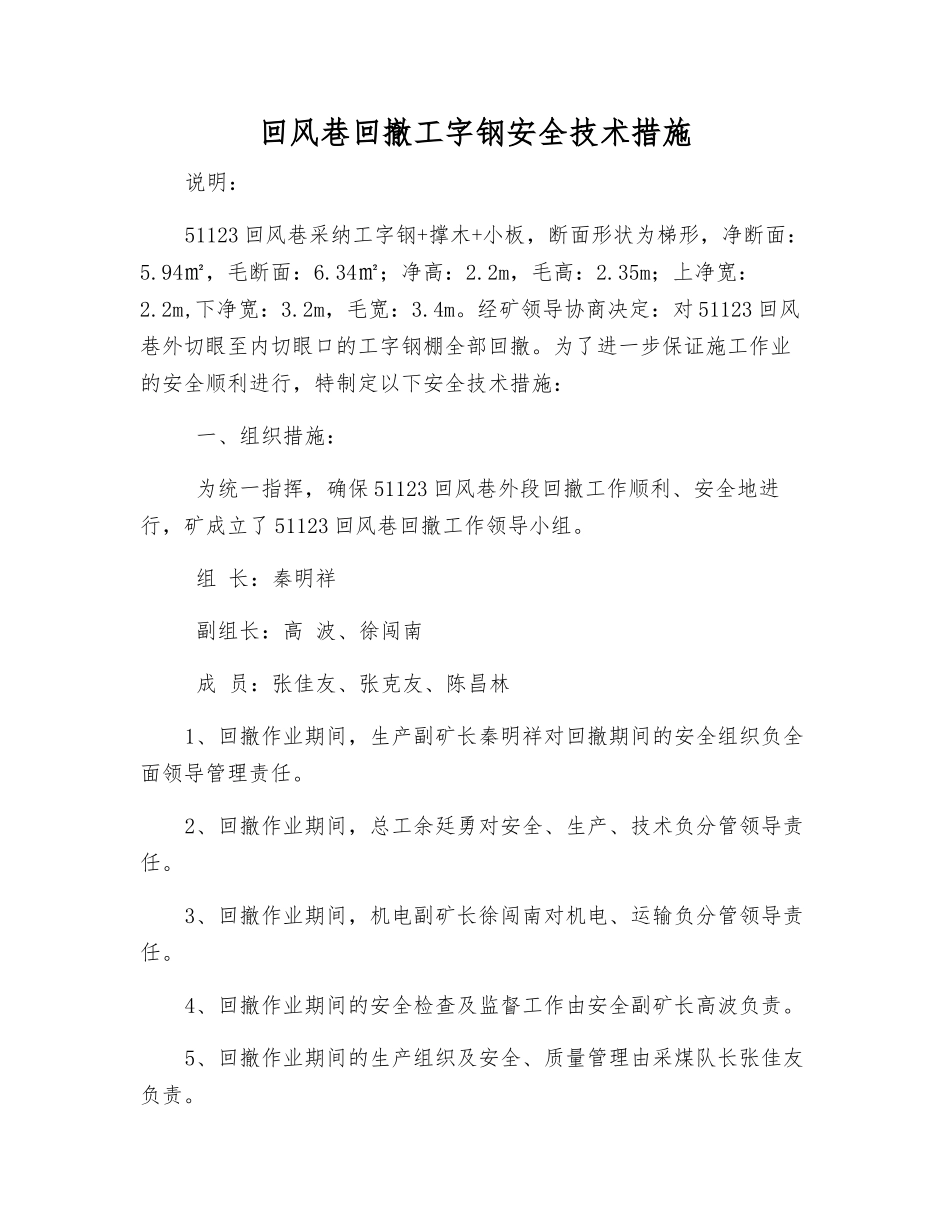

回风巷回撤工字钢安全技术措施说明:51123 回风巷采纳工字钢+撑木+小板,断面形状为梯形,净断面:5
94㎡,毛断面:6
34㎡;净高:2
2m,毛高:2
35m;上净宽:2
2m,下净宽:3
2m,毛宽:3
经矿领导协商决定:对 51123 回风巷外切眼至内切眼口的工字钢棚全部回撤
为了进一步保证施工作业的安全顺利进行,特制定以下安全技术措施: 一、组织措施: 为统一指挥,确保 51123 回风巷外段回撤工作顺利、安全地进行,矿成立了 51123 回风巷回撤工作领导小组
组 长:秦明祥 副组长:高 波、徐闯南 成 员:张佳友、张克友、陈昌林1、回撤作业期间,生产副矿长秦明祥对回撤期间的安全组织负全面领导管理责任
2、回撤作业期间,总工余廷勇对安全、生产、技术负分管领导责任
3、回撤作业期间,机电副矿长徐闯南对机电、运输负分管领导责任
4、回撤作业期间的安全检查及监督工作由安全副矿长高波负责
5、回撤作业期间的生产组织及安全、质量管理由采煤队长张佳友负责
6、回撤作业期间,每个班必须要有跟班队长现场统一指挥
7、回撤作业期间的技术指导及措施的落实兑现由技术员何后志负责
8、回撤作业期间机电设备完好及运输工作由机运队长文永候负责
9、回撤作业期间,当班的工程质量和安全工作由当班跟班队长负责
10、回撤作业期间,班组长负责组织协调本班的安全生产工作
11、回撤作业期间,通风设施完善及日常“一通三防”管理工作由通防队长蒋泽光负责
12、回撤作业期间,瓦检员负责通风及瓦斯检查,严禁瓦斯超限作业
二、施工之前准备工作1、回撤作业前,机电队必须在 51123 回风巷内安设一台 8t 回柱绞车,接通电源并试运转正常
2、回柱绞车必须打齐、加好“四压两戗柱”
3、回撤作业前,作业人员必须备齐所需要的钢丝绳、铁丝等备用工具
4、回撤前提前安排人员撤出 51123 回风巷瓦斯抽放管
