回风巷处理冒顶安全技术措施

回风巷处理冒顶安全技术措施_第1页
1/6
回风巷处理冒顶安全技术措施_第2页
2/6
回风巷处理冒顶安全技术措施_第3页
3/6

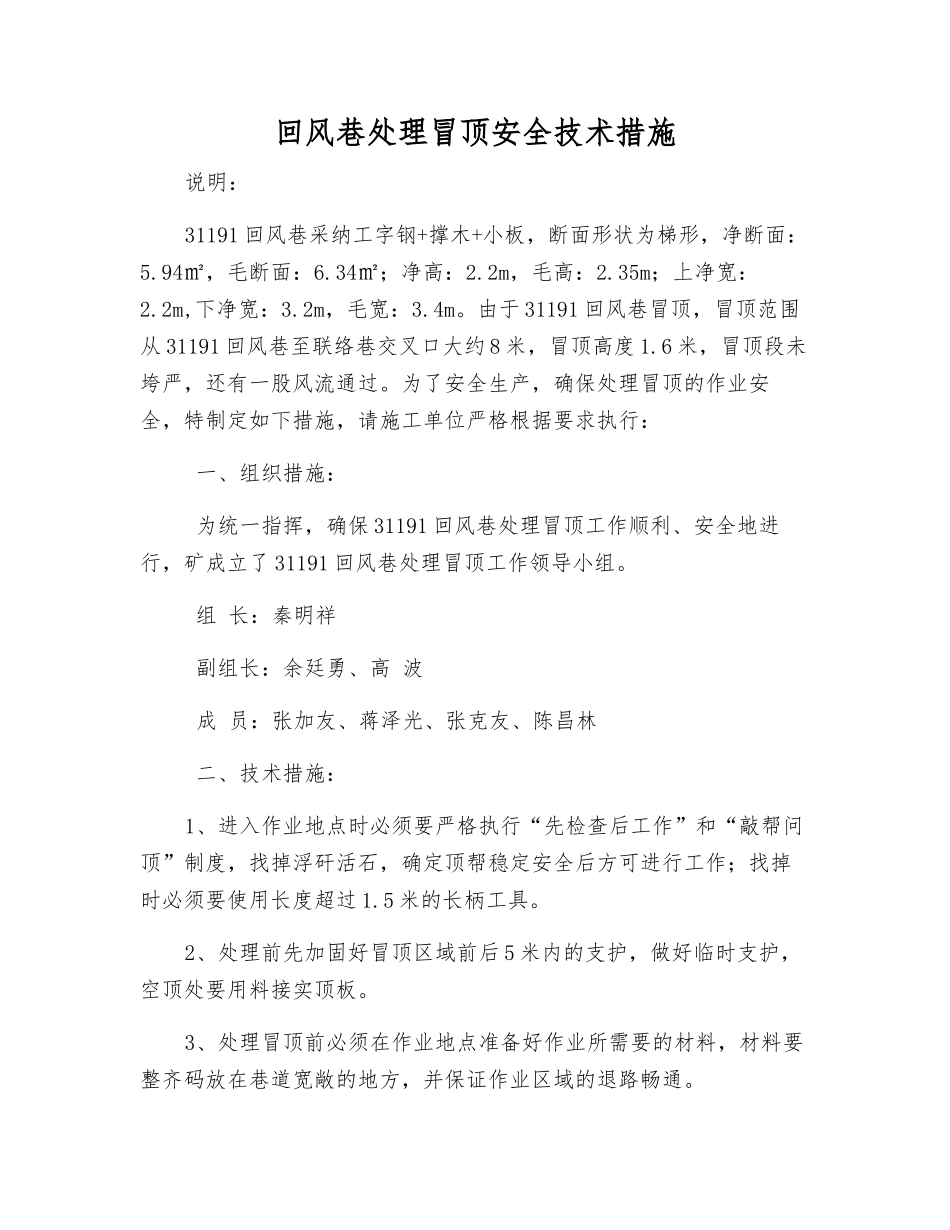

回风巷处理冒顶安全技术措施说明:31191 回风巷采纳工字钢+撑木+小板,断面形状为梯形,净断面:5.94㎡,毛断面:6.34㎡;净高:2.2m,毛高:2.35m;上净宽:2.2m,下净宽:3.2m,毛宽:3.4m。由于 31191 回风巷冒顶,冒顶范围从 31191 回风巷至联络巷交叉口大约 8 米,冒顶高度 1.6 米,冒顶段未垮严,还有一股风流通过。为了安全生产,确保处理冒顶的作业安全,特制定如下措施,请施工单位严格根据要求执行: 一、组织措施: 为统一指挥,确保 31191 回风巷处理冒顶工作顺利、安全地进行,矿成立了 31191 回风巷处理冒顶工作领导小组。 组 长:秦明祥 副组长:余廷勇、高 波 成 员:张加友、蒋泽光、张克友、陈昌林 二、技术措施:1、进入作业地点时必须要严格执行“先检查后工作”和“敲帮问顶”制度,找掉浮矸活石,确定顶帮稳定安全后方可进行工作;找掉时必须要使用长度超过 1.5 米的长柄工具。2、处理前先加固好冒顶区域前后 5 米内的支护,做好临时支护,空顶处要用料接实顶板。3、处理冒顶前必须在作业地点准备好作业所需要的材料,材料要整齐码放在巷道宽敞的地方,并保证作业区域的退路畅通。4、瓦检员要履行好自己的本质工作,加强现场作业时的瓦斯管理,严禁瓦斯超限作业。5、要派有专人观山观顶,作业人员必须 3 人以上,如有异常情况立即停止作业。6、处理作业时现场必须要有队级以上领导干部现场指挥。7、处理方法: (1)、先沿巷道掘进方向架设两钢梁(长 6 米)作为超前支护,每根梁子伸进冒顶区 3 米,余留在支架区内的 3 米部分紧固在支架上。 (2)、梁子架设好后,在梁子上铺设木板;木板铺设好后,作业人员清理有支护条件下冒顶区的矸石杂物,没有支护的巷道下方严禁停留人员。 (3)、矸石杂物填充到 31191 联 络巷,该巷道作为废弃巷道处理。清理完矸石杂物后及时架设永久支护,棚梁上架设木垛,保证支护安全可靠。 (4)、木垛架设时,工作人员的退路必须清理洁净保持畅通无阻,并指定有经验的人员观山,发现顶板来压和其它安全隐患必须立即通知撤人。 (5)、架设钢梁和架设木垛的工序为从外往里架设。 (6)、木垛要接实顶板,四角用把钉钉稳固。 (7)、本措施未尽地地方,按《煤矿安全规程》规定执行。 三、灾害应急措施 当井下事故的发生后,积极、有效的自救与互救是减少伤亡的最有利措施。员工必须根据自己的工作环境特点,认识和掌握常见事故规律,熟悉事故的发...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

回风巷处理冒顶安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
