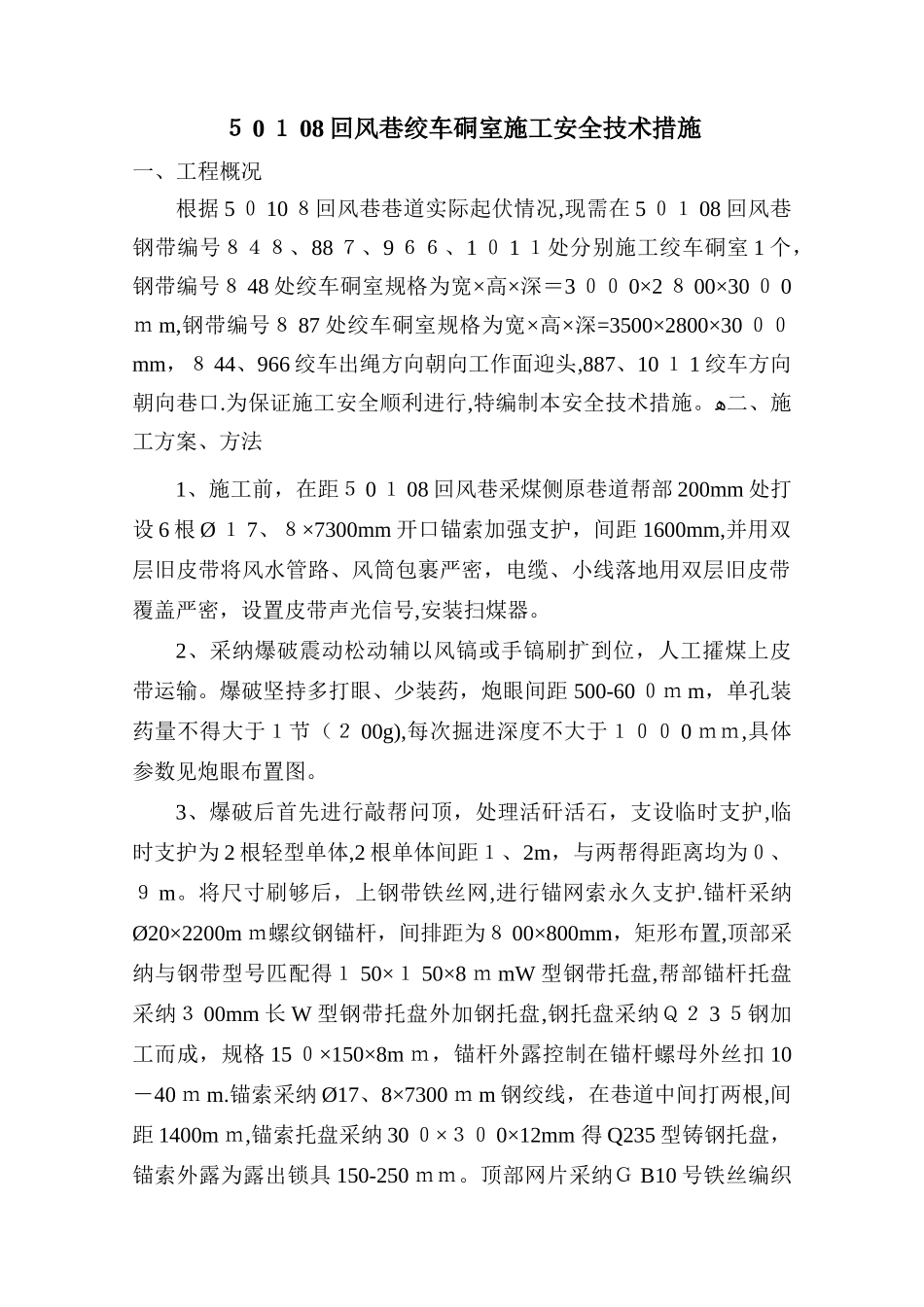

5 0 1 08 回风巷绞车硐室施工安全技术措施一、工程概况根据 5 0 10 8回风巷巷道实际起伏情况,现需在 5 01 08 回风巷钢带编号848、88 7、9 66、1 0 1 1处分别施工绞车硐室 1 个,钢带编号8 48 处绞车硐室规格为宽×高×深=3 00 0×2 8 00×30 0 0m m,钢带编号8 87 处绞车硐室规格为宽×高×深=3500×2800×30 00mm,8 44、966 绞车出绳方向朝向工作面迎头,887、10 1 1 绞车方向朝向巷口
为保证施工安全顺利进行,特编制本安全技术措施
ﻫ二、施工方案、方法1、施工前,在距5 0 1 08 回风巷采煤侧原巷道帮部 200mm 处打设 6 根 Ø 1 7、8×7300mm 开口锚索加强支护,间距 1600mm,并用双层旧皮带将风水管路、风筒包裹严密,电缆、小线落地用双层旧皮带覆盖严密,设置皮带声光信号,安装扫煤器
2、采纳爆破震动松动辅以风镐或手镐刷扩到位,人工攉煤上皮带运输
爆破坚持多打眼、少装药,炮眼间距 500-60 0m m,单孔装药量不得大于1节(2 00g),每次掘进深度不大于100 0 mm,具体参数见炮眼布置图
3、爆破后首先进行敲帮问顶,处理活矸活石,支设临时支护,临时支护为 2 根轻型单体,2 根单体间距1、2m,与两帮得距离均为0、9 m
将尺寸刷够后,上钢带铁丝网,进行锚网索永久支护
锚杆采纳Ø20×2200m m螺纹钢锚杆,间排距为8 00×800mm,矩形布置,顶部采纳与钢带型号匹配得1 50×1 50×8 m mW 型钢带托盘,帮部锚杆托盘采纳3 00mm 长 W 型钢带托盘外加钢托盘,钢托盘采纳Q2 3 5钢加工而成,规格 15 0×150×8m m,锚杆外露控制在锚杆螺母外丝扣 10-40 m m
锚索采纳 Ø17、8×7300 m m 钢绞线,在巷道中间打两根,
