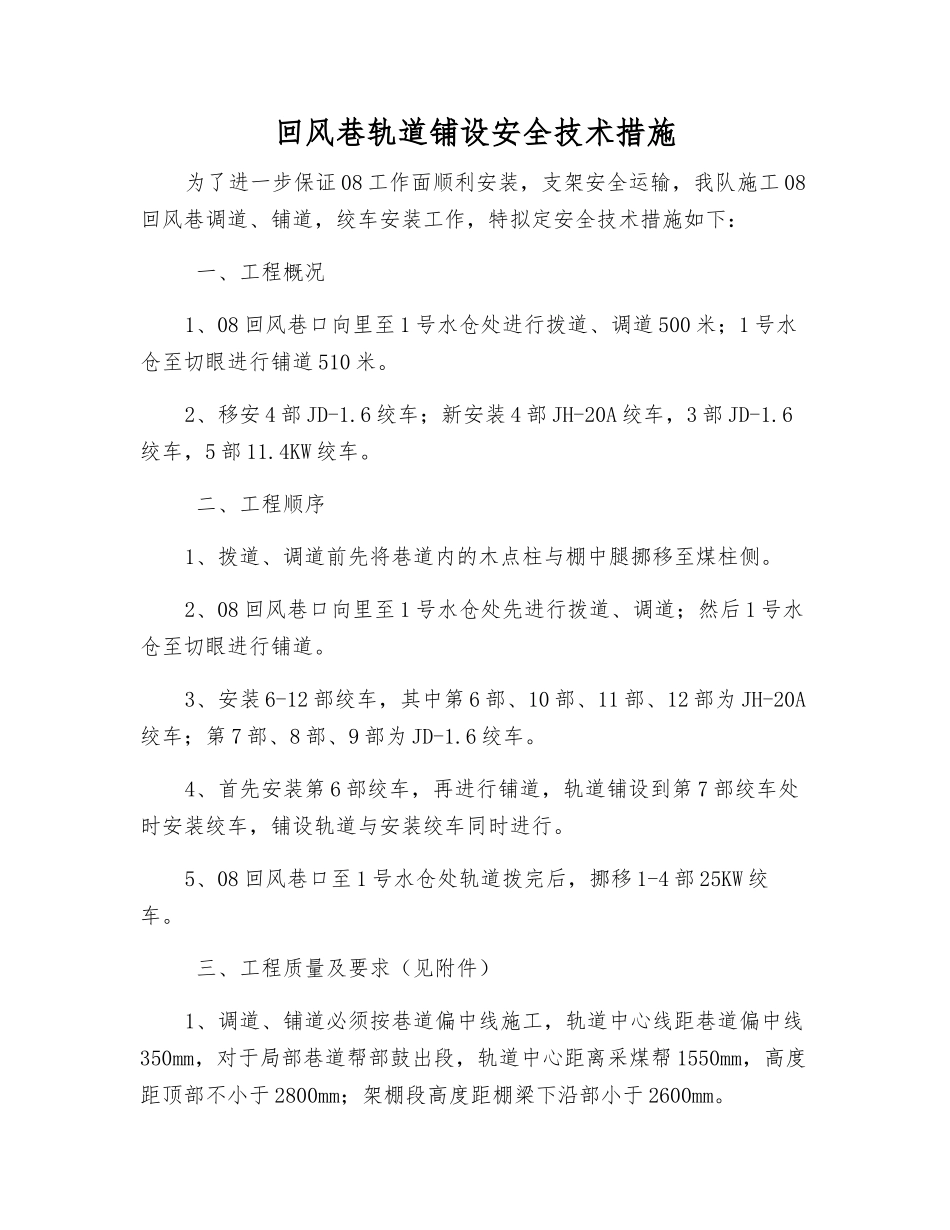

回风巷轨道铺设安全技术措施为了进一步保证 08 工作面顺利安装,支架安全运输,我队施工 08回风巷调道、铺道,绞车安装工作,特拟定安全技术措施如下: 一、工程概况1、08 回风巷口向里至 1 号水仓处进行拨道、调道 500 米;1 号水仓至切眼进行铺道 510 米
2、移安 4 部 JD-1
6 绞车;新安装 4 部 JH-20A 绞车,3 部 JD-1
6绞车,5 部 11
4KW 绞车
二、工程顺序1、拨道、调道前先将巷道内的木点柱与棚中腿挪移至煤柱侧
2、08 回风巷口向里至 1 号水仓处先进行拨道、调道;然后 1 号水仓至切眼进行铺道
3、安装 6-12 部绞车,其中第 6 部、10 部、11 部、12 部为 JH-20A绞车;第 7 部、8 部、9 部为 JD-1
4、首先安装第 6 部绞车,再进行铺道,轨道铺设到第 7 部绞车处时安装绞车,铺设轨道与安装绞车同时进行
5、08 回风巷口至 1 号水仓处轨道拨完后,挪移 1-4 部 25KW 绞车
三、工程质量及要求(见附件)1、调道、铺道必须按巷道偏中线施工,轨道中心线距巷道偏中线350mm,对于局部巷道帮部鼓出段,轨道中心距离采煤帮 1550mm,高度距顶部不小于 2800mm;架棚段高度距棚梁下沿部小于 2600mm

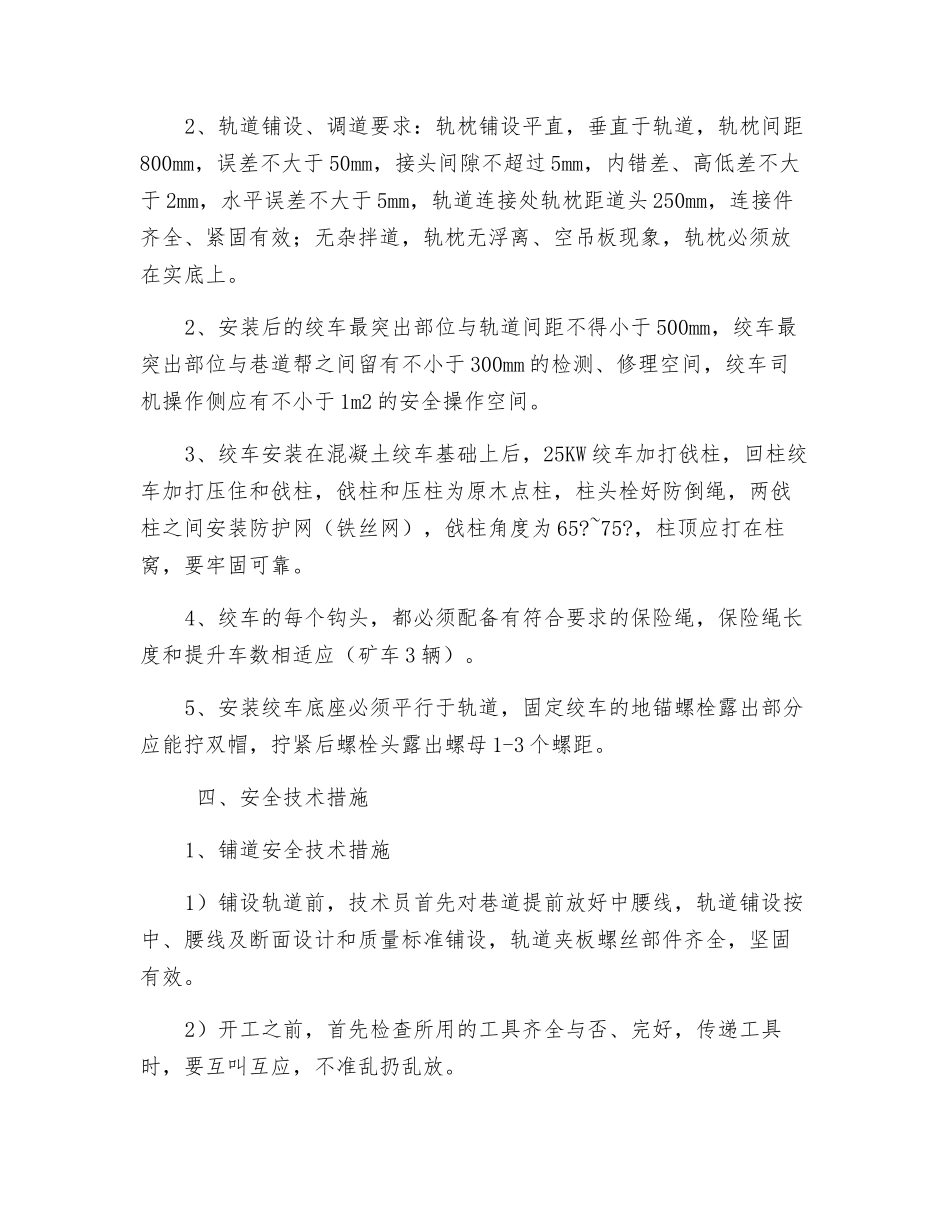

2、轨道铺设、调道要求:轨枕铺设平直,垂直于轨道,轨枕间距800mm,误差不大于 50mm,接头间隙不超过 5mm,内错差、高低差不大于 2mm,水平误差不大于 5mm,轨道连接处轨枕距道头 250mm,连接件齐全、紧固有效;无杂拌道,轨枕无浮离、空吊板现象,轨枕必须放在实底上
2、安装后的绞车最突出部位与轨道间距不得小于 500mm,绞车最突出部位与巷道帮之间留有不小于 300mm 的检测、修理空间,绞车司机操作侧应有不小于 1m2 的安全操作空间
3、绞车安装在混凝土绞车基础上
