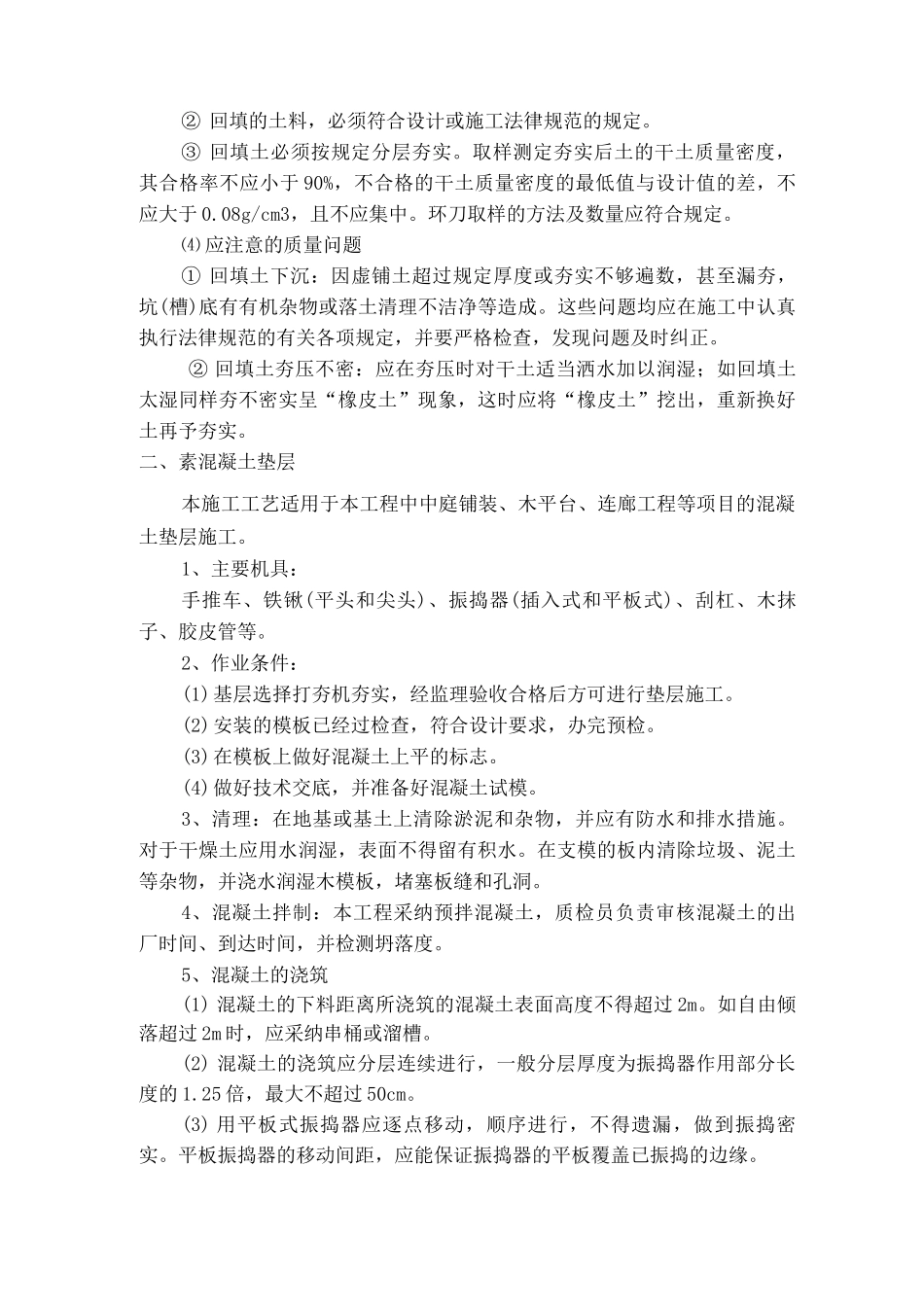

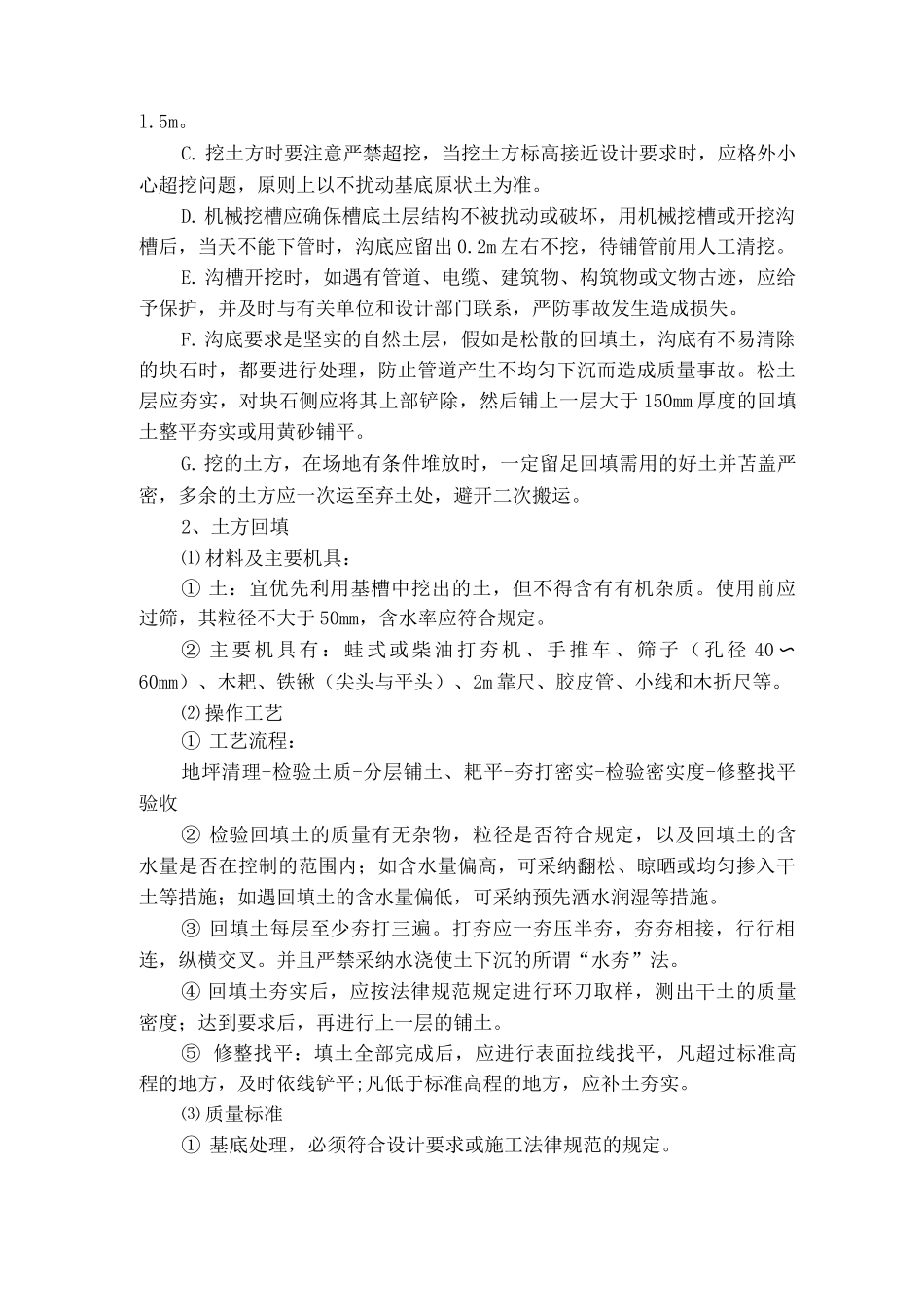

园林土建工程施工方案本工程中的土建施工包括:土方工程(人工湖开挖、场地平整等)、铺装工程(中庭花岗岩铺装)、砌筑工程(树池、花坛等)、钢筋混凝土结构工程(凉亭、树池壁等)等众多内容。一、土方工程1、土方开挖⑴ 机具设备:小型反铲挖掘机、尖平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或 20 号铅丝等。⑵ 操作工艺① 由于土方施工面积遍布于整个施工范围,我公司考虑根据各施工区域的情况,灵活配备小型反铲挖掘机,在适宜机械施工的区域利用机械为主、人工为辅的方案;在不适宜机械施工的区域,主要以人工方式进行土方施工。② 一般粘性土采纳直接开挖;碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。③ 土方开挖按设计要求自上而下进行,不乱挖或超挖。④ 路床开挖A. 路基填挖土方接近路床标高时,应按设计要求检测路床宽度,标高和平整度,并进行整修。B.挖方路基施工标高应考虑因压实而产生的下沉值,路基顶面以下30cm 压实度要达到 95%。在施工面内设置纵向及横向排水沟,以防基槽被水浸泡;。.人工对不满足要求的路床进行修整,直至达到法律规范要求。⑤ 基坑、沟槽开挖A. 开挖基坑后,在挖到距槽底 50cm 以内时,测量放线人员应配合抄出距槽底 50cm 平线;自每条槽端部 20cm 处每隔 2〜3m,在槽帮上钉水平标高小木橛。在挖至接近槽底标高时,用尺或事先量好的 50cm 标准尺杆,随时以小木橛上平,校核槽底标高。最后由两端轴线(中心、线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲平。B.在开挖槽边弃土时,应保证边坡和直立帮的稳定。当土质良好时,抛于槽边的土方(或材料)应距槽(沟)边缘 0.8m 以外,高度不宜超过l.5m。C. 挖土方时要注意严禁超挖,当挖土方标高接近设计要求时,应格外小心超挖问题,原则上以不扰动基底原状土为准。D. 机械挖槽应确保槽底土层结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,沟底应留出 0.2m 左右不挖,待铺管前用人工清挖。E. 沟槽开挖时,如遇有管道、电缆、建筑物、构筑物或文物古迹,应给予保护,并及时与有关单位和设计部门联系,严防事故发生造成损失。F. 沟底要求是坚实的自然土层,假如是松散的回填土,沟底有不易清除的块石时,都要进行处理,防止管道产生不均匀下沉而造成质量事故。松土层应夯实,对块石侧应将其上部...
