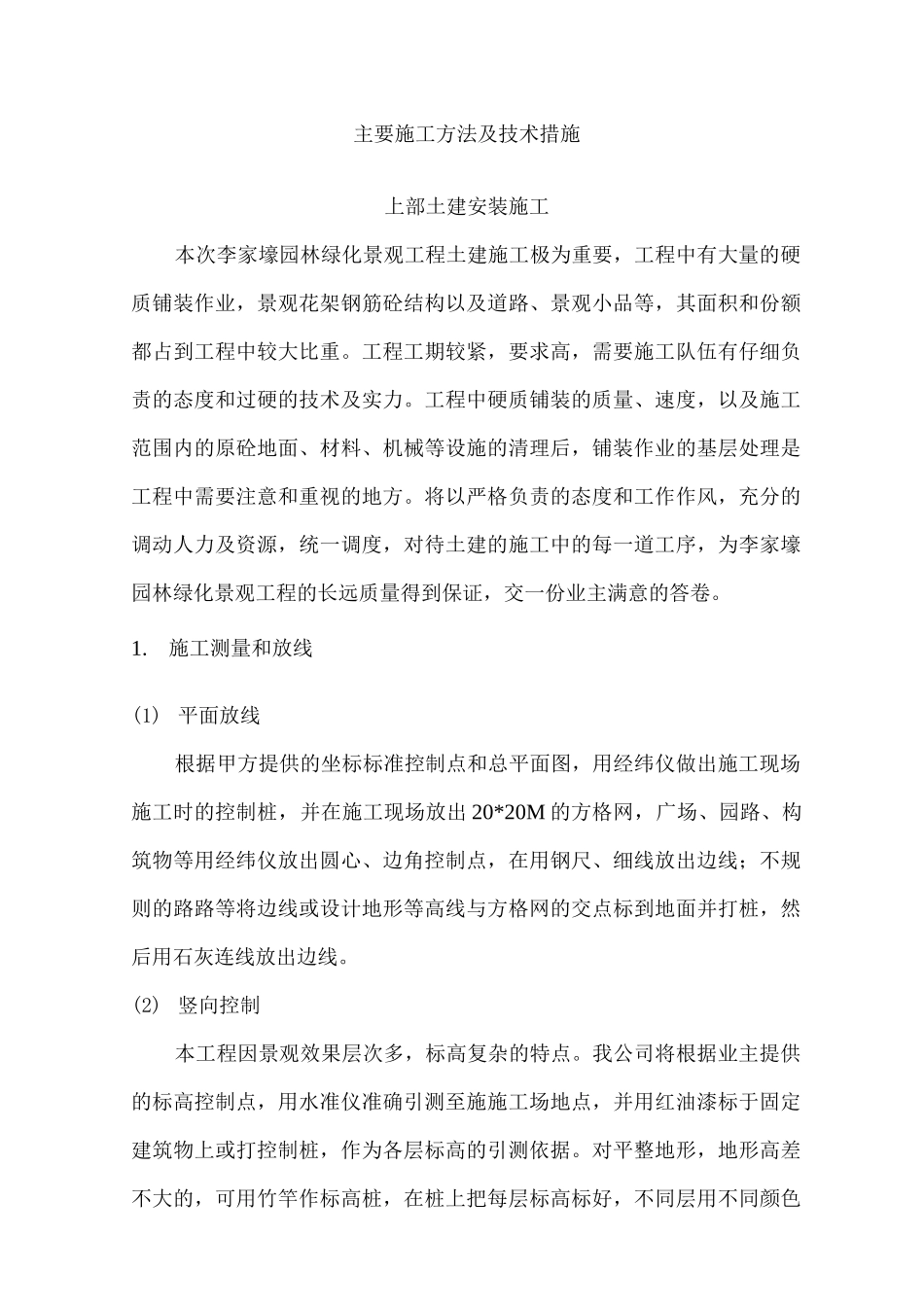

主要施工方法及技术措施上部土建安装施工本次李家壕园林绿化景观工程土建施工极为重要,工程中有大量的硬质铺装作业,景观花架钢筋砼结构以及道路、景观小品等,其面积和份额都占到工程中较大比重
工程工期较紧,要求高,需要施工队伍有仔细负责的态度和过硬的技术及实力
工程中硬质铺装的质量、速度,以及施工范围内的原砼地面、材料、机械等设施的清理后,铺装作业的基层处理是工程中需要注意和重视的地方
将以严格负责的态度和工作作风,充分的调动人力及资源,统一调度,对待土建的施工中的每一道工序,为李家壕园林绿化景观工程的长远质量得到保证,交一份业主满意的答卷
施工测量和放线(1) 平面放线根据甲方提供的坐标标准控制点和总平面图,用经纬仪做出施工现场施工时的控制桩,并在施工现场放出 20*20M 的方格网,广场、园路、构筑物等用经纬仪放出圆心、边角控制点,在用钢尺、细线放出边线;不规则的路路等将边线或设计地形等高线与方格网的交点标到地面并打桩,然后用石灰连线放出边线
(2) 竖向控制本工程因景观效果层次多,标高复杂的特点
我公司将根据业主提供的标高控制点,用水准仪准确引测至施施工场地点,并用红油漆标于固定建筑物上或打控制桩,作为各层标高的引测依据

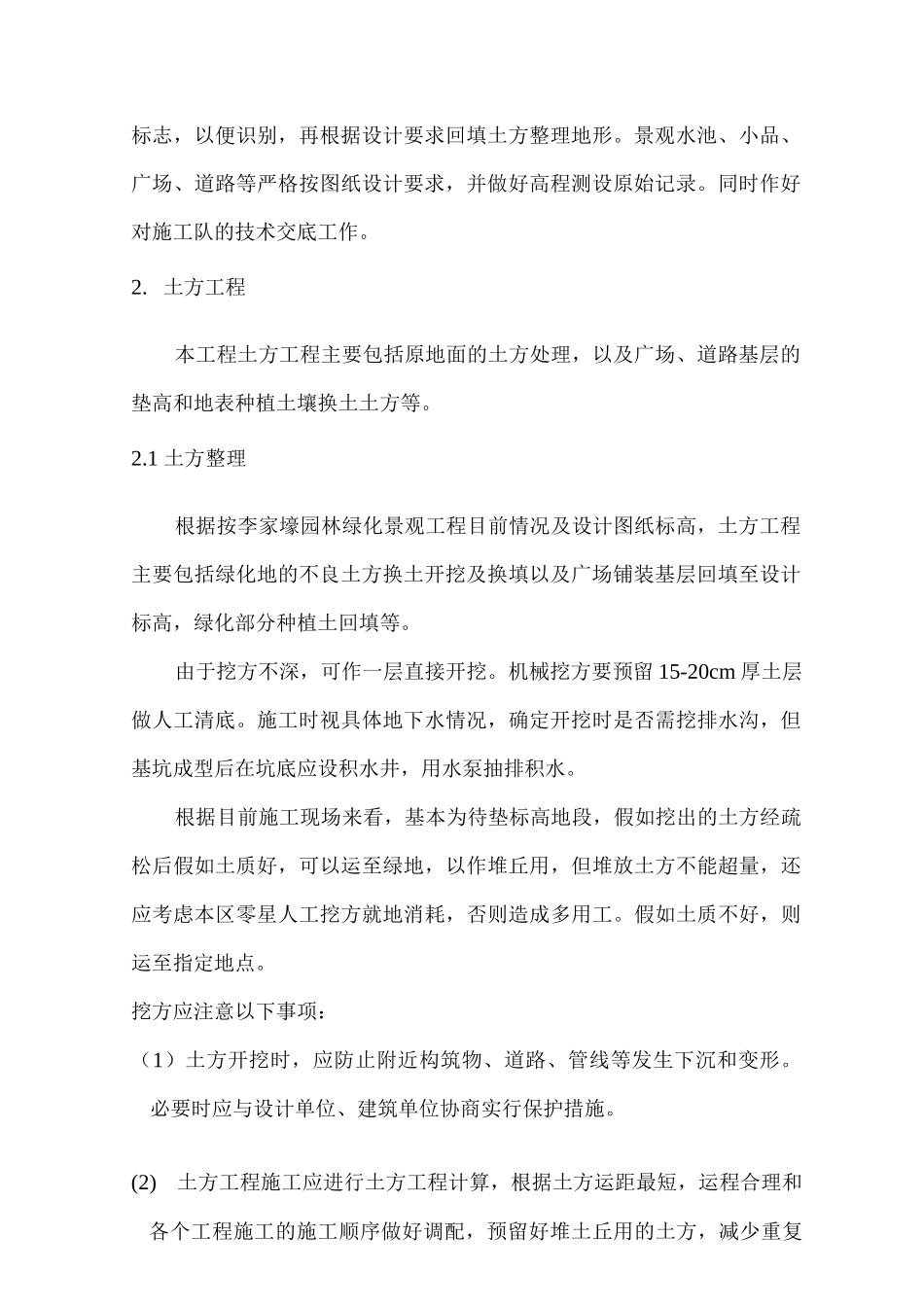

对平整地形,地形高差不大的,可用竹竿作标高桩,在桩上把每层标高标好,不同层用不同颜色标志,以便识别,再根据设计要求回填土方整理地形
景观水池、小品、广场、道路等严格按图纸设计要求,并做好高程测设原始记录
同时作好对施工队的技术交底工作
土方工程本工程土方工程主要包括原地面的土方处理,以及广场、道路基层的垫高和地表种植土壤换土土方等
1 土方整理根据按李家壕园林绿化景观工程目前情况及设计图纸标高,土方工程主要包括绿化地的不良土方换土开挖及换填以及广场铺装基层回填至设计标高,绿化部分种植土回填等
由于挖方不深,可作一层直接开挖

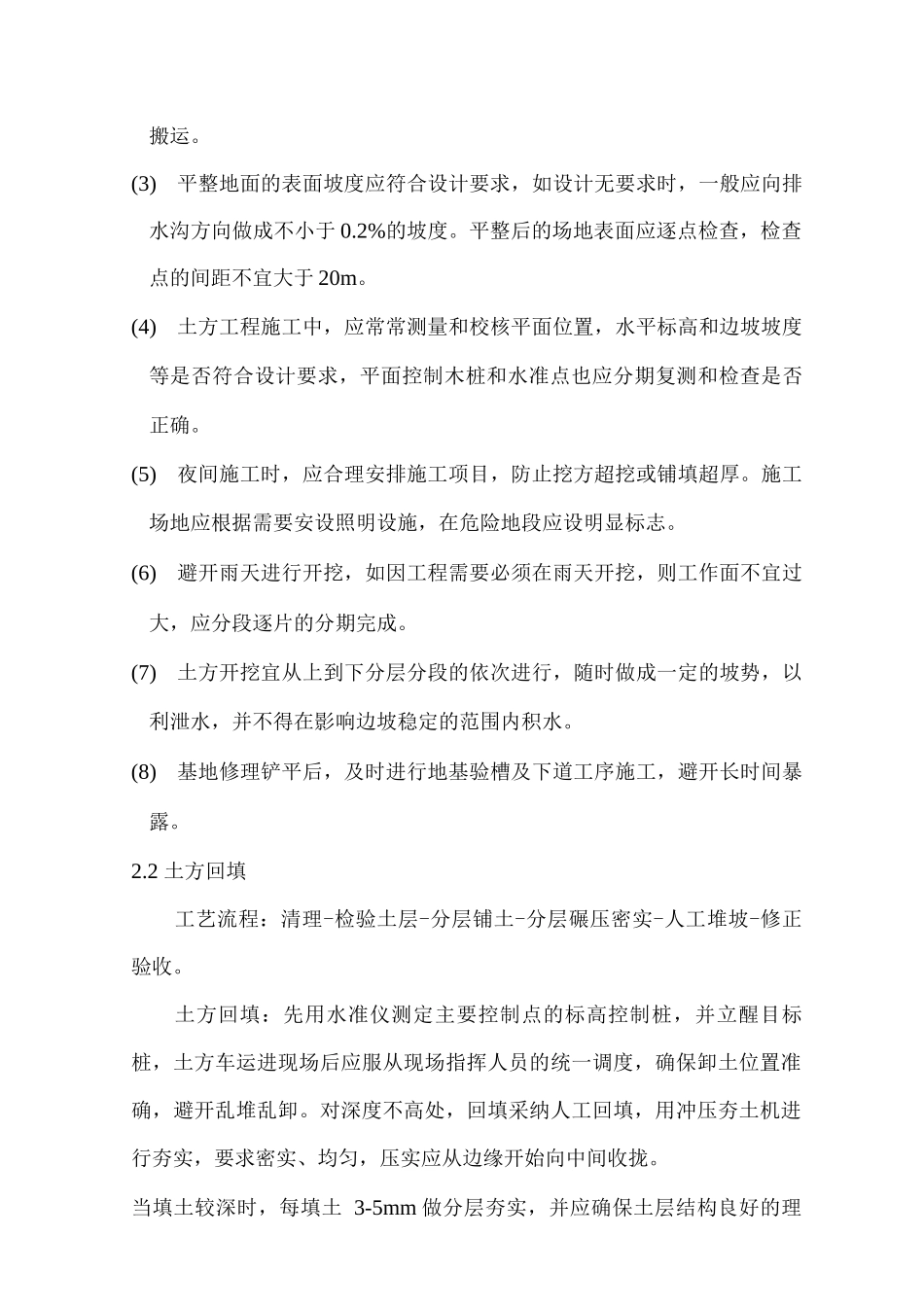

机械挖方要预留 15
