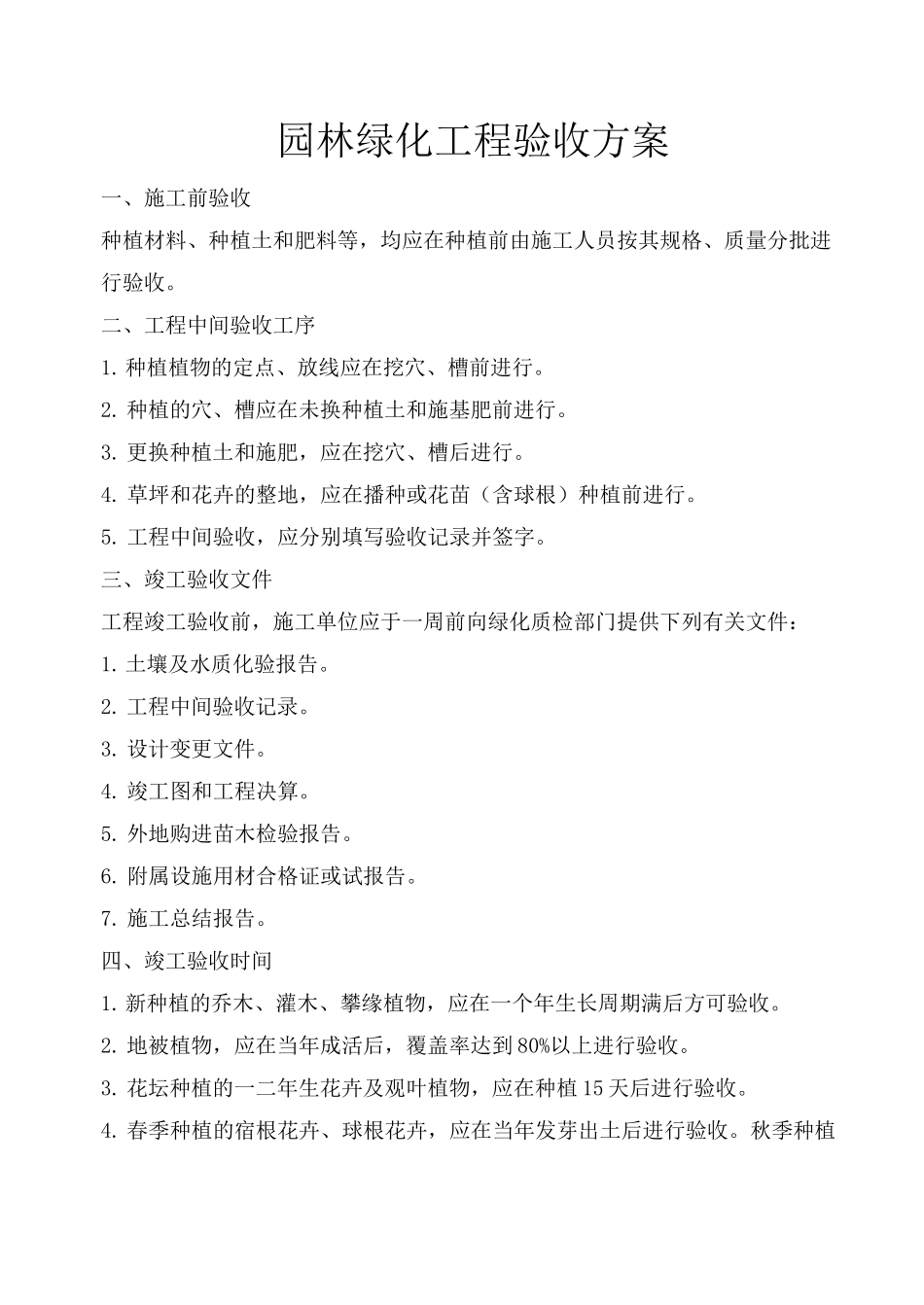

园林绿化工程验收方案一、施工前验收种植材料、种植土和肥料等,均应在种植前由施工人员按其规格、质量分批进 行验收
二、工程中间验收工序1
种植植物的定点、放线应在挖穴、槽前进行
种植的穴、槽应在未换种植土和施基肥前进行
更换种植土和施肥,应在挖穴、槽后进行
草坪和花卉的整地,应在播种或花苗(含球根)种植前进行
工程中间验收,应分别填写验收记录并签字
三、竣工验收文件工程竣工验收前,施工单位应于一周前向绿化质检部门提供下列有关文件:1
土壤及水质化验报告
工程中间验收记录
设计变更文件
竣工图和工程决算
外地购进苗木检验报告
附属设施用材合格证或试报告
施工总结报告
四、竣工验收时间1
新种植的乔木、灌木、攀缘植物,应在一个年生长周期满后方可验收
地被植物,应在当年成活后,覆盖率达到 80%以上进行验收
花坛种植的一二年生花卉及观叶植物,应在种植 15 天后进行验收
春季种植的宿根花卉、球根花卉,应在当年发芽出土后进行验收

秋季种植 的应在第二年春季发芽出土后验收
五、绿化工程质量验收规定1
乔、灌木的成活率应达到 95%以上
宝贵树种和孤植树应保证成活
强酸性土、强碱性土及干旱地区,各类树木成活率不应低于 85%
花卉种植地应无杂草、无枯黄,各种花卉生长茂盛,种植成活率应达到95%
草坪无杂草、无枯黄,种植覆盖应达到 95%
绿地干净,表面平整
种植的植物材料的整形修剪应符合设计要求
绿地附属设施工程的质量验收应符合《建筑安装工程质量检验评定统一标准》 的有关规定
六、验收表单竣工验收后,填报竣工验收单
绿化工程竣工验收单工程名称工程地址绿地面积(平方米)开工日期竣工日期验收日期树木成活率(%)花卉成活率(%)草坪覆盖率(%)干净及平整整形修剪附属设施评定意见全部
