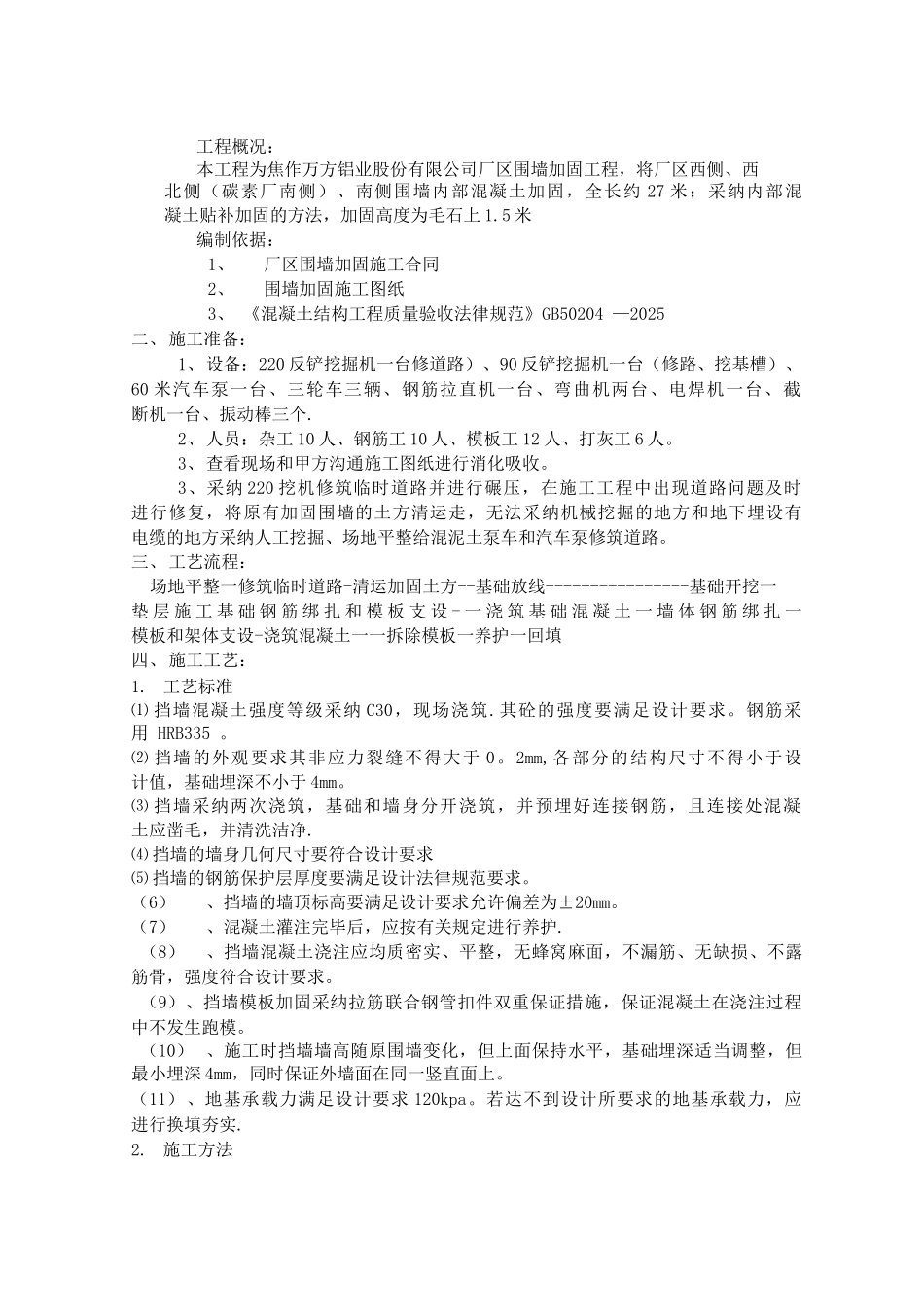

焦作万方围墙加固施工方案编制:审核:批准:工程概况:本工程为焦作万方铝业股份有限公司厂区围墙加固工程,将厂区西侧、西北侧(碳素厂南侧)、南侧围墙内部混凝土加固,全长约 27 米;采纳内部混凝土贴补加固的方法,加固高度为毛石上 1
5 米编制依据:1、厂区围墙加固施工合同2、围墙加固施工图纸3、 《混凝土结构工程质量验收法律规范》GB50204 —2025二、施工准备:1、设备:220 反铲挖掘机一台修道路)、90 反铲挖掘机一台(修路、挖基槽)、60 米汽车泵一台、三轮车三辆、钢筋拉直机一台、弯曲机两台、电焊机一台、截断机一台、振动棒三个
2、人员:杂工 10 人、钢筋工 10 人、模板工 12 人、打灰工 6 人
3、查看现场和甲方沟通施工图纸进行消化吸收
3、采纳 220 挖机修筑临时道路并进行碾压,在施工工程中出现道路问题及时进行修复,将原有加固围墙的土方清运走,无法采纳机械挖掘的地方和地下埋设有电缆的地方采纳人工挖掘、场地平整给混泥土泵车和汽车泵修筑道路
三、工艺流程:场地平整一修筑临时道路-清运加固土方--基础放线----------------基础开挖一垫 层 施 工 基 础 钢 筋 绑 扎 和 模 板 支 设 - 一 浇 筑 基 础 混 凝 土 一 墙 体 钢 筋 绑 扎 一模板和架体支设-浇筑混凝土一一拆除模板一养护一回填四、施工工艺:1
工艺标准⑴ 挡墙混凝土强度等级采纳 C30,现场浇筑
其砼的强度要满足设计要求
钢筋采用 HRB335
⑵ 挡墙的外观要求其非应力裂缝不得大于 0
2mm,各部分的结构尺寸不得小于设计值,基础埋深不小于 4mm
⑶ 挡墙采纳两次浇筑,基础和墙身分开浇筑,并预埋好连接钢筋,且连接处混凝土应凿毛,并清洗洁净
⑷ 挡墙的墙身几何尺寸要符合设计要求⑸ 挡墙的钢筋保护层厚度要满足设计法律规范要求
(6)、挡墙的墙顶标高要满足设计要
