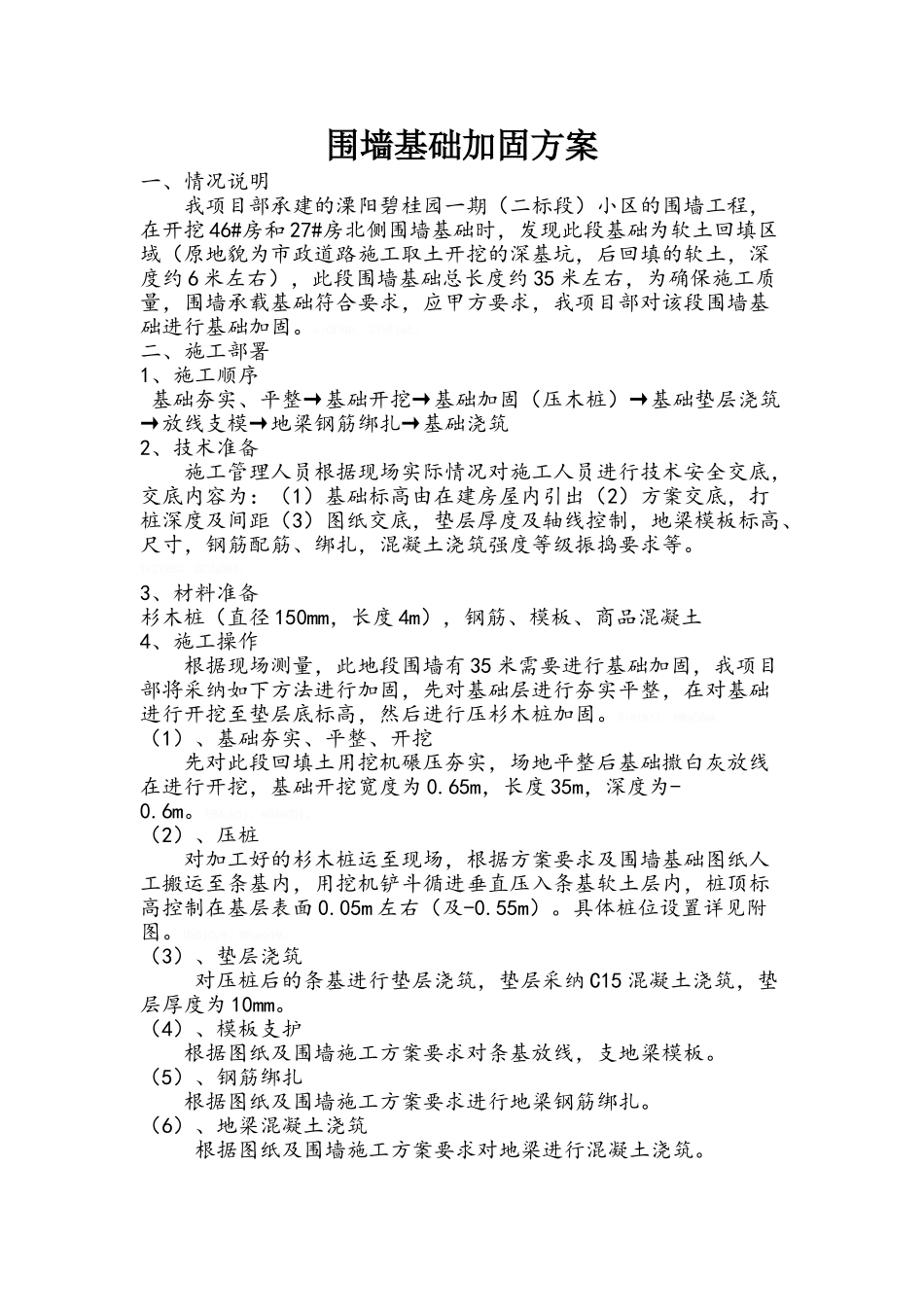

围墙基础加固方案一、情况说明我项目部承建的溧阳碧桂园一期(二标段)小区的围墙工程,在开挖 46#房和 27#房北侧围墙基础时,发现此段基础为软土回填区域(原地貌为市政道路施工取土开挖的深基坑,后回填的软土,深度约 6 米左右),此段围墙基础总长度约 35 米左右,为确保施工质量,围墙承载基础符合要求,应甲方要求,我项目部对该段围墙基础进行基础加固。viCE9Nz。C7kF1e5。二、施工部署1、施工顺序 基础夯实、平整→基础开挖→基础加固(压木桩)→基础垫层浇筑→放线支模→地梁钢筋绑扎→基础浇筑2、技术准备施工管理人员根据现场实际情况对施工人员进行技术安全交底,交底内容为:(1)基础标高由在建房屋内引出(2)方案交底,打桩深度及间距(3)图纸交底,垫层厚度及轴线控制,地梁模板标高、尺寸,钢筋配筋、绑扎,混凝土浇筑强度等级振捣要求等。TrZVXBC。OZJgDK6。3、材料准备杉木桩(直径 150mm,长度 4m),钢筋、模板、商品混凝土4、施工操作根据现场测量,此地段围墙有 35 米需要进行基础加固,我项目部将采纳如下方法进行加固,先对基础层进行夯实平整,在对基础进行开挖至垫层底标高,然后进行压杉木桩加固。8IbtbYl。NMpCZmk。(1)、基础夯实、平整、开挖先对此段回填土用挖机碾压夯实,场地平整后基础撒白灰放线在进行开挖,基础开挖宽度为 0.65m,长度 35m,深度为-0.6m。EB4uk5j。6O4mUDI。(2)、压桩对加工好的杉木桩运至现场,根据方案要求及围墙基础图纸人工搬运至条基内,用挖机铲斗循进垂直压入条基软土层内,桩顶标高控制在基层表面 0.05m 左右(及-0.55m)。具体桩位设置详见附图。USQjCyH。WFuebYM。(3)、垫层浇筑 对压桩后的条基进行垫层浇筑,垫层采纳 C15 混凝土浇筑,垫层厚度为 10mm。(4)、模板支护 根据图纸及围墙施工方案要求对条基放线,支地梁模板。(5)、钢筋绑扎根据图纸及围墙施工方案要求进行地梁钢筋绑扎。(6)、地梁混凝土浇筑 根据图纸及围墙施工方案要求对地梁进行混凝土浇筑。 记住,永远不要对父母说这十句话! 1.好了,好了,知道,真啰嗦!(可怜天下父母心,父母的“啰嗦”其实是一种幸福。) 2.有事吗,没事?那挂了啊。(父母打电话,也许只想说说话,我们能否明白他们的用意,不要匆忙挂了电话!)u4MagfH。IK4yizf。 3.说了你也不懂,别问了!(他们只是想和我们说说话。) 4.跟你说了多少次不要你做,做又做不好。(一些他们已经力不能及的事,我...
