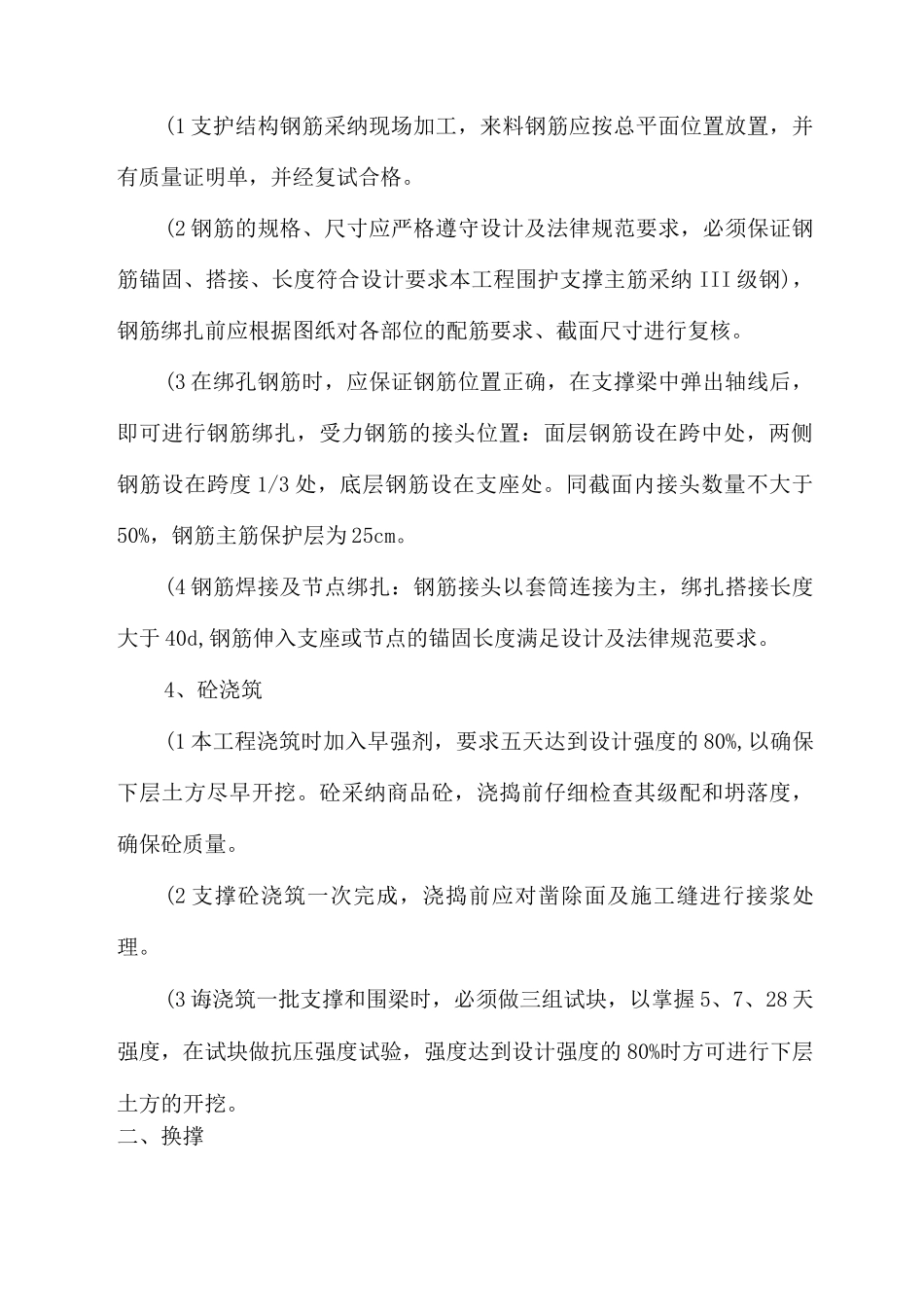

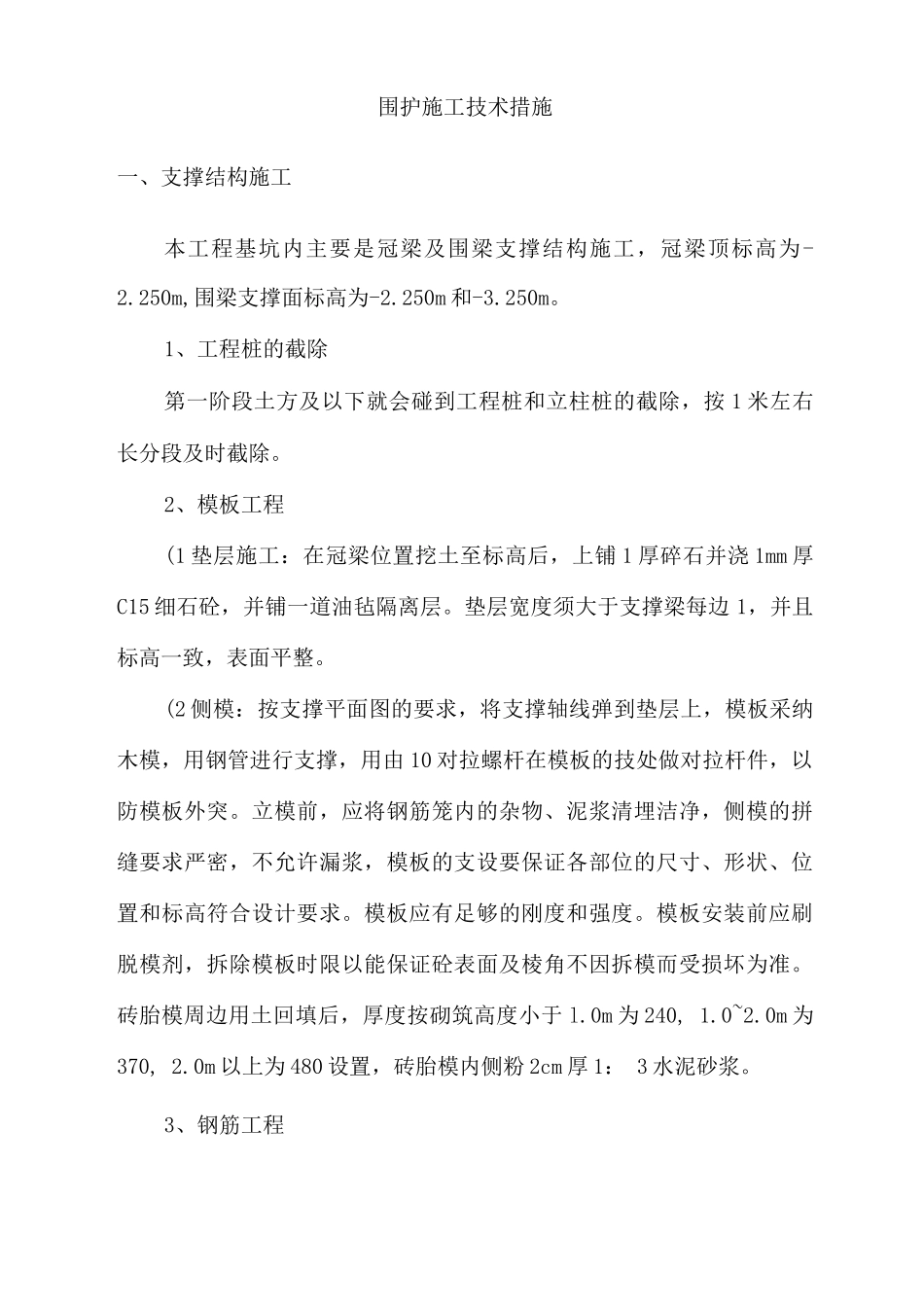

围护施工技术措施一、支撑结构施工本工程基坑内主要是冠梁及围梁支撑结构施工,冠梁顶标高为-2
250m,围梁支撑面标高为-2
250m 和-3
1、工程桩的截除第一阶段土方及以下就会碰到工程桩和立柱桩的截除,按 1 米左右长分段及时截除
2、模板工程(1 垫层施工:在冠梁位置挖土至标高后,上铺 1 厚碎石并浇 1mm 厚C15 细石砼,并铺一道油毡隔离层
垫层宽度须大于支撑梁每边 1,并且标高一致,表面平整
(2 侧模:按支撑平面图的要求,将支撑轴线弹到垫层上,模板采纳木模,用钢管进行支撑,用由 10 对拉螺杆在模板的技处做对拉杆件,以防模板外突
立模前,应将钢筋笼内的杂物、泥浆清埋洁净,侧模的拼缝要求严密,不允许漏浆,模板的支设要保证各部位的尺寸、形状、位置和标高符合设计要求
模板应有足够的刚度和强度
模板安装前应刷脱模剂,拆除模板时限以能保证砼表面及棱角不因拆模而受损坏为准
砖胎模周边用土回填后,厚度按砌筑高度小于 l
0m 为 240, 1
0m 为370, 2
0m 以上为 480 设置,砖胎模内侧粉 2cm 厚 1: 3 水泥砂浆
3、钢筋工程(1 支护结构钢筋采纳现场加工,来料钢筋应按总平面位置放置,并有质量证明单,并经复试合格
(2 钢筋的规格、尺寸应严格遵守设计及法律规范要求,必须保证钢筋锚固、搭接、长度符合设计要求本工程围护支撑主筋采纳 III 级钢),钢筋绑扎前应根据图纸对各部位的配筋要求、截面尺寸进行复核
(3 在绑孔钢筋时,应保证钢筋位置正确,在支撑梁中弹出轴线后,即可进行钢筋绑扎,受力钢筋的接头位置:面层钢筋设在跨中处,两侧钢筋设在跨度 1/3 处,底层钢筋设在支座处
同截面内接头数量不大于50%,钢筋主筋保护层为 25cm
(4 钢筋焊接及节点绑扎:钢筋接头以套筒连接为主,绑扎搭接长度大于 40d,钢筋伸入支座或节点的锚固长度满足
