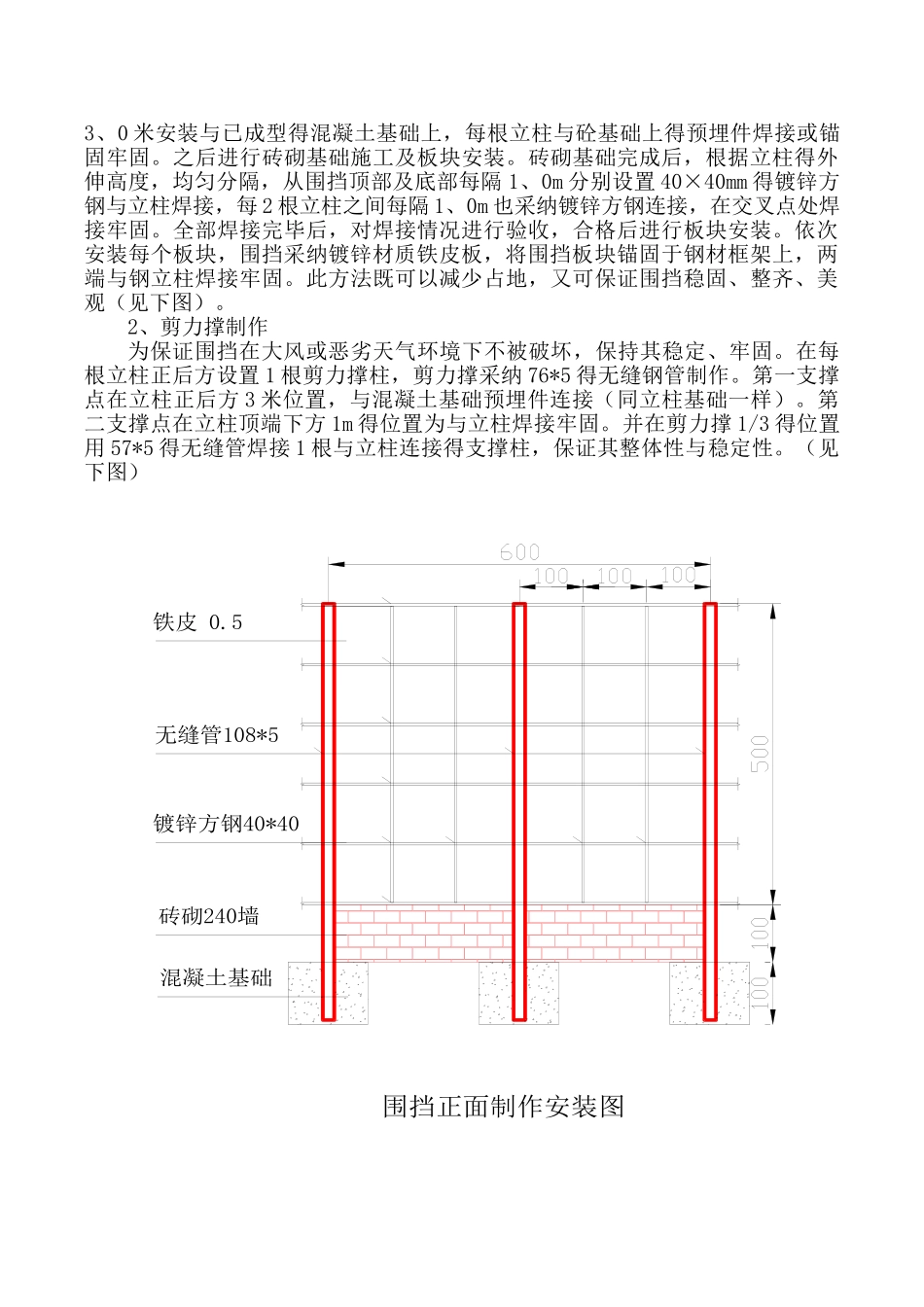

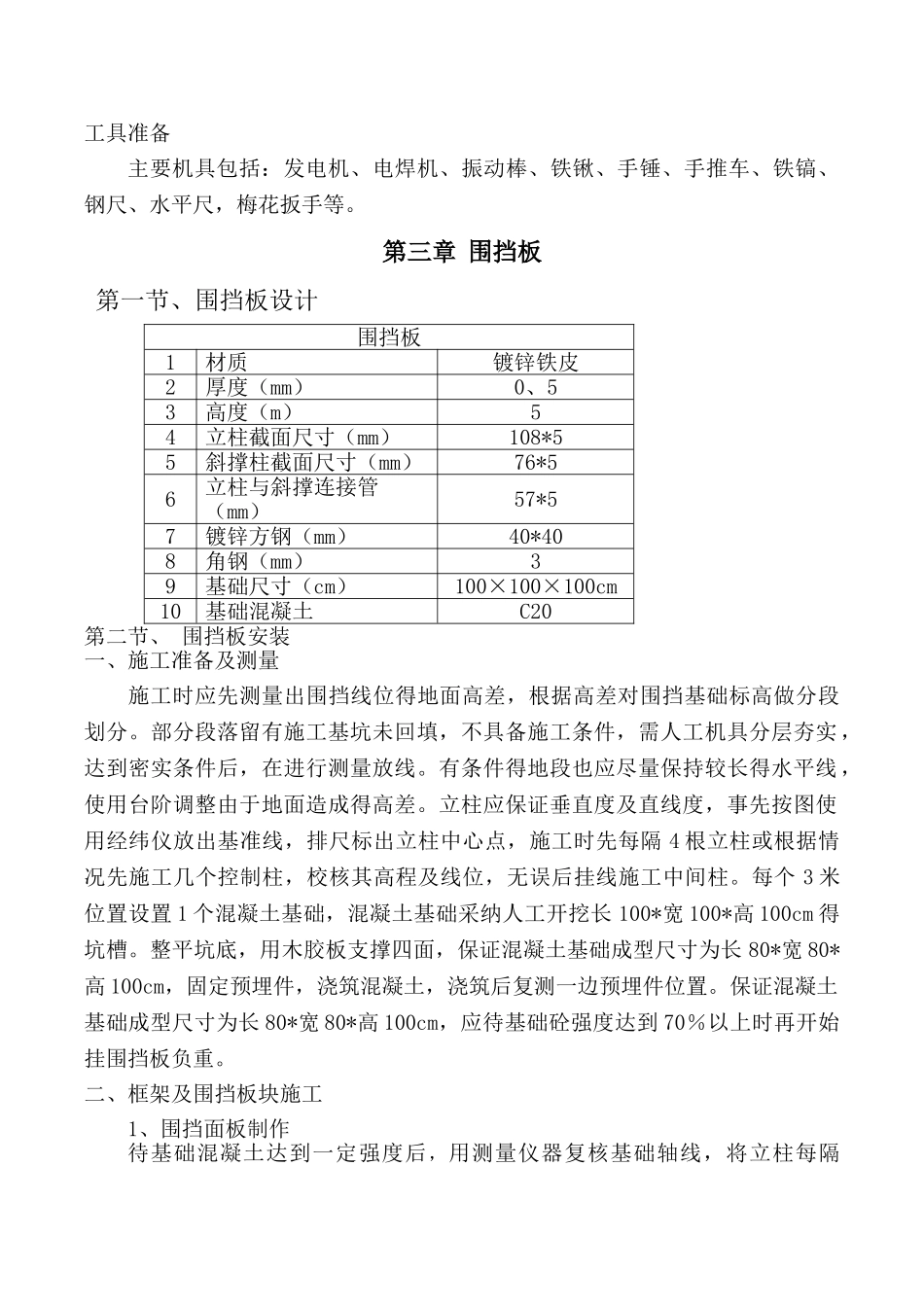

临边围挡制作及安装工程施工方案围挡制作及安装施工方案 第一章、工程概况本工程位于九原区体育场附近,根据现场实际情况,本工程属于围挡修补工程。由于前期施工需要对围挡进行临时性拆除,现需要将拆除部分重新制作并安装。安装长度约 30m,高度 6m,共计 180㎡。第二章、工作部署工期安排:计划于 2025 年 4 月 28 日开始施工,2025 年 5 月 7 日完成全部工作。人员部署时间人员种类及数量主要工作第 1 天~第 10 天焊工 2 人/天围挡钢管布设铁皮固定第 1 天~第 10 天普通工 4 人/天材料搬运及其她工作工具准备主要机具包括:发电机、电焊机、振动棒、铁锹、手锤、手推车、铁镐、钢尺、水平尺,梅花扳手等。第三章 围挡板 第一节、围挡板设计围挡板1材质镀锌铁皮2厚度(mm)0、53高度(m)54立柱截面尺寸(mm)108*55斜撑柱截面尺寸(mm)76*56立柱与斜撑连接管(mm)57*57镀锌方钢(mm)40*408角钢(mm)39基础尺寸(cm)100×100×100cm10基础混凝土C20第二节、 围挡板安装一、施工准备及测量施工时应先测量出围挡线位得地面高差,根据高差对围挡基础标高做分段划分。部分段落留有施工基坑未回填,不具备施工条件,需人工机具分层夯实,达到密实条件后,在进行测量放线。有条件得地段也应尽量保持较长得水平线,使用台阶调整由于地面造成得高差。立柱应保证垂直度及直线度,事先按图使用经纬仪放出基准线,排尺标出立柱中心点,施工时先每隔 4 根立柱或根据情况先施工几个控制柱,校核其高程及线位,无误后挂线施工中间柱。每个 3 米位置设置 1 个混凝土基础,混凝土基础采纳人工开挖长 100*宽 100*高 100cm 得坑槽。整平坑底,用木胶板支撑四面,保证混凝土基础成型尺寸为长 80*宽 80*高 100cm,固定预埋件,浇筑混凝土,浇筑后复测一边预埋件位置。保证混凝土基础成型尺寸为长 80*宽 80*高 100cm,应待基础砼强度达到 70%以上时再开始挂围挡板负重。二、框架及围挡板块施工1、围挡面板制作待基础混凝土达到一定强度后,用测量仪器复核基础轴线,将立柱每隔3、0 米安装与已成型得混凝土基础上,每根立柱与砼基础上得预埋件焊接或锚固牢固。之后进行砖砌基础施工及板块安装。砖砌基础完成后,根据立柱得外伸高度,均匀分隔,从围挡顶部及底部每隔 1、0m 分别设置 40×40mm 得镀锌方钢与立柱焊接,每 2 根立柱之间每隔 1、0m 也采纳镀锌方钢连接,在交叉点处焊接牢固。全部焊接完毕...
