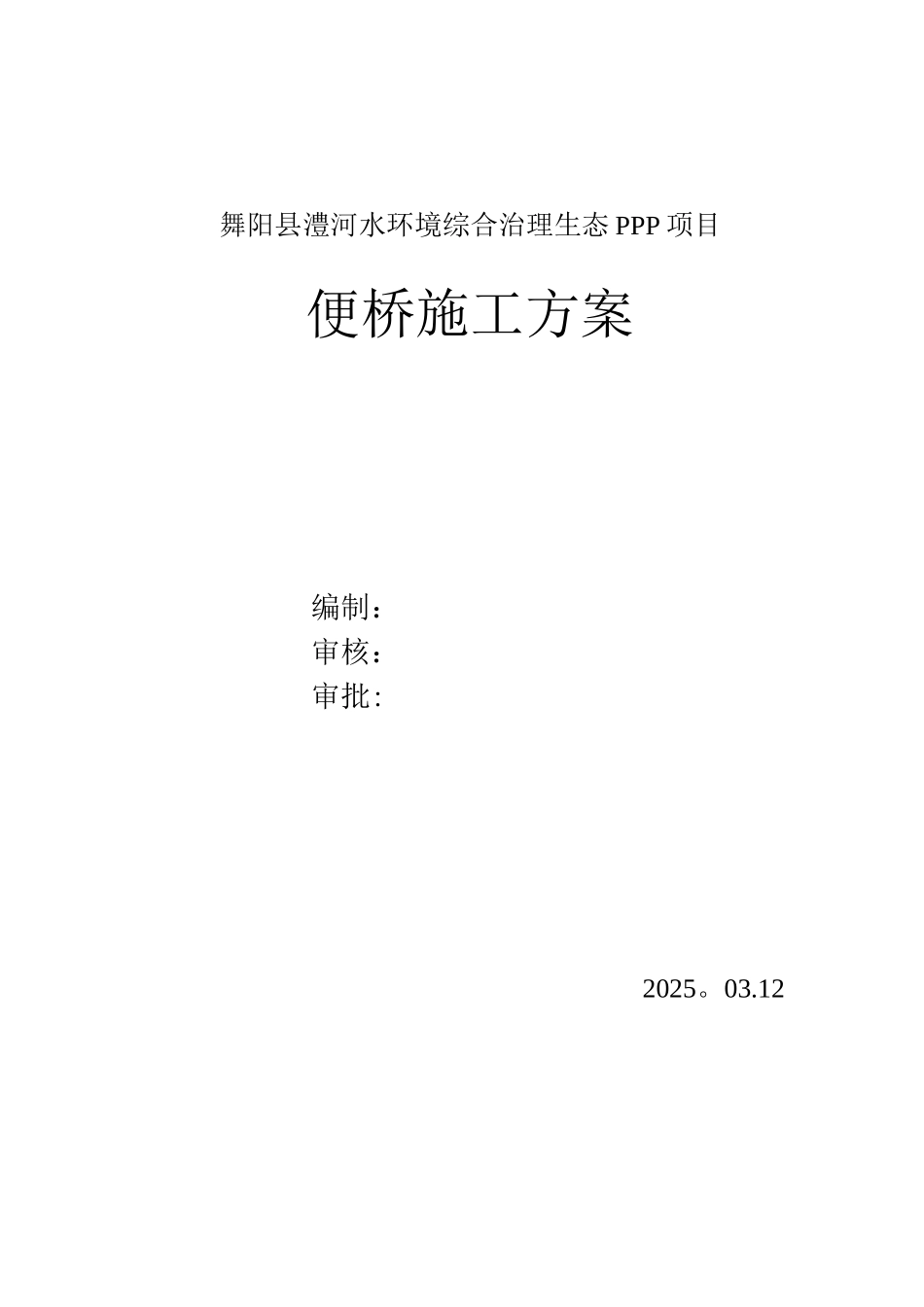

舞阳县澧河水环境综合治理生态 PPP 项目便桥施工方案编制:审核:审批:2025。03.121. 工程概况 32. 施工准备 43. 施工方法 44. 施工工艺流程图 75.机具设备使用计划 86.劳动资源计划 97. 安全、质量保证措施 108. 技术、安全保证措施 119. 文明施工及便桥施工防污染措施 1210. 附件 12一、工程概况工程名称:*****位于,总长度***公里,总用地面积约为***万平方米。项目采纳***模式建设,总投资* ***** *万元,其中重点***公里* *** **万元,建设期三年。项目建设在保留现状植物的基础上,结合现有的地形地貌,主要建设农耕文化体验、湿地公园、滨水风光带、水岸休闲公园等四个主题空间,致力打造集观光、休闲、健身娱乐等为一体的滨河景观。建设单位:监理单位:施工单位:我项目部为了施工便于车辆通行及现场材料及土方的运输,临时预埋圆管涵做栈桥便道,设计桥长为 228。52 米,桥面宽 12 米,管涵直径为 2 米,壁厚为 20 厘米,共布置 23 排,每排 10 节,每节 2 米,共计 460 米.根据*****县水利局提供的澧河近、远期流量的数据与现场地形、地质等实际调查相结合,充分考虑节约成本因素,确定施工便桥采纳简易便桥结构形式.如汛期水量过大,管涵不能满足排水要求,及时挖断管涵南侧引线段道路土堤保证正常排水。二、施工准备21、现场施工便道已具备砼和圆管涵等的运输条件.2、施工圆管涵班组人员已到场,已做好施工前的生产、生活准备。3、圆管涵施工机械设备已经进场,主要机械为挖掘机 1 台,铲运车1 台,25 吨吊车一台,10kw 发电机一台,蛙式打夯机一台,20 振动碾一台,振捣棒 2 条.做好施工前的安装调试,可以投入生产中。三、施工方法1. 定桥位首先根据施工图纸,结合 I 区定位边界及正式跨河桥位置来控制好便桥桥位,既要避开侵占正式跨河桥(临空栈桥)桥墩位置,又要为正式跨河桥桥梁吊装提供必要的便利条件,定出埋设圆管涵便桥位置。便桥位置设置于正式跨河桥下.2. 导流沟施工由于该河渠施工时期为常年流水,淤泥较深 5 米以上,开挖换填难度大,先做导流沟,保证正常流水,方可进行基础抛填作业。导流沟宽度 40 米(原河水面高程 63。2 米,宽度 43 米),开挖深度与现状河底持平(高程 61。1 米)。导流沟挖出土方用拉土车倒运至导流沟南侧,距导流沟不少于 10 米,防止滑坡。3. 基础施工基础下部施工采纳边挖边填施工,挖掘机挖淤泥河底高程(61。1 米)以下...
