土建主要分项工程施工方案5
1 基坑工程方案本工程边坡采纳土钉墙进行支护
基坑降水采纳大井降水工艺,降水井沿基坑周圈分区整体布置,井间距为 6m,井深 15m
大井井径 6mm,井管使用:外径4mm,内径 3mm 的无砂管,粉细砂层采纳 3mm 以下的石屑,其余土层采纳 5mm 的豆石
填砾规格:上部 2-5mm,下部 4-7mm
降水井采纳反循环钻机成孔,下滤管后用 9m 3空压机洗井
支护设计1)根据地质条件和土力学理论进行边坡稳定验算,确定在自然地面以下1
5m 处采纳长分别为 6m、8m、6m 三排锚杆;水平间距均为 1
采纳厚 80mm~1mm 的喷射混凝土面板
a、锚孔锚杆孔径为① 80〜1mm,水平夹角为俯角 5°〜20°,人工成孔
距地面 3m 范围内人工成孔必须小心,以保证地下管线的安全
b、锚杆锚杆采纳全长压力注浆,锚杆主体采纳① 22 螺纹钢筋,呈梅花形布置
c、注浆孔内安放锚杆后进行压力注浆,采纳普 425#纯水泥浆,水灰比为 0
5 压力为 0
d、喷射砼锚杆注浆完成后,按要求修整坡面,在边壁上挂① 6
^2 x 2 钢筋网,焊接锚杆头,然后喷射砼,配合比为水泥:砂:石子= 1:2: 2(重量比),喷层厚度为 80〜1mm ,埋设喷层厚度控制标志,外加剂掺量为水泥用量的 3%左右,砼强度等级不低于 C20

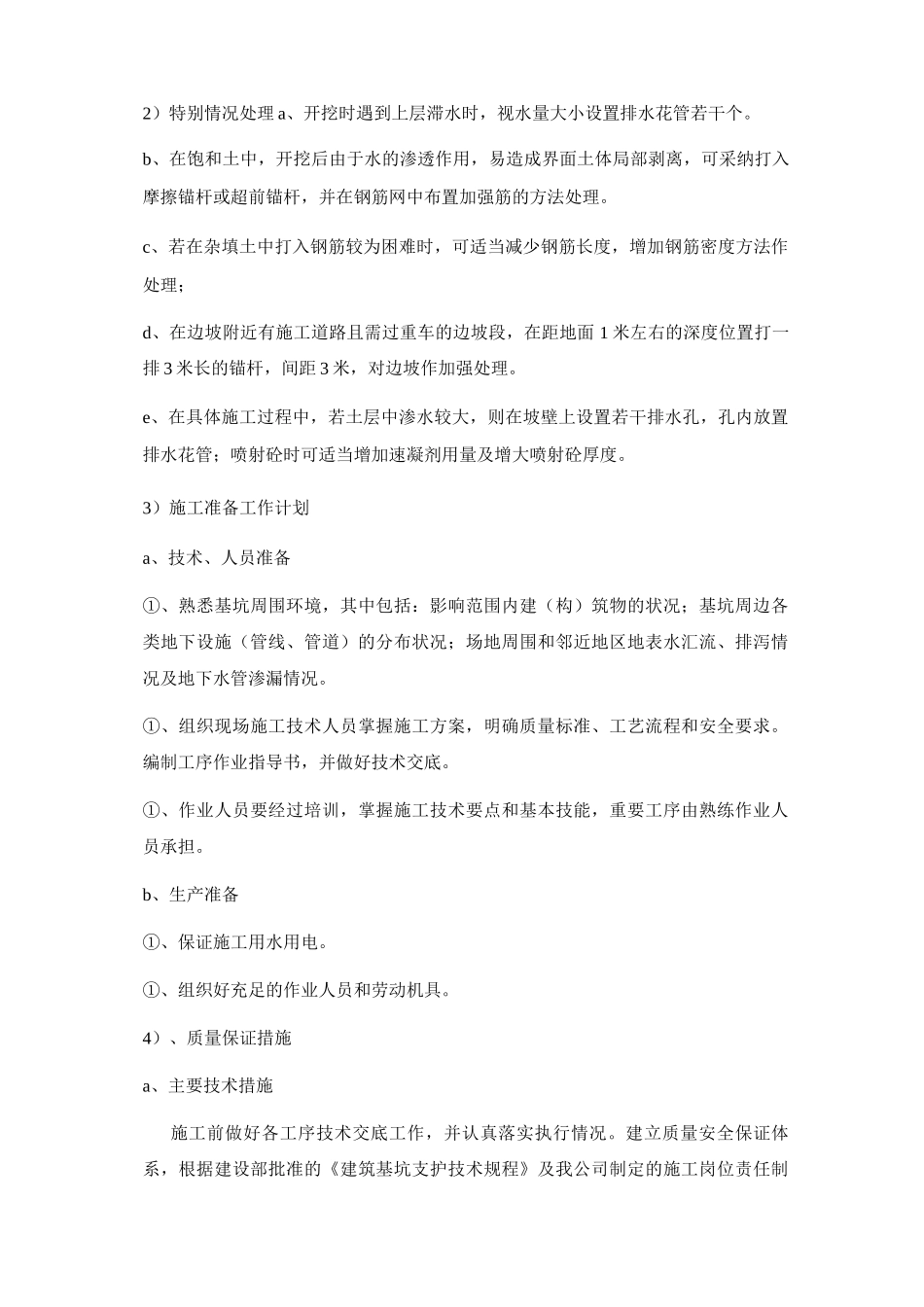

2)特别情况处理 a、开挖时遇到上层滞水时,视水量大小设置排水花管若干个
b、在饱和土中,开挖后由于水的渗透作用,易造成界面土体局部剥离,可采纳打入摩擦锚杆或超前锚杆,并在钢筋网中布置加强筋的方法处理
c、若在杂填土中打入钢筋较为困难时,可适当减少钢筋长度,增加钢筋密度方法作处理;d、在边坡附近有施工道路且需过重车的边坡段,在距地面 1 米左右的深度位置打一排 3 米长的锚杆,间距 3 米,对
