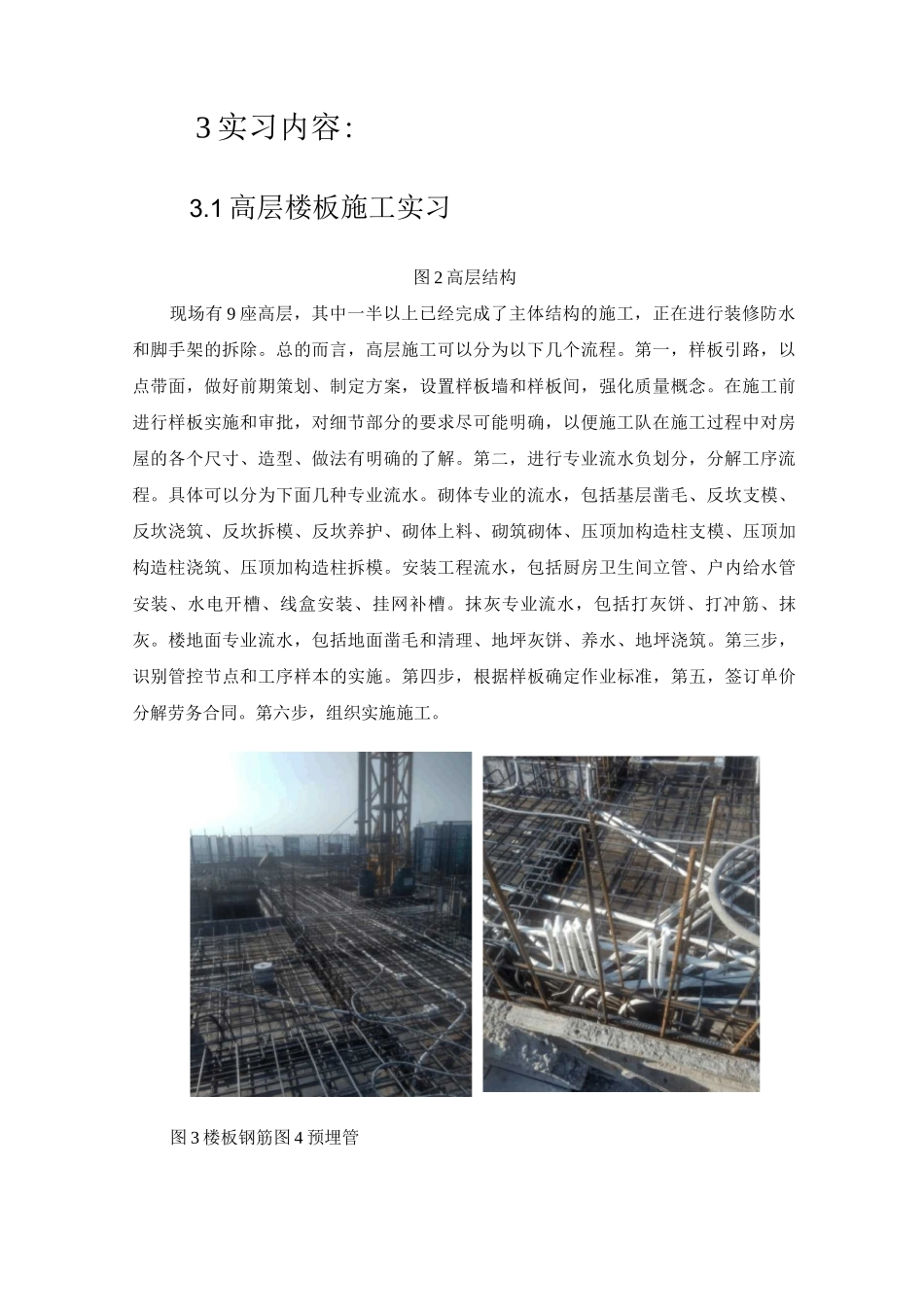

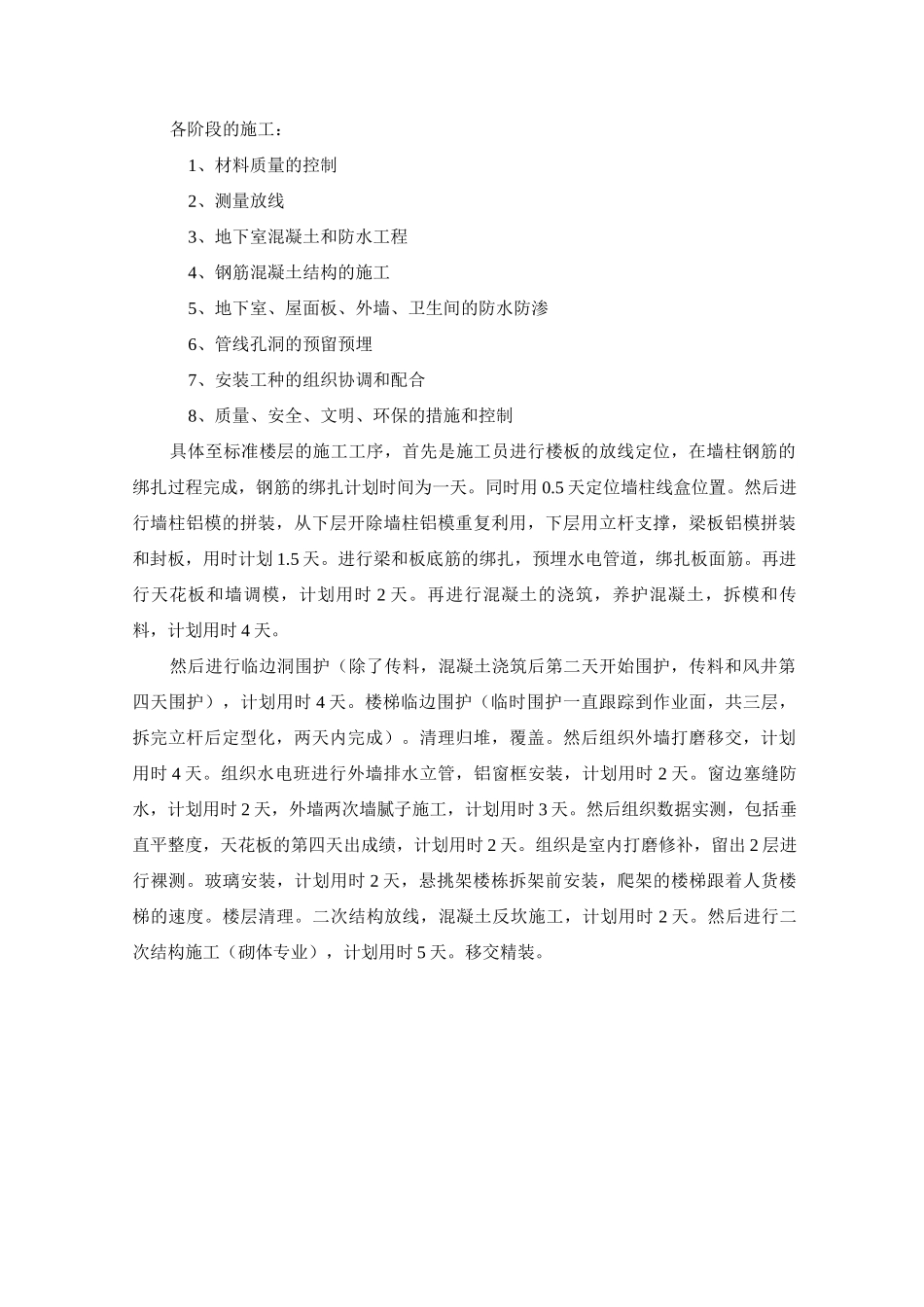

施工实习报告1 实习目的通过亲身参加施工现场的生产实习,将专业知识与现场施工联系起来,加深对已有专业知识的把握和理解,更重要是通过学习施工技术,参加现场的工人、物资、机械等各种生产要素的管理,进一步地提高自己的现场管理水平,成为一个不单单有扎实的专业知识、还拥有卓越的管理能力的工程师。2 实习简介实习单位:**七建集团建设单位:麻房地产公司监理单位:业建筑公司实习项目:湾一期工程开工日期:2025 年 9 月计划竣工日期:2025 年 9 天计划工期:780 日历天总建筑面积:184433.2 平方米计划用时:单排别墅的基础和主体用时 4 拼 30 天、6 拼 38 天。高层基础(地下室)用时 40 天,架空层用时 12 天,铝模首拼 12 天,标准层 5-6 天,挑架层 8 天。实习概况:我们四人的实习是由项目经理楼总安排,我被安排到一期幼儿园的承台基础施工,作为现场俞工的助手。在基础动工之前的空余时间,我分配到一期 2 号楼和别墅区见习,学习到了一部分高层和别墅施工知识。之后的时间一直和俞工两人负责幼儿园基础施工。我认为现场的学习分为两部分,一部分是技术的学习,可以对专业知识的加深和理解,另一部分是通过现场见习对每个施工工艺的耗费的人力、时间有一定的了解,而且亲身参加到工人的管理和指挥中,提高现场的管理能力。图 1 施工场地现场3 实习内容:3.1 高层楼板施工实习图 2 高层结构现场有 9 座高层,其中一半以上已经完成了主体结构的施工,正在进行装修防水和脚手架的拆除。总的而言,高层施工可以分为以下几个流程。第一,样板引路,以点带面,做好前期策划、制定方案,设置样板墙和样板间,强化质量概念。在施工前进行样板实施和审批,对细节部分的要求尽可能明确,以便施工队在施工过程中对房屋的各个尺寸、造型、做法有明确的了解。第二,进行专业流水负划分,分解工序流程。具体可以分为下面几种专业流水。砌体专业的流水,包括基层凿毛、反坎支模、反坎浇筑、反坎拆模、反坎养护、砌体上料、砌筑砌体、压顶加构造柱支模、压顶加构造柱浇筑、压顶加构造柱拆模。安装工程流水,包括厨房卫生间立管、户内给水管安装、水电开槽、线盒安装、挂网补槽。抹灰专业流水,包括打灰饼、打冲筋、抹灰。楼地面专业流水,包括地面凿毛和清理、地坪灰饼、养水、地坪浇筑。第三步,识别管控节点和工序样本的实施。第四步,根据样板确定作业标准,第五,签订单价分解劳务合同。第六步,组织实施...
