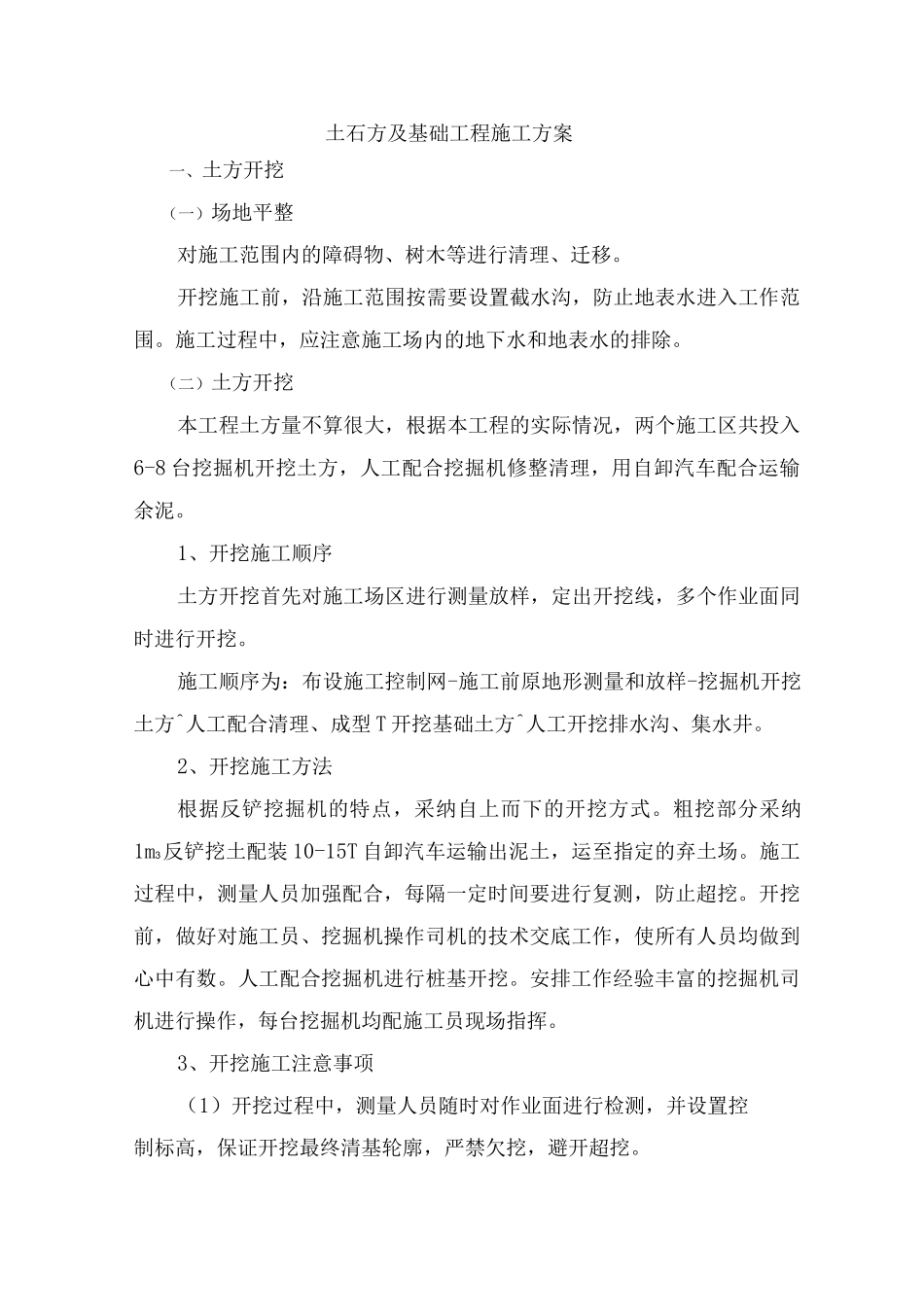

土石方及基础工程施工方案一、土方开挖(一)场地平整对施工范围内的障碍物、树木等进行清理、迁移
开挖施工前,沿施工范围按需要设置截水沟,防止地表水进入工作范围
施工过程中,应注意施工场内的地下水和地表水的排除
(二)土方开挖本工程土方量不算很大,根据本工程的实际情况,两个施工区共投入6-8 台挖掘机开挖土方,人工配合挖掘机修整清理,用自卸汽车配合运输余泥
1、开挖施工顺序土方开挖首先对施工场区进行测量放样,定出开挖线,多个作业面同时进行开挖
施工顺序为:布设施工控制网-施工前原地形测量和放样-挖掘机开挖土方^人工配合清理、成型 T 开挖基础土方^人工开挖排水沟、集水井
2、开挖施工方法根据反铲挖掘机的特点,采纳自上而下的开挖方式
粗挖部分采纳1m3反铲挖土配装 10-15T 自卸汽车运输出泥土,运至指定的弃土场
施工过程中,测量人员加强配合,每隔一定时间要进行复测,防止超挖
开挖前,做好对施工员、挖掘机操作司机的技术交底工作,使所有人员均做到心中有数
人工配合挖掘机进行桩基开挖
安排工作经验丰富的挖掘机司机进行操作,每台挖掘机均配施工员现场指挥
3、开挖施工注意事项(1)开挖过程中,测量人员随时对作业面进行检测,并设置控制标高,保证开挖最终清基轮廓,严禁欠挖,避开超挖

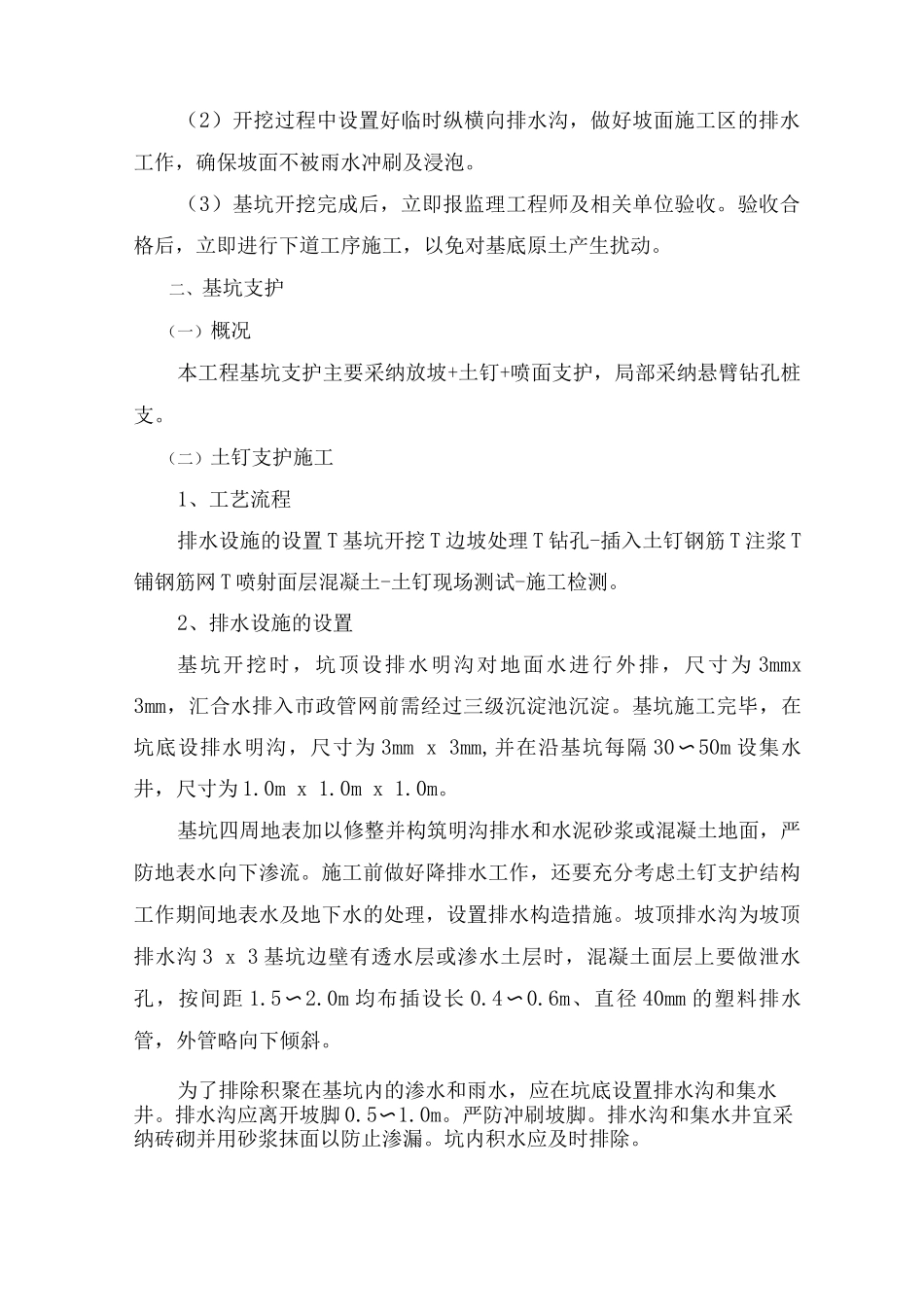

(2)开挖过程中设置好临时纵横向排水沟,做好坡面施工区的排水工作,确保坡面不被雨水冲刷及浸泡
(3)基坑开挖完成后,立即报监理工程师及相关单位验收
验收合格后,立即进行下道工序施工,以免对基底原土产生扰动
二、基坑支护(一)概况本工程基坑支护主要采纳放坡+土钉+喷面支护,局部采纳悬臂钻孔桩支
(二)土钉支护施工1、工艺流程排水设施的设置 T 基坑开挖 T 边坡处理 T 钻孔-插入土钉钢筋 T 注浆 T铺钢筋网 T 喷射面层混凝土-土钉现场测试-施工检测

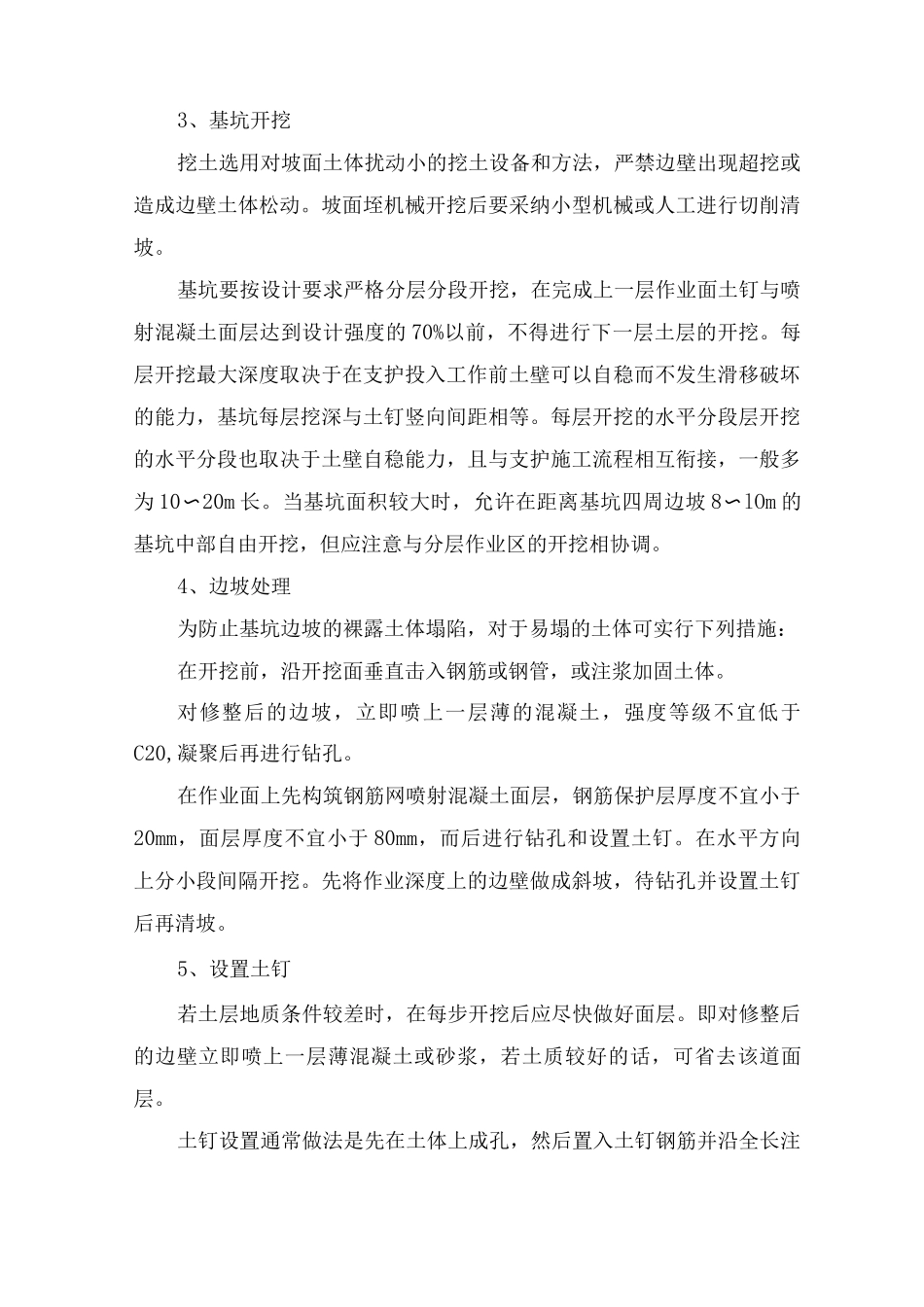

2、排水设施的设置基坑开挖时,坑顶设排水明沟对地面水进行外
