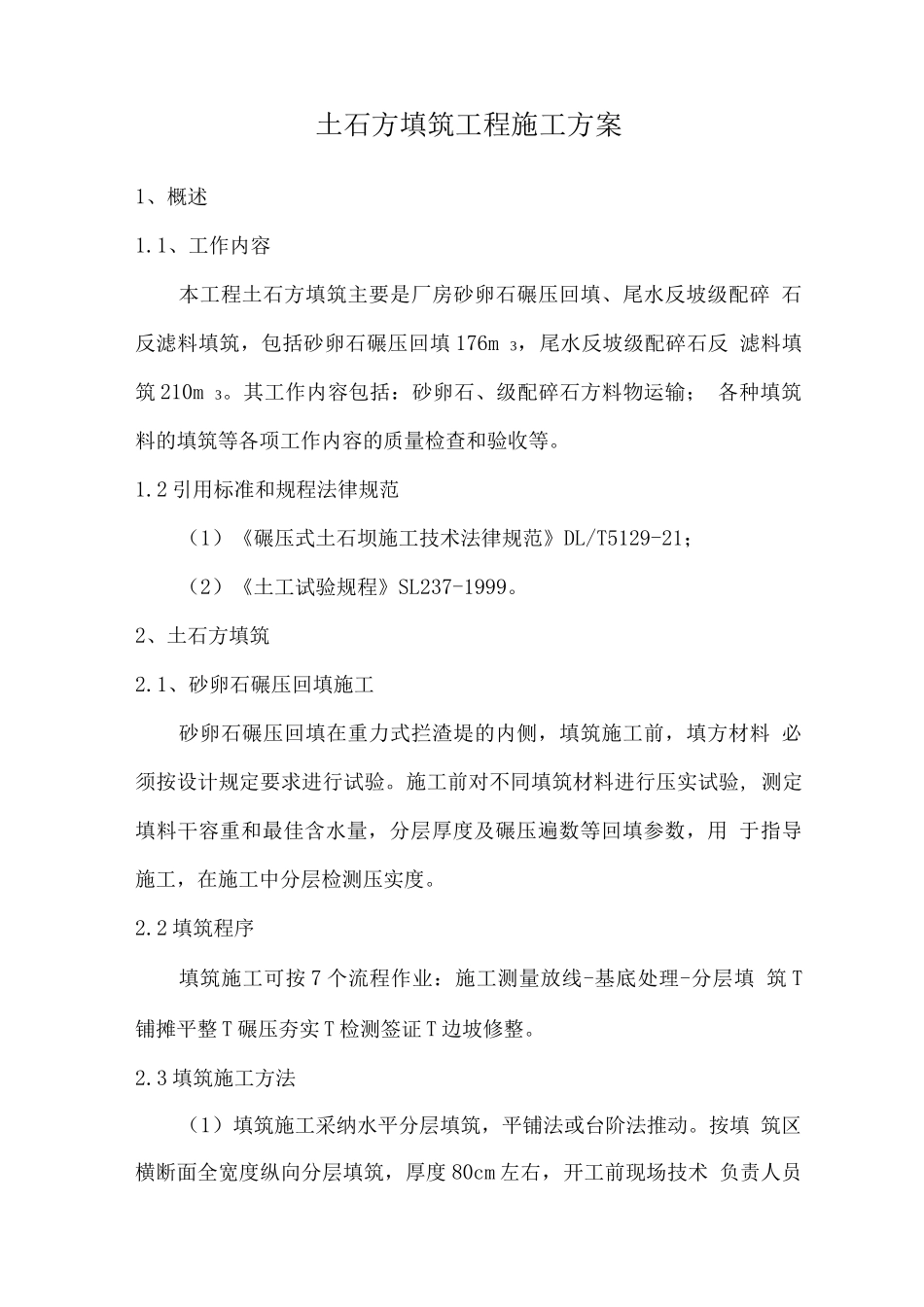

土石方填筑工程施工方案1、概述1
1、工作内容本工程土石方填筑主要是厂房砂卵石碾压回填、尾水反坡级配碎 石反滤料填筑,包括砂卵石碾压回填 176m 3,尾水反坡级配碎石反 滤料填筑 210m 3
其工作内容包括:砂卵石、级配碎石方料物运输; 各种填筑料的填筑等各项工作内容的质量检查和验收等
2 引用标准和规程法律规范(1)《碾压式土石坝施工技术法律规范》DL/T5129-21;(2)《土工试验规程》SL237-1999
2、土石方填筑2
1、砂卵石碾压回填施工砂卵石碾压回填在重力式拦渣堤的内侧,填筑施工前,填方材料 必须按设计规定要求进行试验
施工前对不同填筑材料进行压实试验, 测定填料干容重和最佳含水量,分层厚度及碾压遍数等回填参数,用 于指导施工,在施工中分层检测压实度
2 填筑程序填筑施工可按 7 个流程作业:施工测量放线-基底处理-分层填 筑 T铺摊平整 T 碾压夯实 T 检测签证 T 边坡修整
3 填筑施工方法(1)填筑施工采纳水平分层填筑,平铺法或台阶法推动

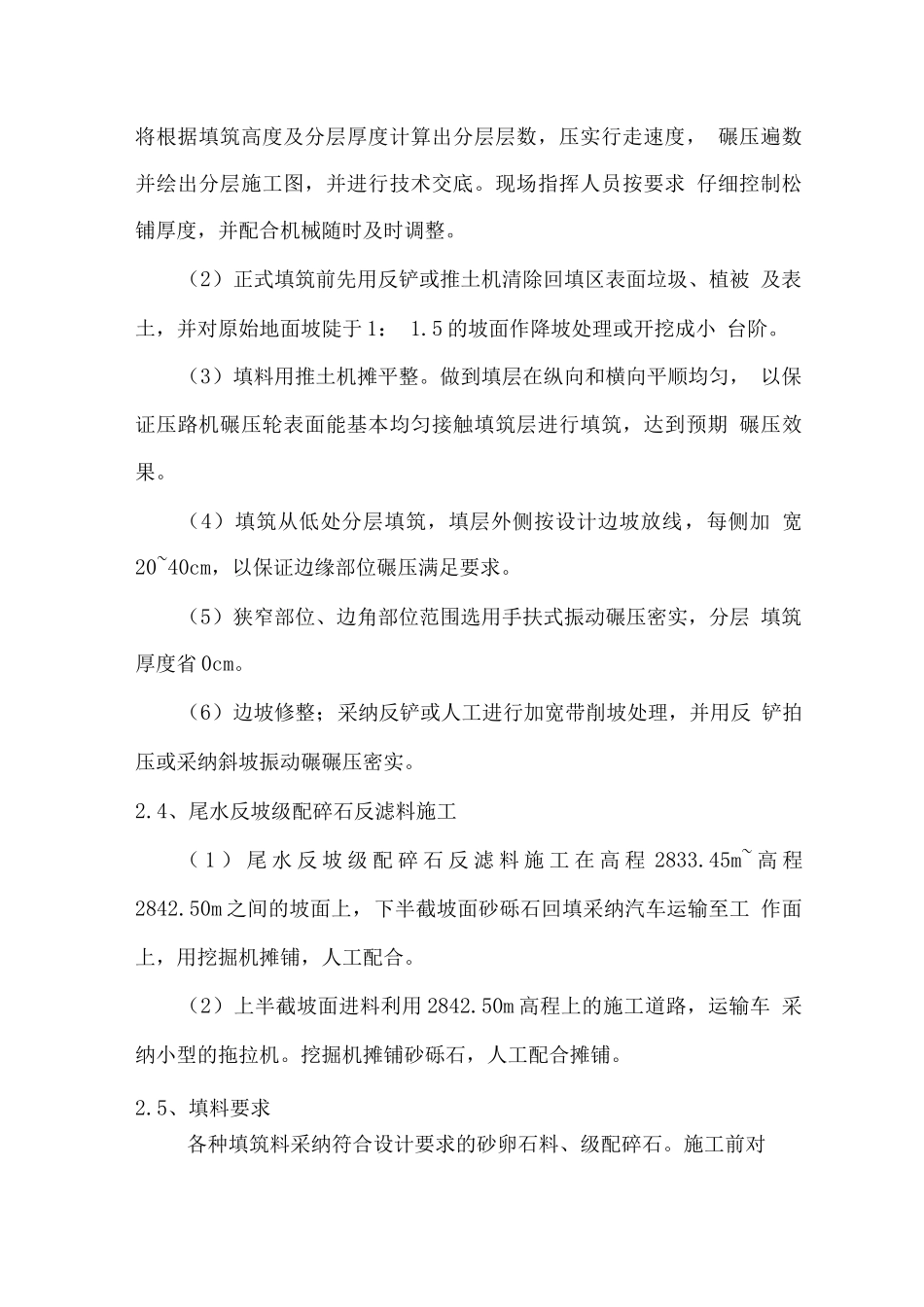

按填 筑区横断面全宽度纵向分层填筑,厚度 80cm 左右,开工前现场技术 负责人员将根据填筑高度及分层厚度计算出分层层数,压实行走速度, 碾压遍数并绘出分层施工图,并进行技术交底
现场指挥人员按要求 仔细控制松铺厚度,并配合机械随时及时调整
(2)正式填筑前先用反铲或推土机清除回填区表面垃圾、植被 及表土,并对原始地面坡陡于 1: 1
5 的坡面作降坡处理或开挖成小 台阶
(3)填料用推土机摊平整
做到填层在纵向和横向平顺均匀, 以保证压路机碾压轮表面能基本均匀接触填筑层进行填筑,达到预期 碾压效果
(4)填筑从低处分层填筑,填层外侧按设计边坡放线,每侧加 宽20~40cm,以保证边缘部位碾压满足要求
(5)狭窄部位、边角部位范围选用手扶式振动碾压密实,分层 填筑厚度省 0cm
(6)边坡修整;
