土石方工程施工方案一、挖沟槽土方(一)现场情况及施工准备(1)熟悉施工设计图并理解设计人的构思,审核图纸有关位置管线与纵断高程是否相等
(2)实地勘察工程施工作业区内影响施工的各种地上、地下障碍,地上未拆迁的电杆、通讯杆的位置,地下自来水、排水、天然气、电力、通讯等障碍的位置,以便施工前及时做出工程变更及各种处理方案
(3)收集已建污水管预留管位置、高程
(4)建立测量控制网,为达到施工中的管线位置、管道高程符合设计要求,应在施工前标定施工范围,按一定距离布点,组成测量控制网,保证施工的放线需要,质检需要,并定期检查校核
(5)施工前做好物资用量计划,并依据物资用量计划根据规格数量及相关的材料质量认证程序提前落实产地及生产厂家,作好质量记录以备追溯,并确保满足计划要求
(6)施工前调配好施工机械及施工机具
(7)雨水管道应选择质量强度符合设计法律规范要求的,合格证明齐全的管材
(8)准备潜水泵,以防止地下水及下雨天沟槽受水浸泡而造成影响,需保持沟槽内洁净整齐
(9)开挖前,施工管理人员必须向施工班组进行详细交底
交底内容包括挖槽断面堆土位置、地下设施情况及施工的安全技术要求等,以保证施工安全,并做好交底记录

(二) 施工测量1、准备工作(1)测量人员,仔细学习复核图纸,掌握有关数据,根据工程进行情况及时准确地做好测量工作
(2)及时校对检修测量仪器
(3)管道工程开工前进行下列测量工作
A、测量复核,水准点闭合差为土 12JL(), L 为水准点间距离,单位 KM;复核控制桩坐标导线方位角闭合差应<±16^N, N 为测站数
并在稳固及不易碰撞的地点设置临时水准点,其间距不大于 2 ,每次使用前应当校测
B、测定管道中线、附属构筑位置,并标出与管线冲突的地上、地下构筑物位置
C、核对接入原有管道接头处的高程
D、施放挖槽边线、堆土材料及界线及临时用地范围

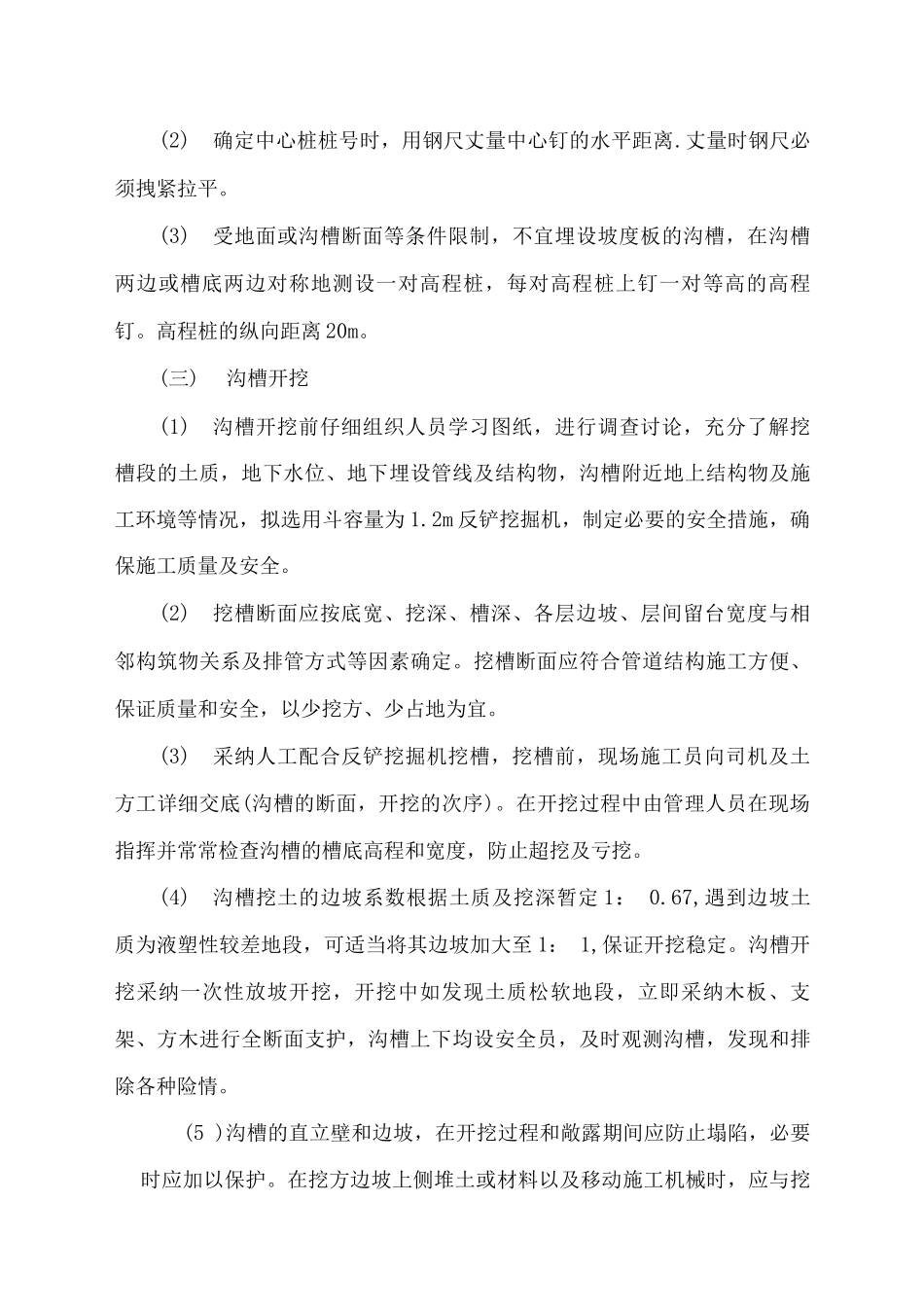

E、测量管线地面高
