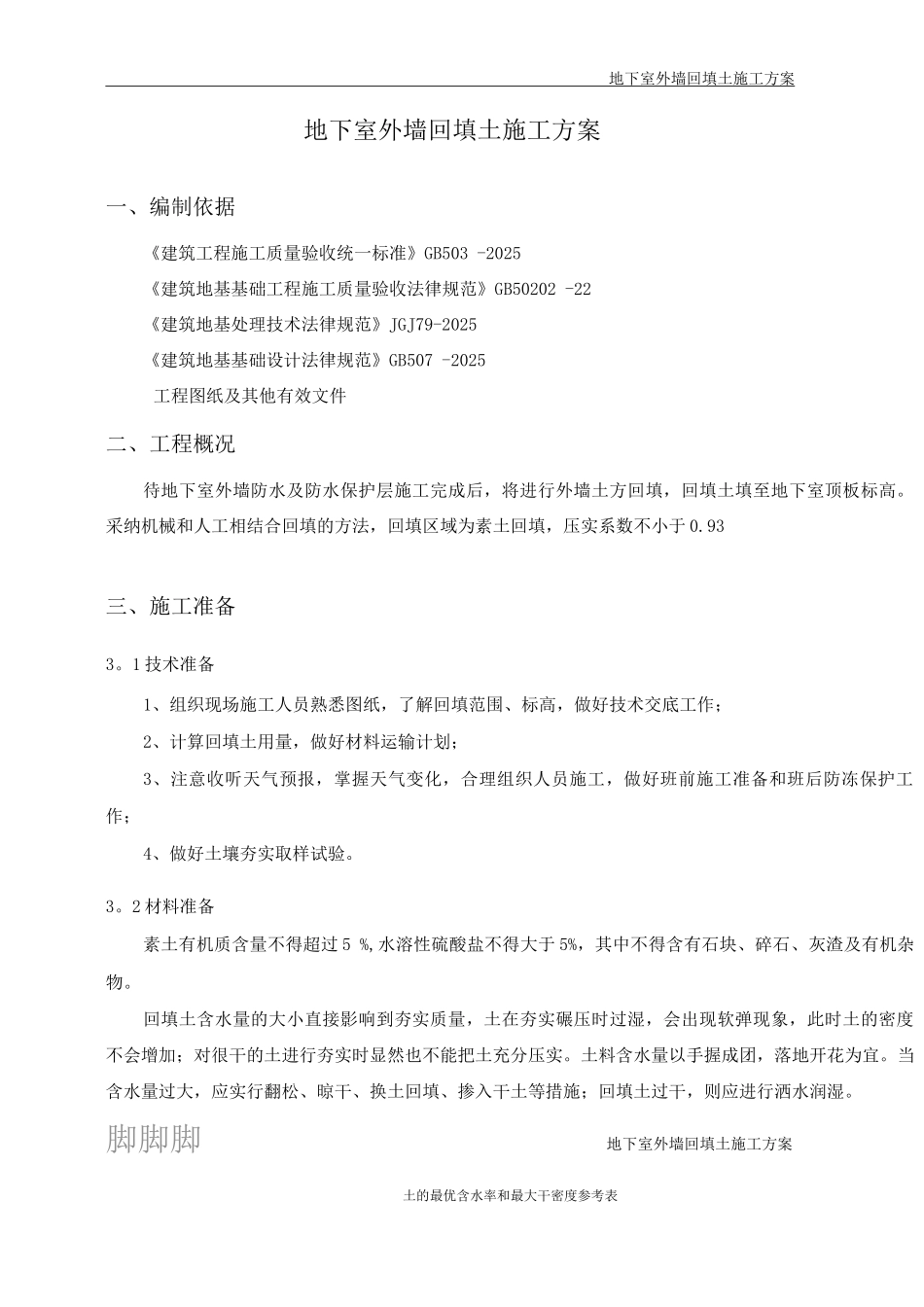

地下室外墙回填土施工方案一、编制依据二、工程概况三、施工准备3。1 技术准备3.2 材料准备3.3 机具准备3.4 作业条件四、施工顺序及主要方法措施五、注意事项六、质量标准及保证措施6.1、质量标准6。2、质量保证措施七、安全文明施工措施八、环保要求九、冬期施工注意事项地下室外墙回填土施工方案地下室外墙回填土施工方案一、编制依据《建筑工程施工质量验收统一标准》GB503 -2025《建筑地基基础工程施工质量验收法律规范》GB50202 -22《建筑地基处理技术法律规范》JGJ79-2025《建筑地基基础设计法律规范》GB507 -2025工程图纸及其他有效文件二、工程概况待地下室外墙防水及防水保护层施工完成后,将进行外墙土方回填,回填土填至地下室顶板标高。采纳机械和人工相结合回填的方法,回填区域为素土回填,压实系数不小于 0.93三、施工准备3。1 技术准备1、组织现场施工人员熟悉图纸,了解回填范围、标高,做好技术交底工作;2、计算回填土用量,做好材料运输计划;3、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防冻保护工作;4、做好土壤夯实取样试验。3。2 材料准备素土有机质含量不得超过 5 %,水溶性硫酸盐不得大于 5%,其中不得含有石块、碎石、灰渣及有机杂物。回填土含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进行夯实时显然也不能把土充分压实。土料含水量以手握成团,落地开花为宜。当含水量过大,应实行翻松、晾干、换土回填、掺入干土等措施;回填土过干,则应进行洒水润湿。脚脚脚土的最优含水率和最大干密度参考表地下室外墙回填土施工方案序号土的种类变动范围最优含水量(%)重量比最大干密度(t/m )1砂土8〜121.80〜1。882粉质粘土12~151。 85 一 1。 95填方土料不得使用淤泥、耕土、冻土、膨胀性土及有机质含量大于 5%的土。3。3 机具准备装载机 1 台、自卸汽车 5 辆,挖机 1 台,打夯机 3 台、铁锹 20 把、水管 2 米、手推车 5 辆、防尘布20 平方米、岩棉被 20 平方米.3.4 作业条件1、地下室外防水及防水保护层施工完毕,并经监理单位验收合格,办理好隐蔽手续。2、土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。坑底软弱土层已夯实。3、做好水平高程标志,在基槽上表面划分层线,用于控制回填厚度。4、回填前后应检查基槽边坡是否稳定。四、施工顺序及主要方...
