地下室内墙抹灰施工方案一、工程概况建筑面积 122431
8 (其中地下 21137 ,地上 101294
门 诊楼地下一层,地上五层,建筑高度 23
7m,框架结构;住院楼地下 一层,地上十二层,建筑高度 51
75m,框剪结构

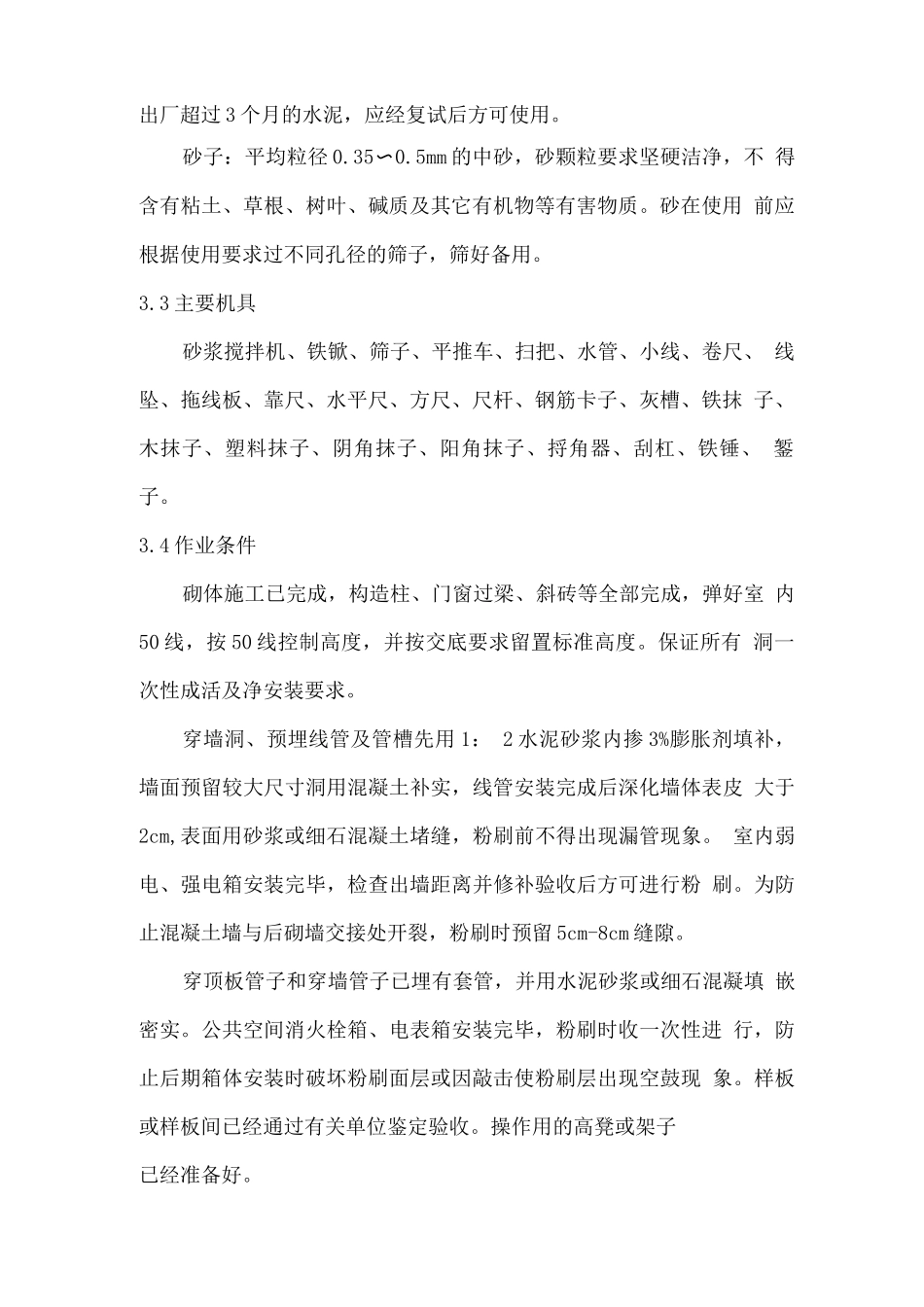

抗震设防烈度 8 度地下室A1、A2、B、C 区砌体为非承重空心、砖,工程量合计 850m二、编制依据1、项目施工组织设计2、项目施工图纸3、《建筑工程施工质量验收统一标准》GB503-214、《建筑装饰装修工程质量验收法律规范》GB50210-21三、施工准备3
1 技术准备审查图纸,制定施工方案,确定施工顺序和措施方法;根据施工图纸和施工方案计算抹灰所需用的材料品种、规格、数 量;对材料的试验和试配工作;组织安排样板或样板间的施工,完成后组织有关人员鉴定通过;组织对结构工程验收和工序交接检查工作;进行技术、安全交底
2 材料要求水泥:32
5 普通硅酸盐水泥
进场后取样进行强度、安定性检验,出厂超过 3 个月的水泥,应经复试后方可使用
砂子:平均粒径 0
5mm 的中砂,砂颗粒要求坚硬洁净,不 得含有粘土、草根、树叶、碱质及其它有机物等有害物质
砂在使用 前应根据使用要求过不同孔径的筛子,筛好备用
3 主要机具砂浆搅拌机、铁锨、筛子、平推车、扫把、水管、小线、卷尺、 线坠、拖线板、靠尺、水平尺、方尺、尺杆、钢筋卡子、灰槽、铁抹 子、木抹子、塑料抹子、阴角抹子、阳角抹子、捋角器、刮杠、铁锤、 錾子
4 作业条件砌体施工已完成,构造柱、门窗过梁、斜砖等全部完成,弹好室 内50 线,按 50 线控制高度,并按交底要求留置标准高度
保证所有 洞一次性成活及净安装要求
穿墙洞、预埋线管及管槽先用 1: 2 水泥砂浆内掺 3%膨胀剂填补, 墙面预留较大尺寸洞用混凝土补实,线管安装完成后深化墙体表皮 大于2cm,表面用砂浆或细
