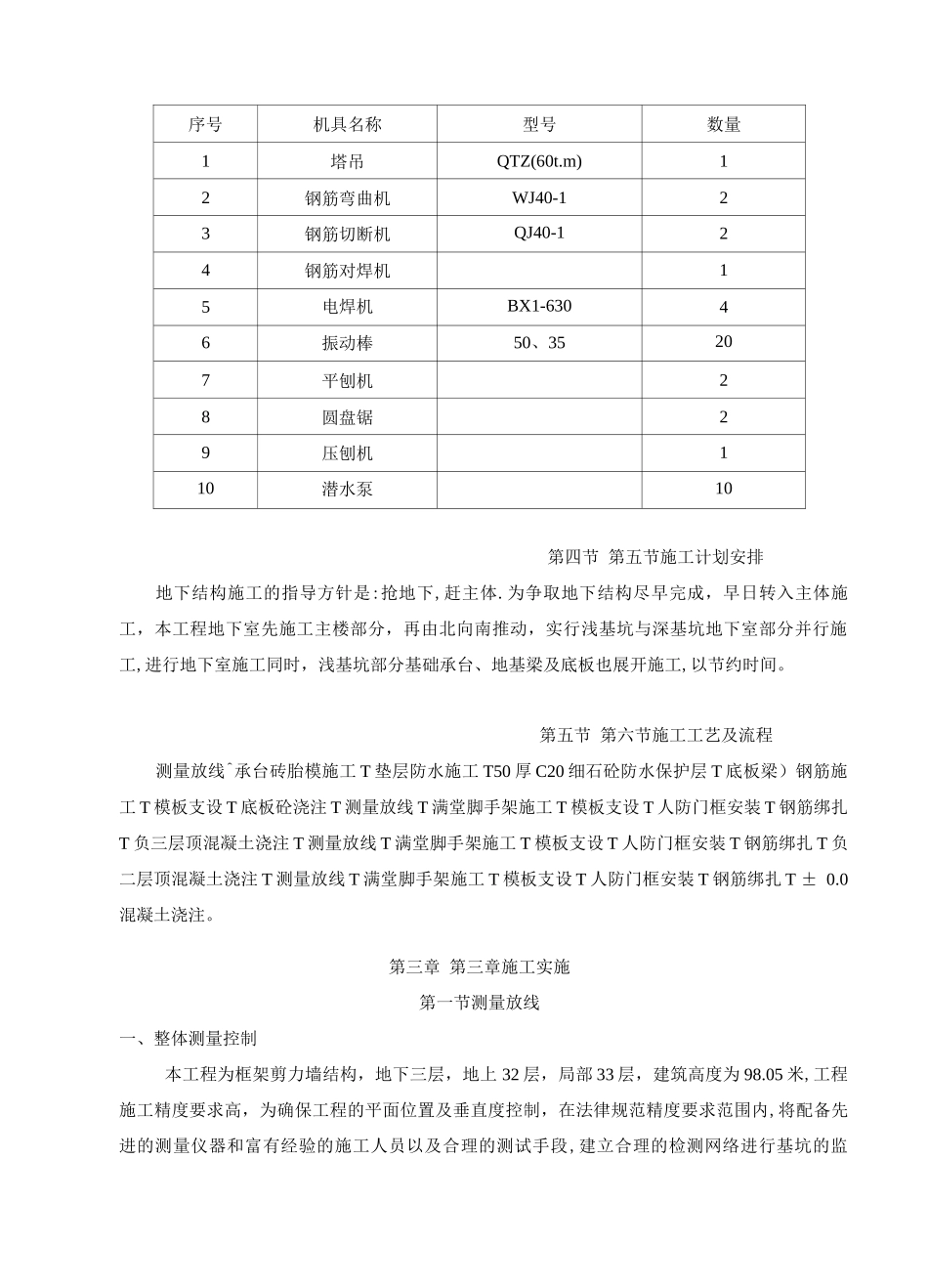

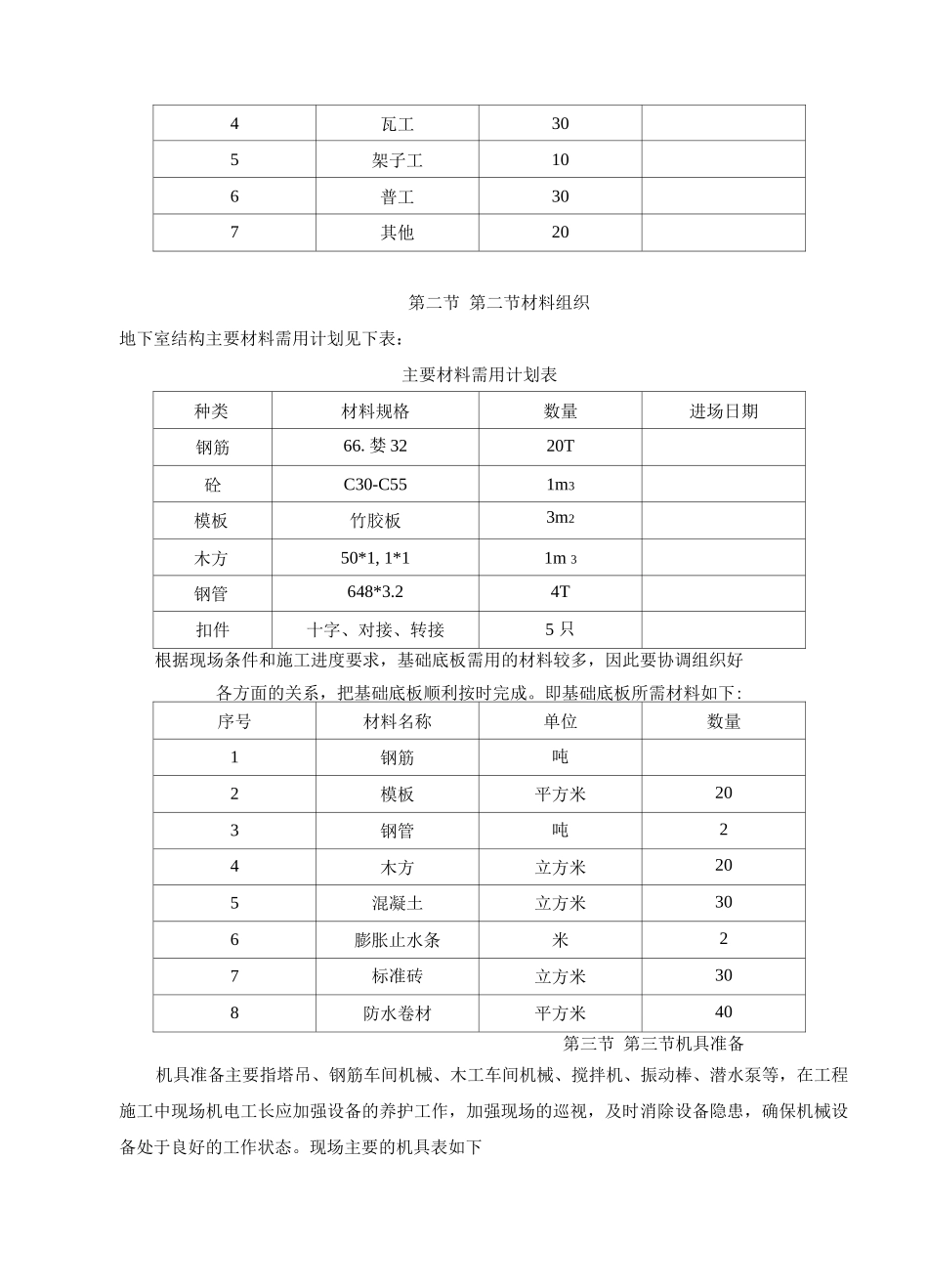

第一章工程概况第一节工程概况一、建筑概况本工程为一类建筑,耐火等级一级,六度抗震设防,建筑耐久年限 1 年以上。二、结构概况本工程基础采纳独立柱基和筏板基础,砼板厚为 9 和 7,砼强度等级:C40,抗渗等级:1.2Mpa。基底标高为-15.480m 结构形式:部分框支剪力墙结构。一层顶板结构为梁式转换层。砼强度等级:结构部位不同 C30 至 C55 不等第二节拟采纳的法律规范、图集及资料2. 《现行建筑施工法律规范大全》(中国建筑工业出版社)3. 《现行建筑结构法律规范大全》中国建筑工业出版社)4. 《混凝土结构工程施工质量验收法律规范》(GB50204-22);5. 《地基与基础工程施工及验收法律规范》(GB50204-22);6. 《建筑施工工程师手册》(中国建筑工业出版社)7. 《施工结构计算方法与设计手册》第二章 第二章施工部署施工总体部署体现我项目部对施工现场的管理意识,本工程力争做到准备充分、材料到位、机具正常运行,为工程施工质量目标和施工进度的实现提供有力的保障。第一节人员组织人员组织包括劳动力组织和管理人员组织,按施工进度计划安排,地下结构场劳动力将达到 4 人左右.工程施工人员组织见下表序号工种人数备注1木工1802钢筋工1103砼工404瓦工305架子工106普工307其他20第二节 第二节材料组织地下室结构主要材料需用计划见下表:主要材料需用计划表种类材料规格数量进场日期钢筋66.婪 3220T砼C30-C551m3模板竹胶板3m2木方50*1, 1*11m 3钢管648*3.24T扣件十字、对接、转接5 只根据现场条件和施工进度要求,基础底板需用的材料较多,因此要协调组织好各方面的关系,把基础底板顺利按时完成。即基础底板所需材料如下:序号材料名称单位数量1钢筋吨2模板平方米203钢管吨24木方立方米205混凝土立方米306膨胀止水条米27标准砖立方米308防水卷材平方米40第三节 第三节机具准备机具准备主要指塔吊、钢筋车间机械、木工车间机械、搅拌机、振动棒、潜水泵等,在工程施工中现场机电工长应加强设备的养护工作,加强现场的巡视,及时消除设备隐患,确保机械设备处于良好的工作状态。现场主要的机具表如下序号机具名称型号数量1塔吊QTZ(60t.m)12钢筋弯曲机WJ40-123钢筋切断机QJ40-124钢筋对焊机15电焊机BX1-63046振动棒50、35207平刨机28圆盘锯29压刨机110潜水泵10第四节 第五节施工计划安排地下结构施工的指导方针是:抢地下,赶主体.为争取地下结构尽早完成,早日转入主体施工,本工程地下室先施工主楼部分,再由北向南...
