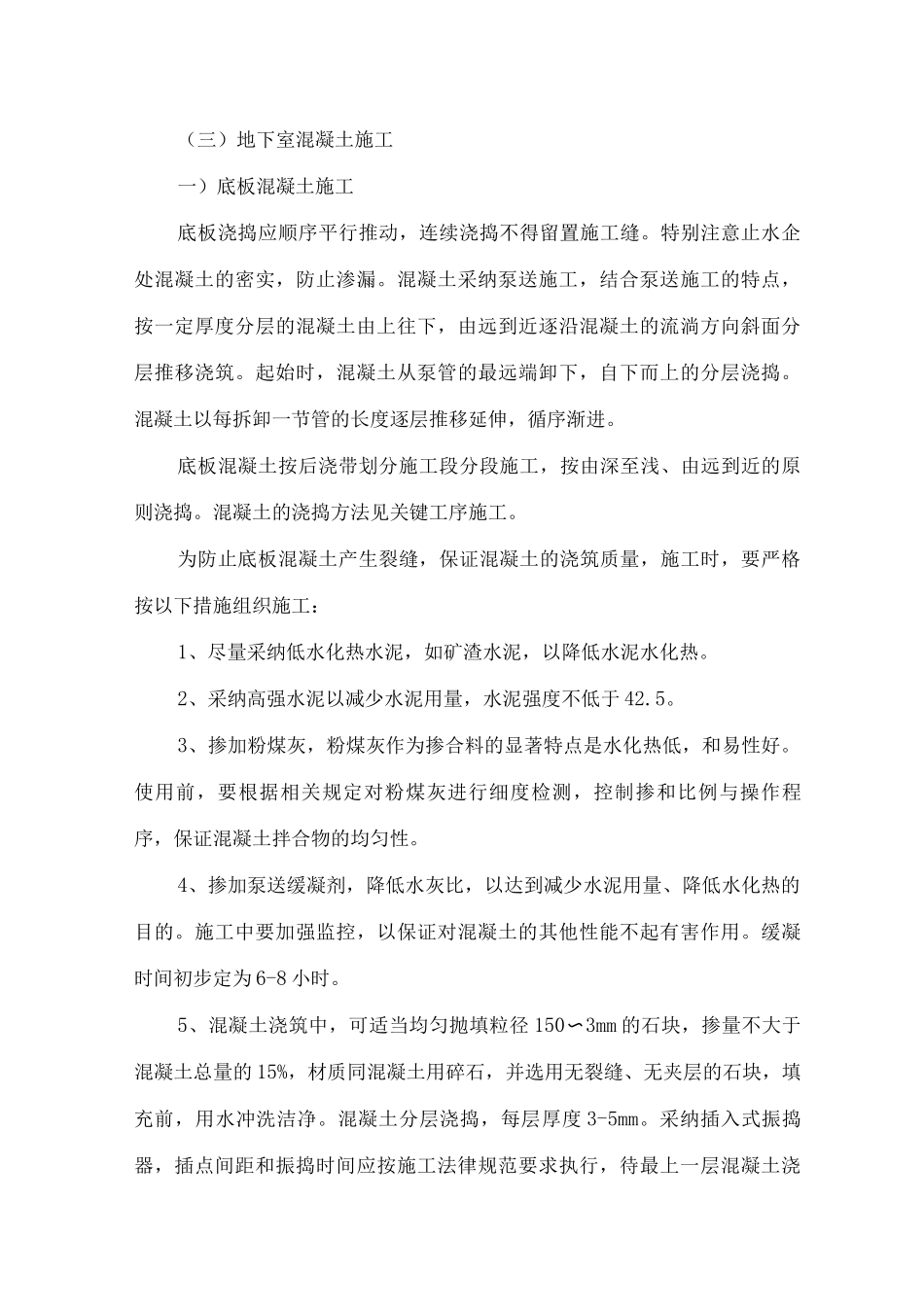

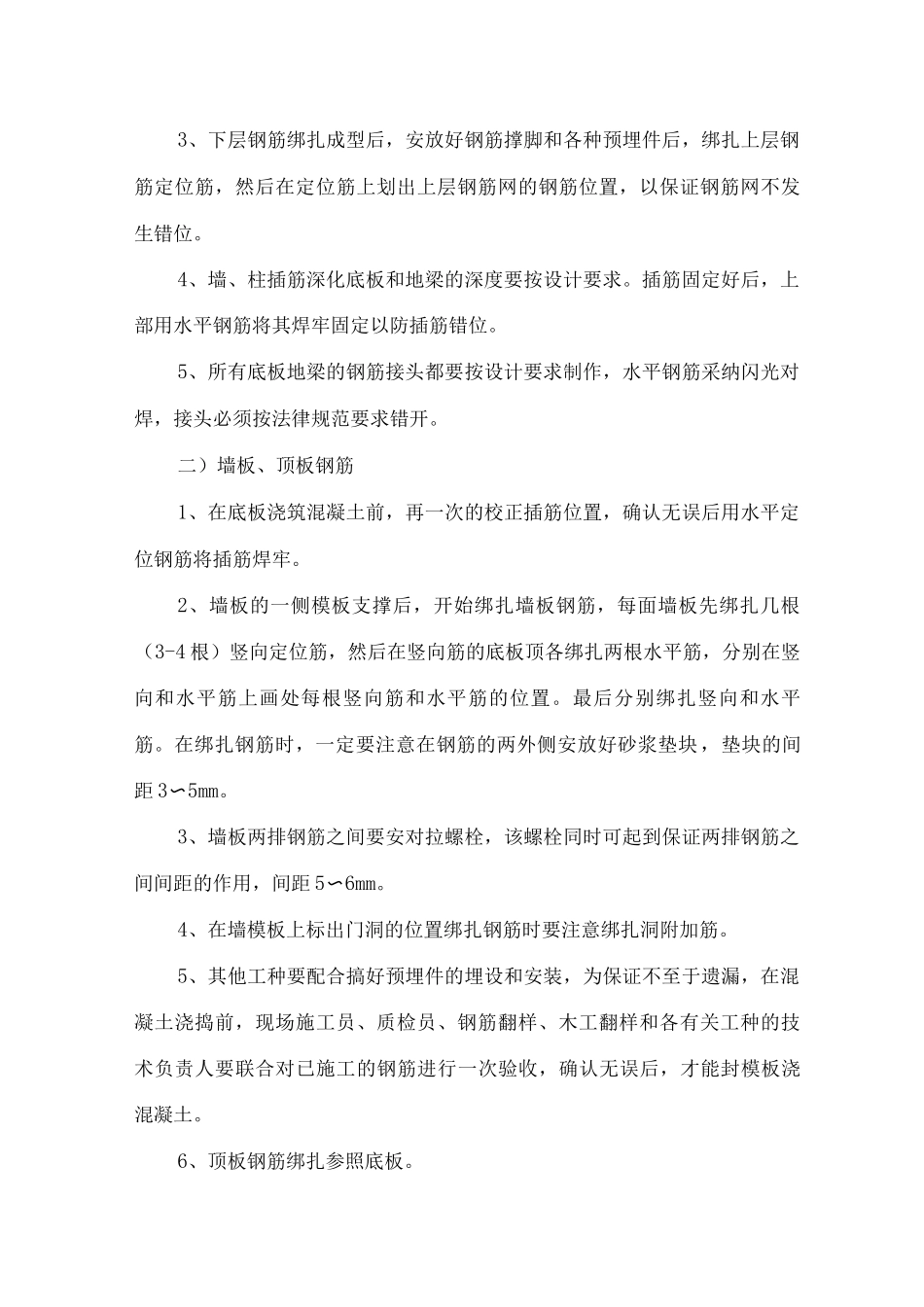

地下室钢筋混凝土工程施工方案(一)地下室模板1、底板、承台模板底板和承台的侧模采纳砖地模。2、墙板、顶板模板地下室外墙第一道水平施工缝设在底板上 3mm 处,板面处施工缝留在梁(或暗梁)下,施工缝采纳钢板止水带。地下室所有墙板和顶板,采纳木竹胶合模板,采纳对拉螺栓加固装置,以保证混凝土墙板的施工质量,对拉螺栓的安装间距,水平方向为 5mm,垂直方向为 5mm。墙板事先按设计尺寸拼装成整体模板直接吊装就位施工,大面板的平面组合方案选择平模和小角模方案,在模板施工前,由木工翻样员根据施工图绘出大面板的制作和安装图,以便于施工时能快速准确地安装。梁、柱接头部位的模板,采纳木模板制作成专用模板,以保证该部位的混凝土浇捣成型质量。(二)地下室钢筋绑扎一)承台、底板钢筋地模、垫层施工完毕后,在垫层上弹出底板钢筋控制线,开始绑扎钢筋前要用人工或大功率的吸尘器清理洁净模板底面的杂质,操作人员按所弹控制线绑扎钢筋。1、底板基础弹出主筋位置后就地绑扎成型。2、承台绑扎成型后,由施工人员弹出底板钢筋位置线,操作人员按线摆放底板下层钢筋,四周最外 2〜3 层钢筋交点必须逐个绑扎,中间钢筋交点可呈梅花型绑扎。3、下层钢筋绑扎成型后,安放好钢筋撑脚和各种预埋件后,绑扎上层钢筋定位筋,然后在定位筋上划出上层钢筋网的钢筋位置,以保证钢筋网不发生错位。4、墙、柱插筋深化底板和地梁的深度要按设计要求。插筋固定好后,上部用水平钢筋将其焊牢固定以防插筋错位。5、所有底板地梁的钢筋接头都要按设计要求制作,水平钢筋采纳闪光对焊,接头必须按法律规范要求错开。二)墙板、顶板钢筋1、在底板浇筑混凝土前,再一次的校正插筋位置,确认无误后用水平定位钢筋将插筋焊牢。2、墙板的一侧模板支撑后,开始绑扎墙板钢筋,每面墙板先绑扎几根(3-4 根)竖向定位筋,然后在竖向筋的底板顶各绑扎两根水平筋,分别在竖向和水平筋上画处每根竖向筋和水平筋的位置。最后分别绑扎竖向和水平筋。在绑扎钢筋时,一定要注意在钢筋的两外侧安放好砂浆垫块,垫块的间距 3〜5mm。3、墙板两排钢筋之间要安对拉螺栓,该螺栓同时可起到保证两排钢筋之间间距的作用,间距 5〜6mm。4、在墙模板上标出门洞的位置绑扎钢筋时要注意绑扎洞附加筋。5、其他工种要配合搞好预埋件的埋设和安装,为保证不至于遗漏,在混凝土浇捣前,现场施工员、质检员、钢筋翻样、木工翻样和各有关工种的技术负责人要联合对已施工的钢筋进行...
