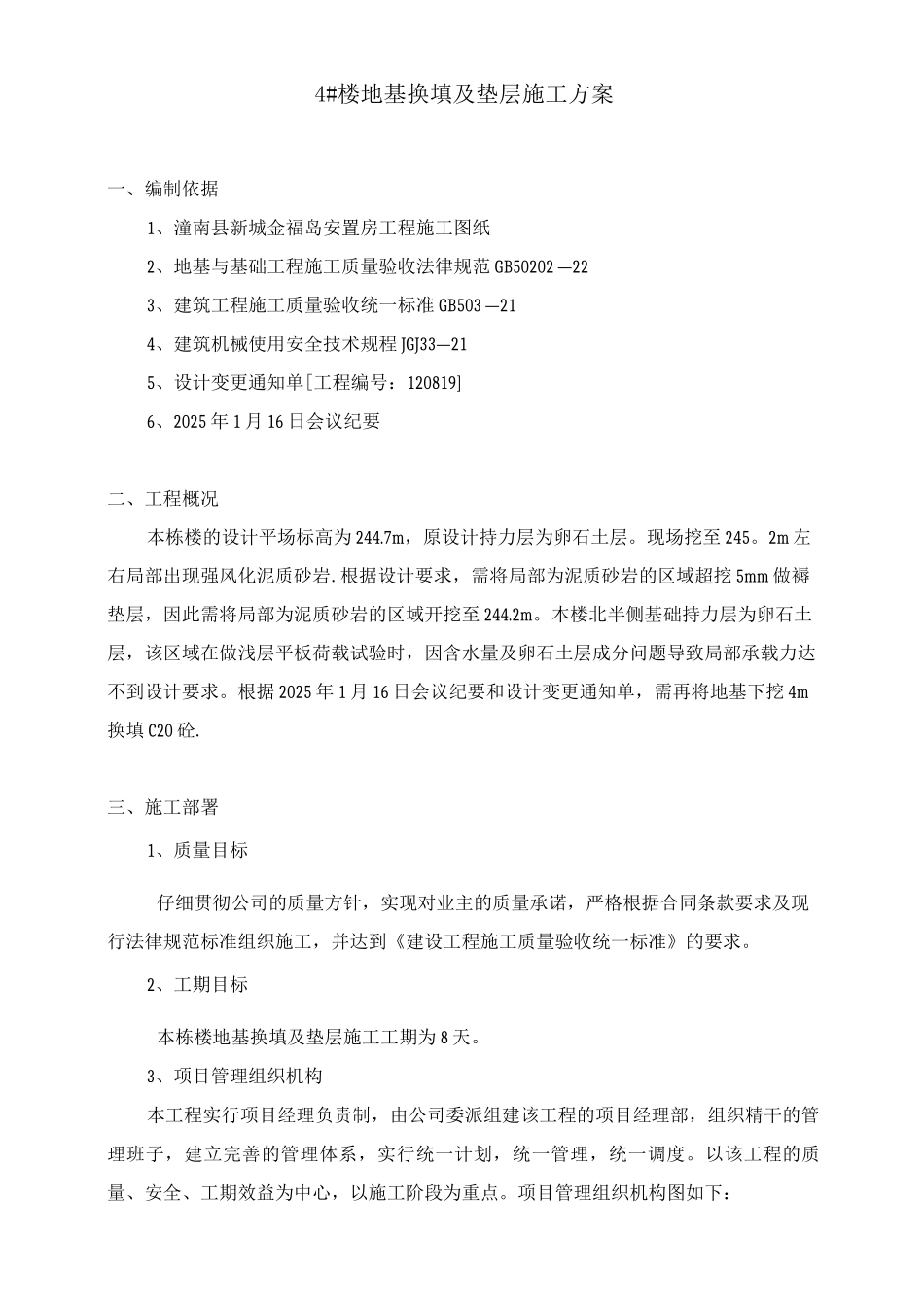

4#楼地基换填及垫层施工方案一、编制依据1、潼南县新城金福岛安置房工程施工图纸2、地基与基础工程施工质量验收法律规范 GB50202 —223、建筑工程施工质量验收统一标准 GB503 —214、建筑机械使用安全技术规程 JGJ33—215、设计变更通知单[工程编号:120819]6、2025 年 1 月 16 日会议纪要二、工程概况本栋楼的设计平场标高为 244
7m,原设计持力层为卵石土层
现场挖至 245
2m 左右局部出现强风化泥质砂岩
根据设计要求,需将局部为泥质砂岩的区域超挖 5mm 做褥垫层,因此需将局部为泥质砂岩的区域开挖至 244
本楼北半侧基础持力层为卵石土层,该区域在做浅层平板荷载试验时,因含水量及卵石土层成分问题导致局部承载力达不到设计要求
根据 2025 年 1 月 16 日会议纪要和设计变更通知单,需再将地基下挖 4m换填 C20 砼
三、施工部署1、质量目标仔细贯彻公司的质量方针,实现对业主的质量承诺,严格根据合同条款要求及现行法律规范标准组织施工,并达到《建设工程施工质量验收统一标准》的要求
2、工期目标本栋楼地基换填及垫层施工工期为 8 天
3、项目管理组织机构本工程实行项目经理负责制,由公司委派组建该工程的项目经理部,组织精干的管理班子,建立完善的管理体系,实行统一计划,统一管理,统一调度
以该工程的质量、安全、工期效益为中心,以施工阶段为重点
项目管理组织机构图如下:4、施工准备⑴、全面检修进场施工的机械设备,以保证施工前设备运转正常
⑵、编制施工计划,安排施工顺序,协调各工序之间的配合工作
⑶、落实相应的施工人员
⑷、组织技术人员熟悉施工图纸,编制详细的施工方案
⑸、确定施工范围,设置施工安全防护措施
四、施工方案⑴ 卵石土层开挖方案在开挖过程中,因该土层处于地下水位标高以下,出现的地下水与泥沙和卵石混在一起,使得淤泥和卵石的流
