地毯及垫层的施工技术方案

地毯及垫层的施工技术方案_第1页
1/6
地毯及垫层的施工技术方案_第2页
2/6
地毯及垫层的施工技术方案_第3页
3/6

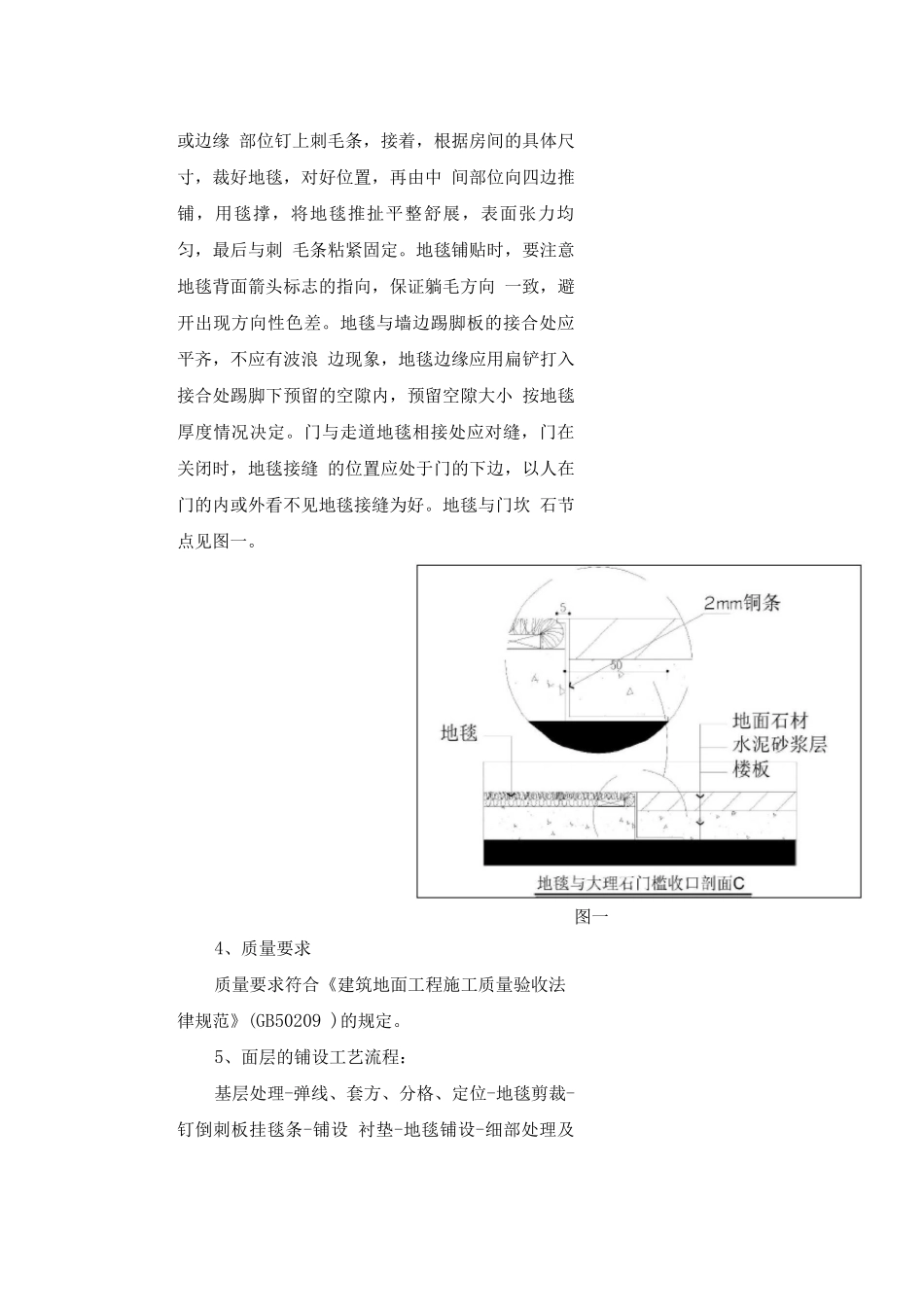

地毯及垫层的施工技术方案1、施工部位宴会厅、包房及商务中心接待前厅。2、施工工序吸尘、清理、保护3、操作要点(1)铺设地面地毯必须加做防潮层(如一毡二油防潮层;水乳型橡胶沥青 一布二油防潮层等),并在防潮层上面做 50mm 厚 1:2: 3 细石混凝土,1: 1 水泥 砂布压实赶光,要求表面平整、光滑、洁净,应具有一定的强度,含水率不大于 8%.在铺设地毯前,首先调整标高。此时应注意铺设地毯的区域其平顶墙体涂料 油漆等应已完成,此后地毯铺设 围边收头合格地毯供应商选择应先把基层清理洁净,面上粘结的油脂、油漆蜡质等应用 丙酮、松节油或用砂轮机清净。基层要求平整,基层上有突出的杂物应剔凿掉。 凹坑或孔洞应用 801 胶水泥腻子补平,再进行铺设。(2)地毯的品种、规格、颜色及辅料应符合一定的规定,如动态负载下厚 度减少量一般应小于2mm,中等静负载下厚度减少小于 1mm,绒簇拔出力>25N, 色泽牢度》4 级,背衬剥离强度>25N,同时防静电、具阻燃性,并符合国家现行 的其它有关标准。根据地毯翻样图,弹出纵横中心线,使之在墙边、柱子处等距 离,相对称。地毯、衬垫和胶粘剂等进场后应检查核对数量、品种、规格、颜色、 图案等是否符合设计要求,应将品种、规格不同的地毯分别存放在干燥的仓库或 房间内。使用前要预铺、配花、编号,待铺设时按号取用。同时核查产品质量证 明文件及检测报告,注意有害物质环保限量技术指标合格。(3)对需要铺设地毯的房间、走道等四周的踢脚板做好。踢脚板下均应 离开地面 8mm 左右,以便于将地毯毛边掩入踢脚板下;大面积施工前应在施工区 城内放出施工大样,并做完样板,经质量部门鉴定合格后根据样板的要求进行施 工。(4)地毯有卷毯和块毯两种。贵工程具体按地毯种类及其铺设要求确定。 在施工前应先选定相应的地毯品种及规格。(5)在铺贴卷毯的区域,在施工铺贴时,应作地毯翻样图,据图弹出围 边控制线,以控制施工。铺设时,先在基层上铺设配套胶垫,在顶定点或边缘 部位钉上刺毛条,接着,根据房间的具体尺寸,裁好地毯,对好位置,再由中 间部位向四边推铺,用毯撑,将地毯推扯平整舒展,表面张力均匀,最后与刺 毛条粘紧固定。地毯铺贴时,要注意地毯背面箭头标志的指向,保证躺毛方向 一致,避开出现方向性色差。地毯与墙边踢脚板的接合处应平齐,不应有波浪 边现象,地毯边缘应用扁铲打入接合处踢脚下预留的空隙内,预留空隙大小 按地毯厚度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地毯及垫层的施工技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
