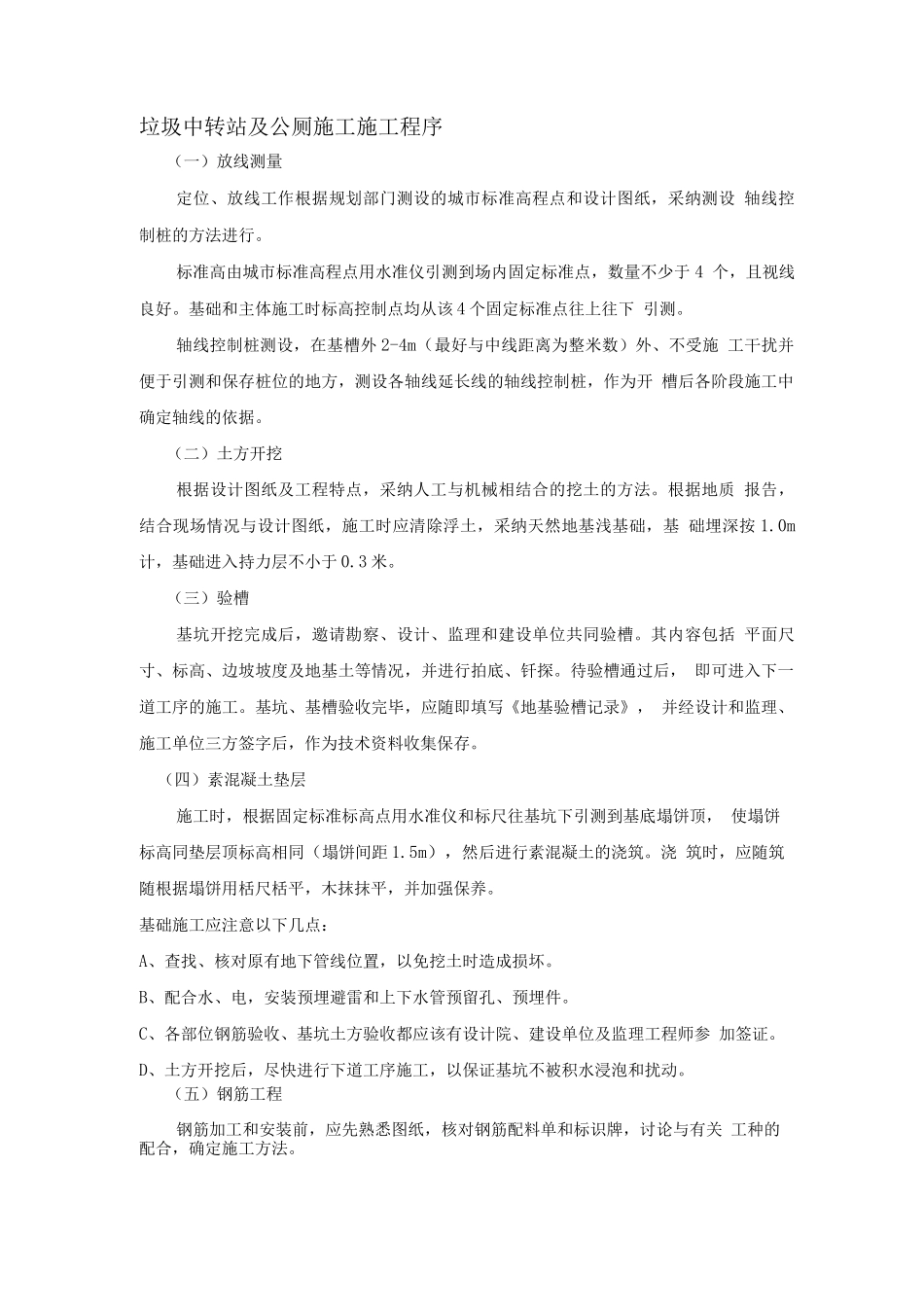

垃圾中转站及公厕施工施工程序(一)放线测量定位、放线工作根据规划部门测设的城市标准高程点和设计图纸,采纳测设 轴线控制桩的方法进行
标准高由城市标准高程点用水准仪引测到场内固定标准点,数量不少于 4 个,且视线良好
基础和主体施工时标高控制点均从该 4 个固定标准点往上往下 引测
轴线控制桩测设,在基槽外 2-4m(最好与中线距离为整米数)外、不受施 工干扰并便于引测和保存桩位的地方,测设各轴线延长线的轴线控制桩,作为开 槽后各阶段施工中确定轴线的依据
(二)土方开挖根据设计图纸及工程特点,采纳人工与机械相结合的挖土的方法
根据地质 报告,结合现场情况与设计图纸,施工时应清除浮土,采纳天然地基浅基础,基 础埋深按 1
0m计,基础进入持力层不小于 0
(三)验槽基坑开挖完成后,邀请勘察、设计、监理和建设单位共同验槽
其内容包括 平面尺寸、标高、边坡坡度及地基土等情况,并进行拍底、钎探
待验槽通过后, 即可进入下一道工序的施工
基坑、基槽验收完毕,应随即填写《地基验槽记录》, 并经设计和监理、施工单位三方签字后,作为技术资料收集保存
(四)素混凝土垫层施工时,根据固定标准标高点用水准仪和标尺往基坑下引测到基底塌饼顶, 使塌饼标高同垫层顶标高相同(塌饼间距 1
5m),然后进行素混凝土的浇筑
浇 筑时,应随筑随根据塌饼用栝尺栝平,木抹抹平,并加强保养
基础施工应注意以下几点:A、查找、核对原有地下管线位置,以免挖土时造成损坏
B、配合水、电,安装预埋避雷和上下水管预留孔、预埋件
C、各部位钢筋验收、基坑土方验收都应该有设计院、建设单位及监理工程师参 加签证
D、土方开挖后,尽快进行下道工序施工,以保证基坑不被积水浸泡和扰动
(五)钢筋工程钢筋加工和安装前,应先熟悉图纸,核对钢筋配料单和标识牌,讨论与有关 工种的配合,确定施工方法

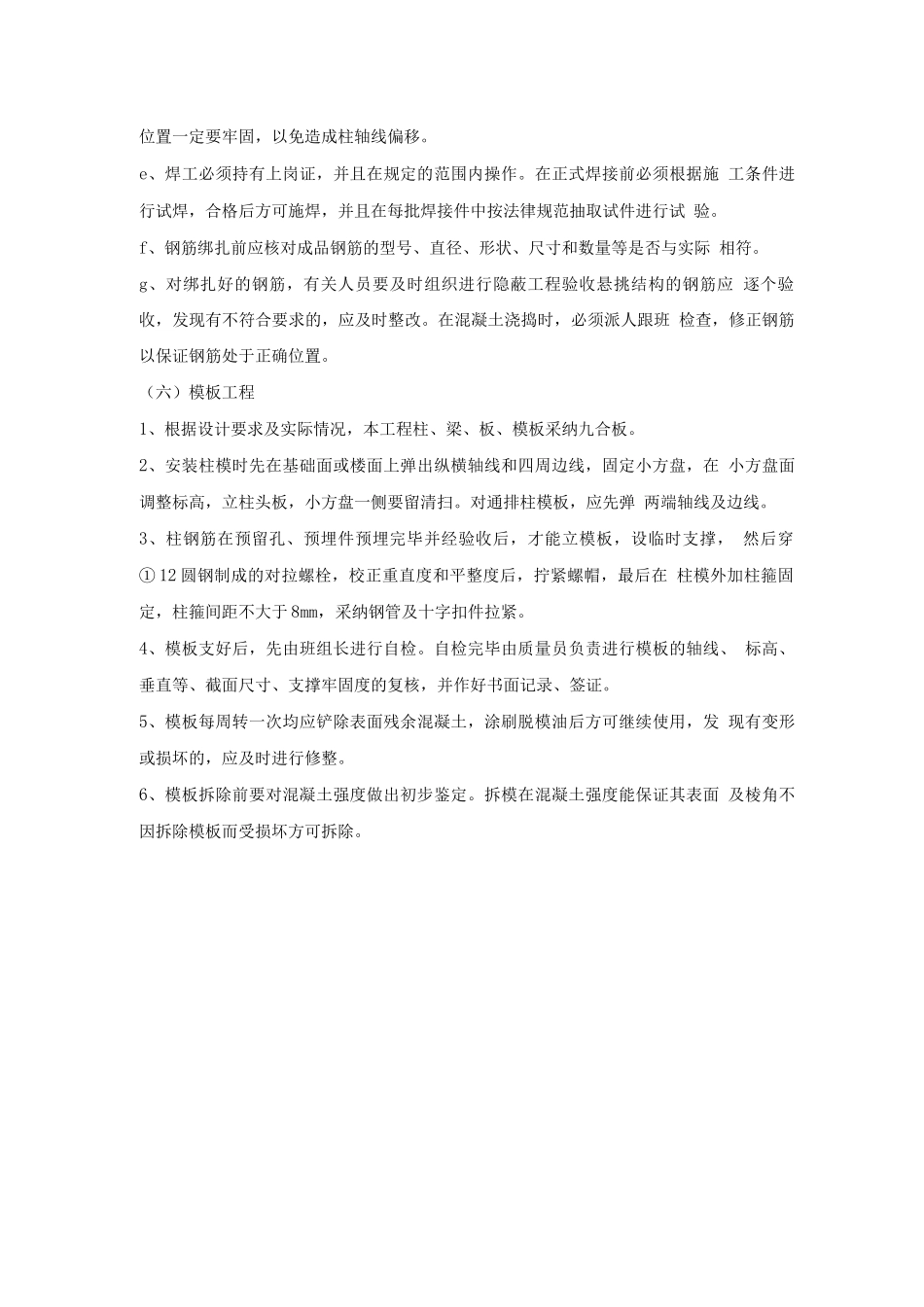

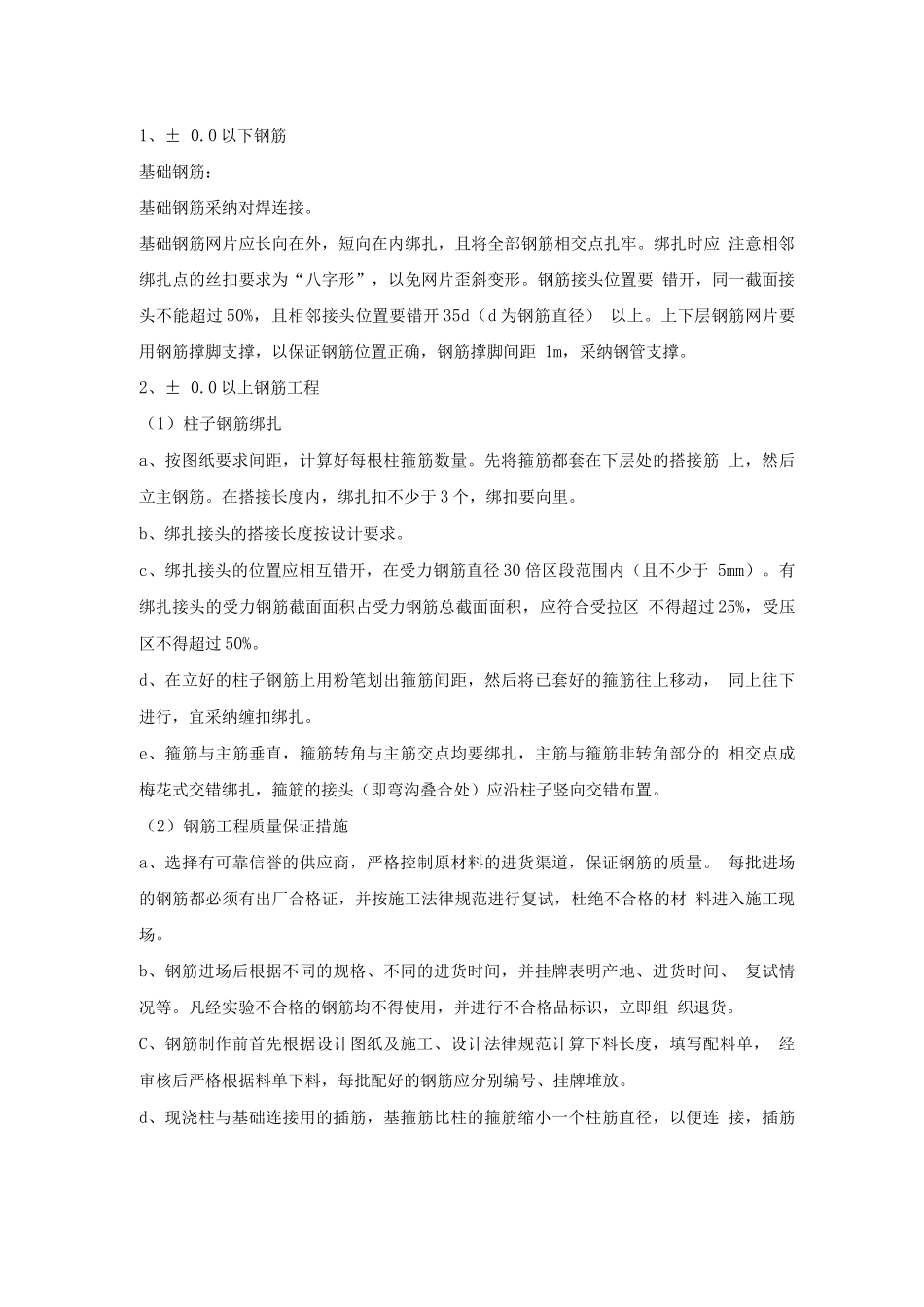

0 以下钢筋基础钢筋:基础钢
