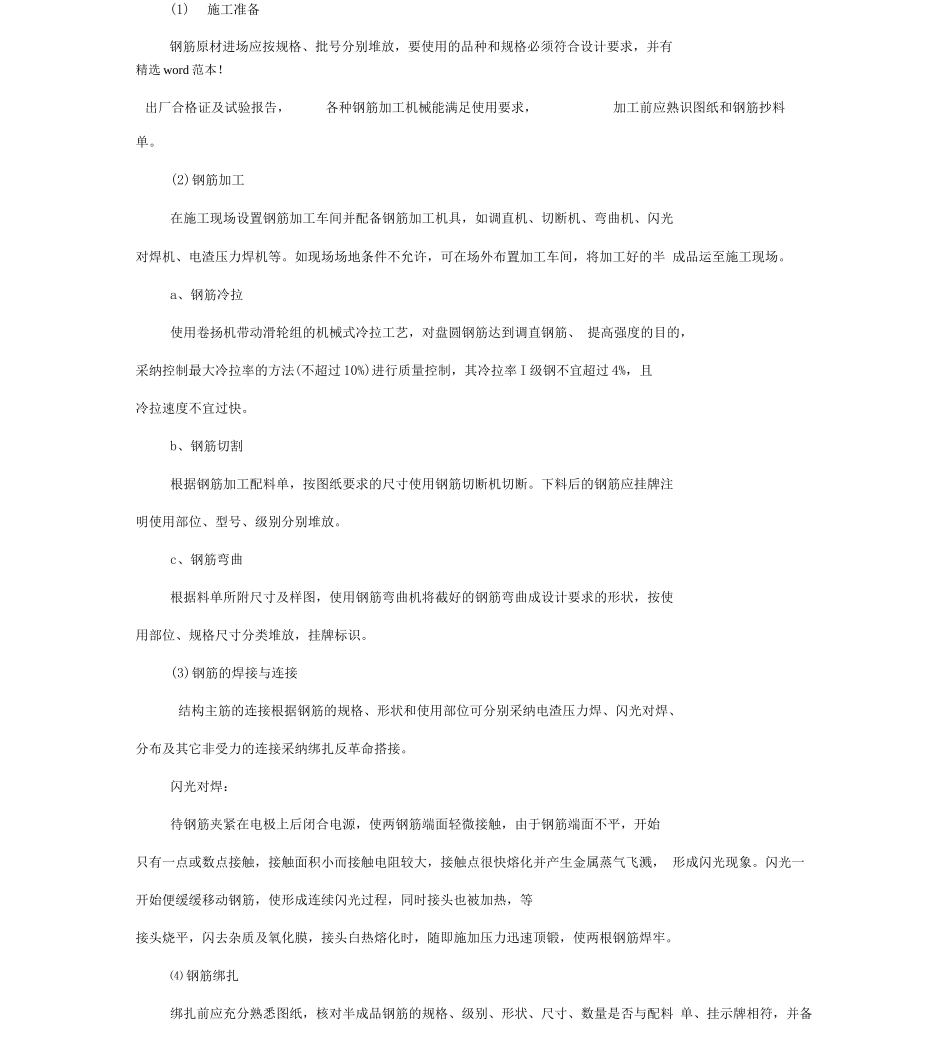

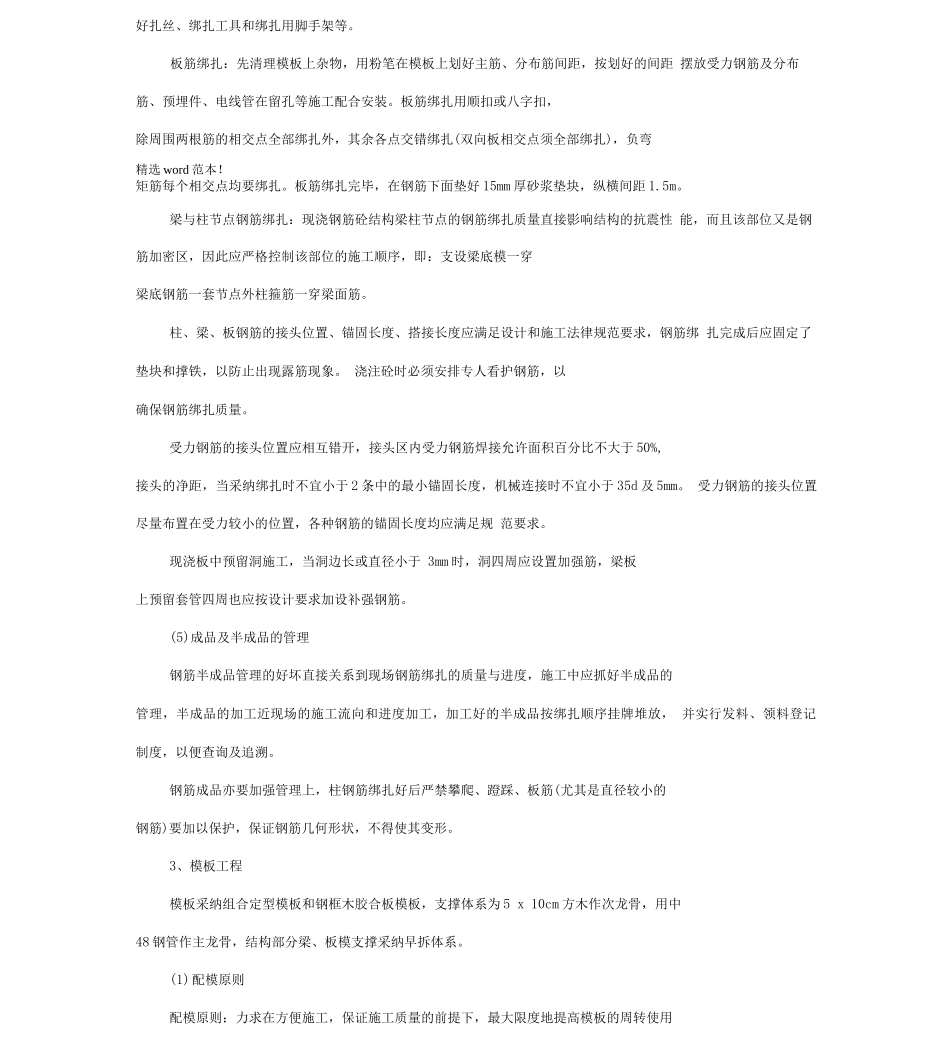

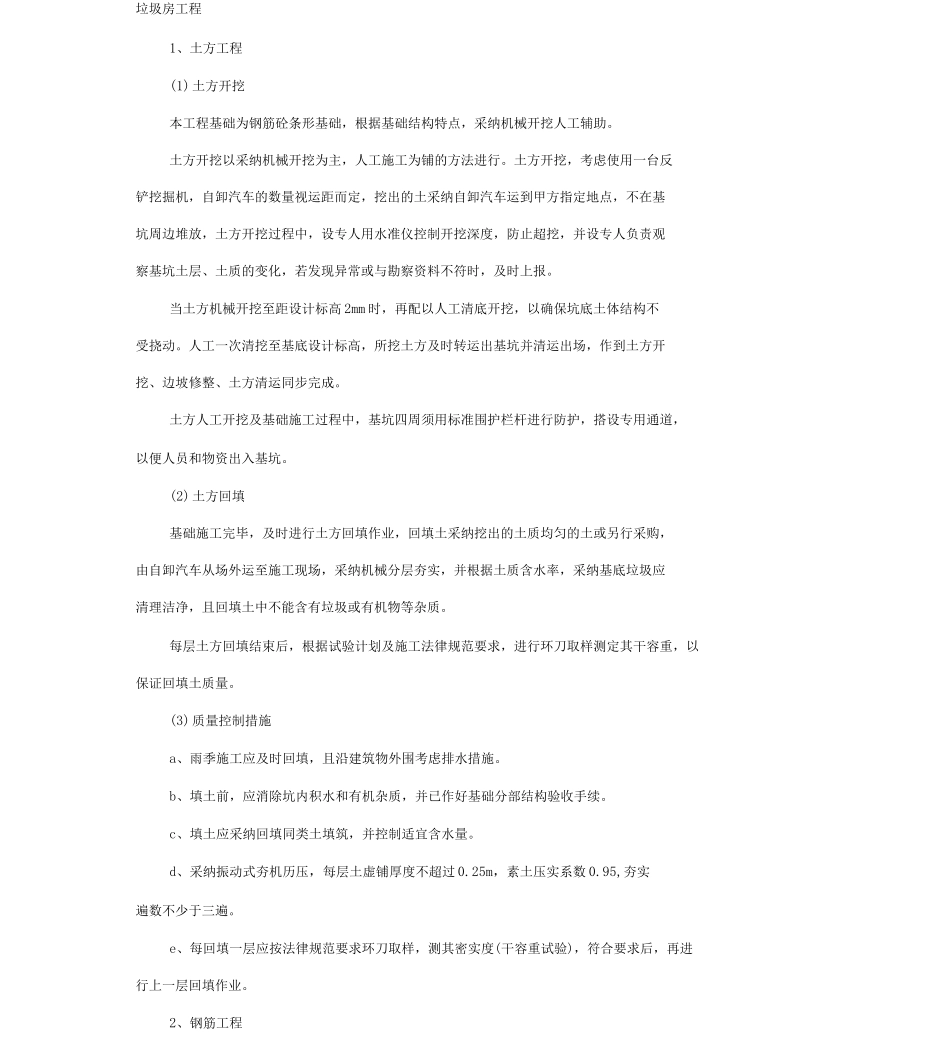

垃圾房工程1、土方工程(1)土方开挖本工程基础为钢筋砼条形基础,根据基础结构特点,采纳机械开挖人工辅助。土方开挖以采纳机械开挖为主,人工施工为铺的方法进行。土方开挖,考虑使用一台反铲挖掘机,自卸汽车的数量视运距而定,挖出的土采纳自卸汽车运到甲方指定地点,不在基坑周边堆放,土方开挖过程中,设专人用水准仪控制开挖深度,防止超挖,并设专人负责观察基坑土层、土质的变化,若发现异常或与勘察资料不符时,及时上报。当土方机械开挖至距设计标高 2mm 时,再配以人工清底开挖,以确保坑底土体结构不受挠动。人工一次清挖至基底设计标高,所挖土方及时转运出基坑并清运出场,作到土方开挖、边坡修整、土方清运同步完成。土方人工开挖及基础施工过程中,基坑四周须用标准围护栏杆进行防护,搭设专用通道,以便人员和物资出入基坑。(2)土方回填基础施工完毕,及时进行土方回填作业,回填土采纳挖出的土质均匀的土或另行采购,由自卸汽车从场外运至施工现场,采纳机械分层夯实,并根据土质含水率,采纳基底垃圾应清理洁净,且回填土中不能含有垃圾或有机物等杂质。每层土方回填结束后,根据试验计划及施工法律规范要求,进行环刀取样测定其干容重,以保证回填土质量。(3)质量控制措施a、雨季施工应及时回填,且沿建筑物外围考虑排水措施。b、填土前,应消除坑内积水和有机杂质,并已作好基础分部结构验收手续。c、填土应采纳回填同类土填筑,并控制适宜含水量。d、采纳振动式夯机历压,每层土虚铺厚度不超过 0.25m,素土压实系数 0.95,夯实遍数不少于三遍。e、每回填一层应按法律规范要求环刀取样,测其密实度(干容重试验),符合要求后,再进行上一层回填作业。2、钢筋工程(1)施工准备钢筋原材进场应按规格、批号分别堆放,要使用的品种和规格必须符合设计要求,并有精选 word 范本!单。(2)钢筋加工在施工现场设置钢筋加工车间并配备钢筋加工机具,如调直机、切断机、弯曲机、闪光对焊机、电渣压力焊机等。如现场场地条件不允许,可在场外布置加工车间,将加工好的半 成品运至施工现场。a、钢筋冷拉使用卷扬机带动滑轮组的机械式冷拉工艺,对盘圆钢筋达到调直钢筋、 提高强度的目的,采纳控制最大冷拉率的方法(不超过 10%)进行质量控制,其冷拉率 I 级钢不宜超过 4%,且冷拉速度不宜过快。b、钢筋切割根据钢筋加工配料单,按图纸要求的尺寸使用钢筋切断机切断。下料后的钢筋应挂牌注明使用部位、型号、级别分别堆放。c、钢筋...
