垃圾焚烧发电厂项目钢结构施工专项方案1)概述本工程钢结构的加工选择在场外加工,现场组拼和安装施工原则,钢构件场外加工好后,以整棉或分段形式运输进场(根据钢构件大小决定是否采纳整棉或分段形式运输)
运输过程中必须重视成品保护,合理选择垫点,防止构件运输装卸过程中发生变形
构件的运输应考虑构件分段的外形几何尺寸,必要时加工专用运输托架,以保证各种异形构件可安全运抵施工现场
钢构件运抵现场后,应视现场条件分类码放
构件下的垫木位置应整齐划一,位置合理
堆放现场场地应当平整坚实
构件码放不得超过 2 层,层间用垫木分开
2)吊装方案本工程计划选用现场塔吊承担主钢梁以及其他所有钢构件的装卸及安装
另辅以 50t 汽车吊以备用
在棉架较重时可用汽车吊配合塔吊进行吊装作业

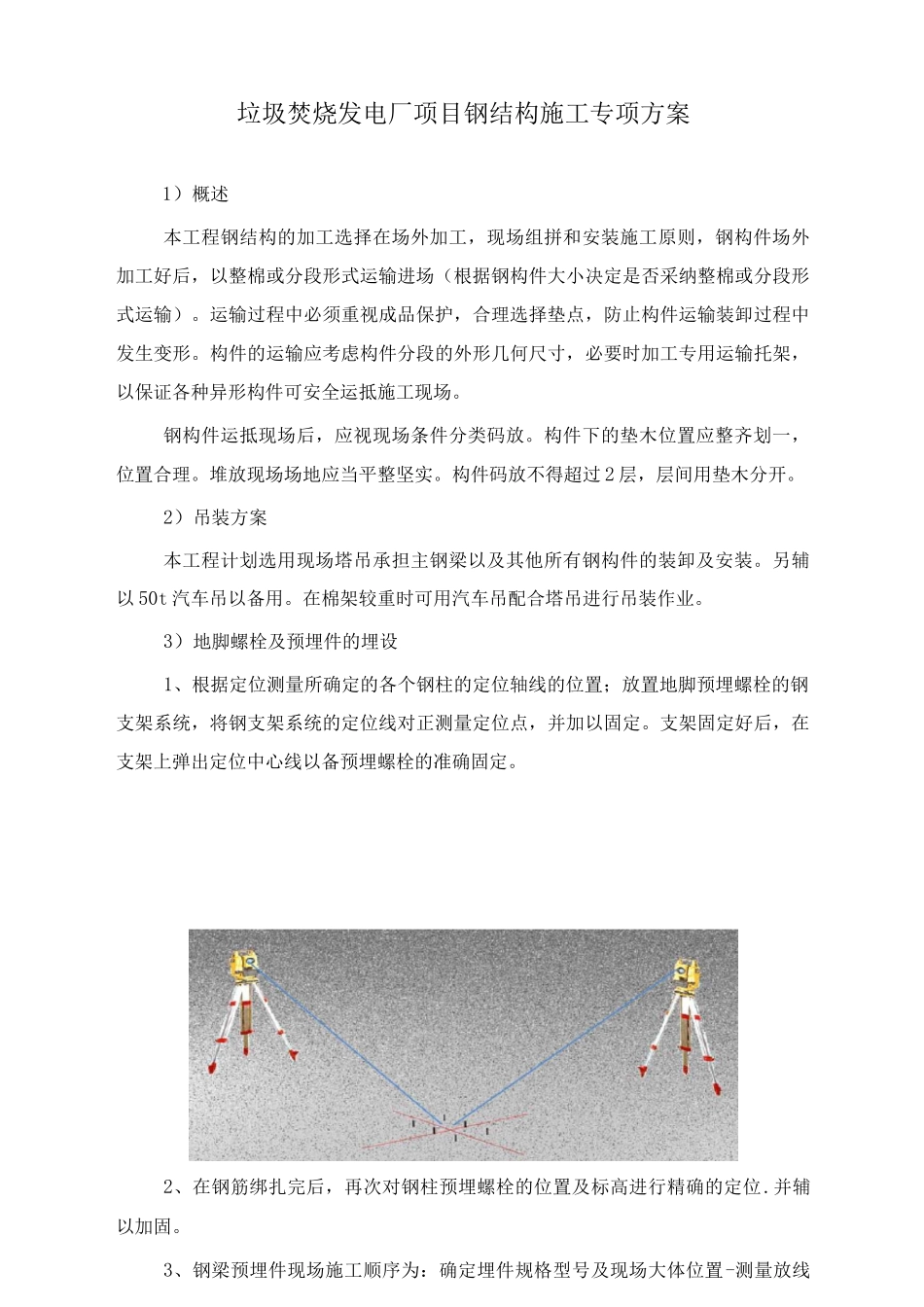

3)地脚螺栓及预埋件的埋设1、根据定位测量所确定的各个钢柱的定位轴线的位置;放置地脚预埋螺栓的钢支架系统,将钢支架系统的定位线对正测量定位点,并加以固定
支架固定好后,在支架上弹出定位中心线以备预埋螺栓的准确固定
2、在钢筋绑扎完后,再次对钢柱预埋螺栓的位置及标高进行精确的定位
3、钢梁预埋件现场施工顺序为:确定埋件规格型号及现场大体位置-测量放线进行埋件位置的准确定位-再次检查埋件规格,尺寸-在埋件上放定位线一埋件埋入一埋件轴线位置校正一水准仪控制埋件各个角标高一临时固定
4) 钢柱的安装:1、安装前,对建筑物的定位轴线、平面封闭角、底层柱的位置线、钢筋混凝土面的标高等进行复查,合格后开始安装工作
每节柱的定位轴线应从地面控制轴线引上来,不得从下层柱的轴线引出
第一节钢柱,用两台经纬仪和一台水准仪进行边吊边校,校正完后临时固定,塔吊松钩
每安装一节钢柱后,应对柱顶做一次标高实测,根据实测标高的偏差值来确定调整与否
标高偏差值< 5 mm,只记录不调整,超过 5MM 需进行调整
柱顶的标高误差主要产生原因有
