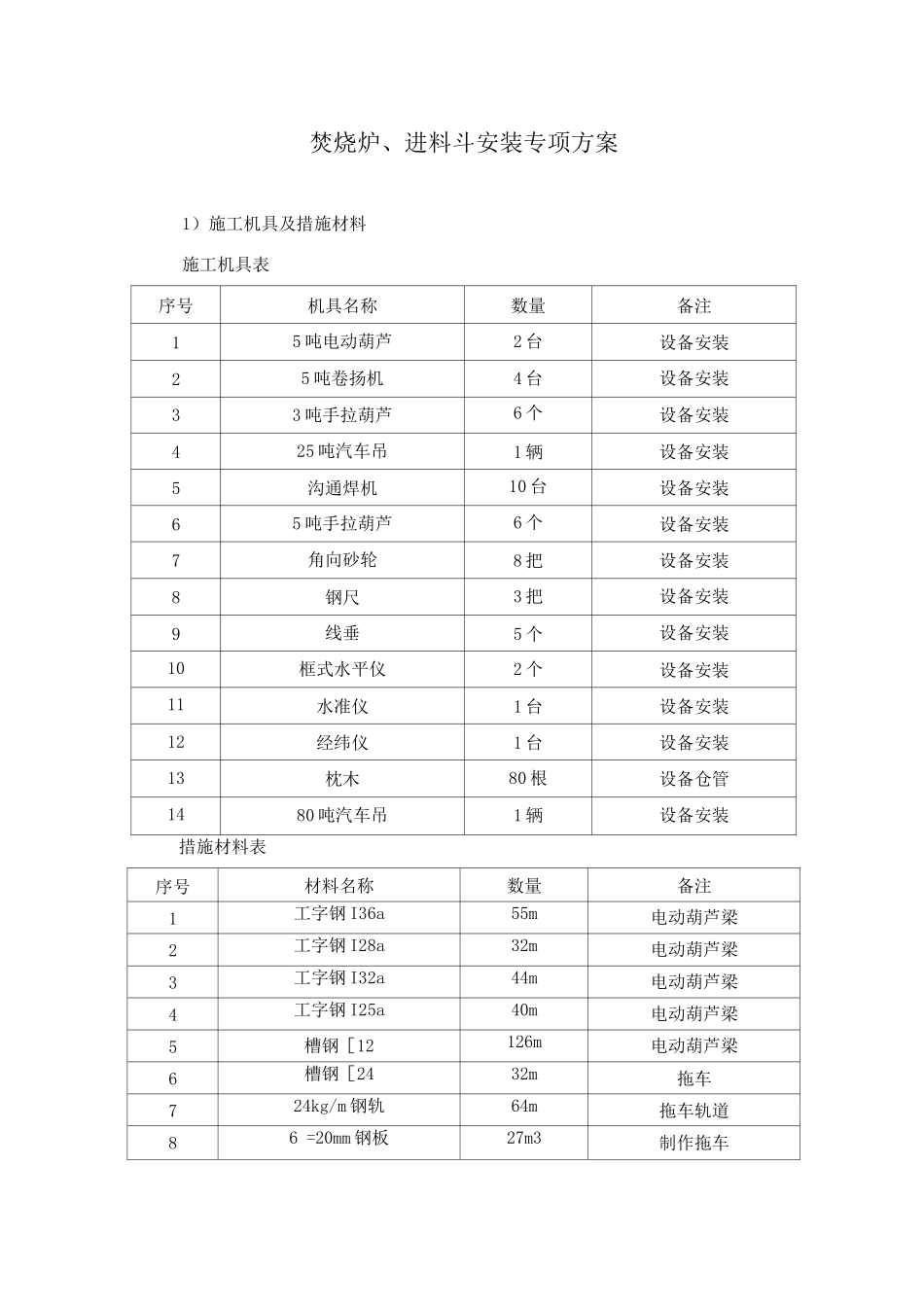

焚烧炉、进料斗安装专项方案1)施工机具及措施材料施工机具表序号机具名称数量备注15 吨电动葫芦2 台设备安装25 吨卷扬机4 台设备安装33 吨手拉葫芦6 个设备安装425 吨汽车吊1 辆设备安装5沟通焊机10 台设备安装65 吨手拉葫芦6 个设备安装7角向砂轮8 把设备安装8钢尺3 把设备安装9线垂5 个设备安装10框式水平仪2 个设备安装11水准仪1 台设备安装12经纬仪1 台设备安装13枕木80 根设备仓管1480 吨汽车吊1 辆设备安装措施材料表序号材料名称数量备注1工字钢 I36a55m电动葫芦梁2工字钢 I28a32m电动葫芦梁3工字钢 I32a44m电动葫芦梁4工字钢 I25a40m电动葫芦梁5槽钢[12126m电动葫芦梁6槽钢[2432m拖车724kg/m 钢轨64m拖车轨道86 =20mm 钢板27m3制作拖车9彩条布5 m3设备防雨2 )施工工序及施工方法:① 焚烧炉设备施工工序:设备验收一安装工艺措施电动葫芦,且在标高+7.0m 平台铺设拖车把炉排转运至吊装位置 T利用电动葫芦吊装标高 11.57m 框架支撑一安装给料器框架 T 安装摇臂装置 T安装给料器 T 安装炉排托架 T 安装炉排设备及液压站系统 T 安装渗漏液漏斗-安装进风斗-安装风机 T 安装一、二次预热器及燃烧器-一、二级风室 T一次风管安装 T拆除工艺电动葫芦,安装进料斗一安装进料管。② 安装方法见下页图:a、图 8-2-1 安装工艺措施电动葫芦:b、图 8-2-2 安装工艺措施拖车:c 设备清洗和质量检查验收依照图纸和焚烧炉制造厂家提供的设备清单,对炉排的各个部件,在数量和质量上进行详细的清点、检查、并做好测量检查记录;对铸造件炉排、滚筒检查是否按清单提供,质量上检查有无断裂,损坏,装配平面是否平整,毛刺是否已经打磨平,检查几何形状和尺寸是否和图纸要求的一致,对较大型的铸件,支架、钢结构的几何寸要逐个进行校对,测量的结果要作好记录。对传动装置在型号上进行检查,看是否和资料上要求的设备性能牌号一致。开箱点件,质量检查时应会同建设方代表共同进行,合格后办理验收手续。d 炉排的安装安装炉排时,按下面的安装程序进行。炉排架 T 固定炉排梁 T 活动炉排梁 T 连杆 T 炉排片 T 轴承座 T 人字拉杆e 炉排架安装炉排架安装前,首先对土建的基础进行检查,检查基础混凝土强度和几何尺寸是否符合图纸的要求,预埋件是否齐全,在安装前首先按锅炉的基准线,放出炉排架安装线。当炉排架基座的混凝土达到设计强度的 75%时,可以开始安装。炉排架及其构件是整个炉...
