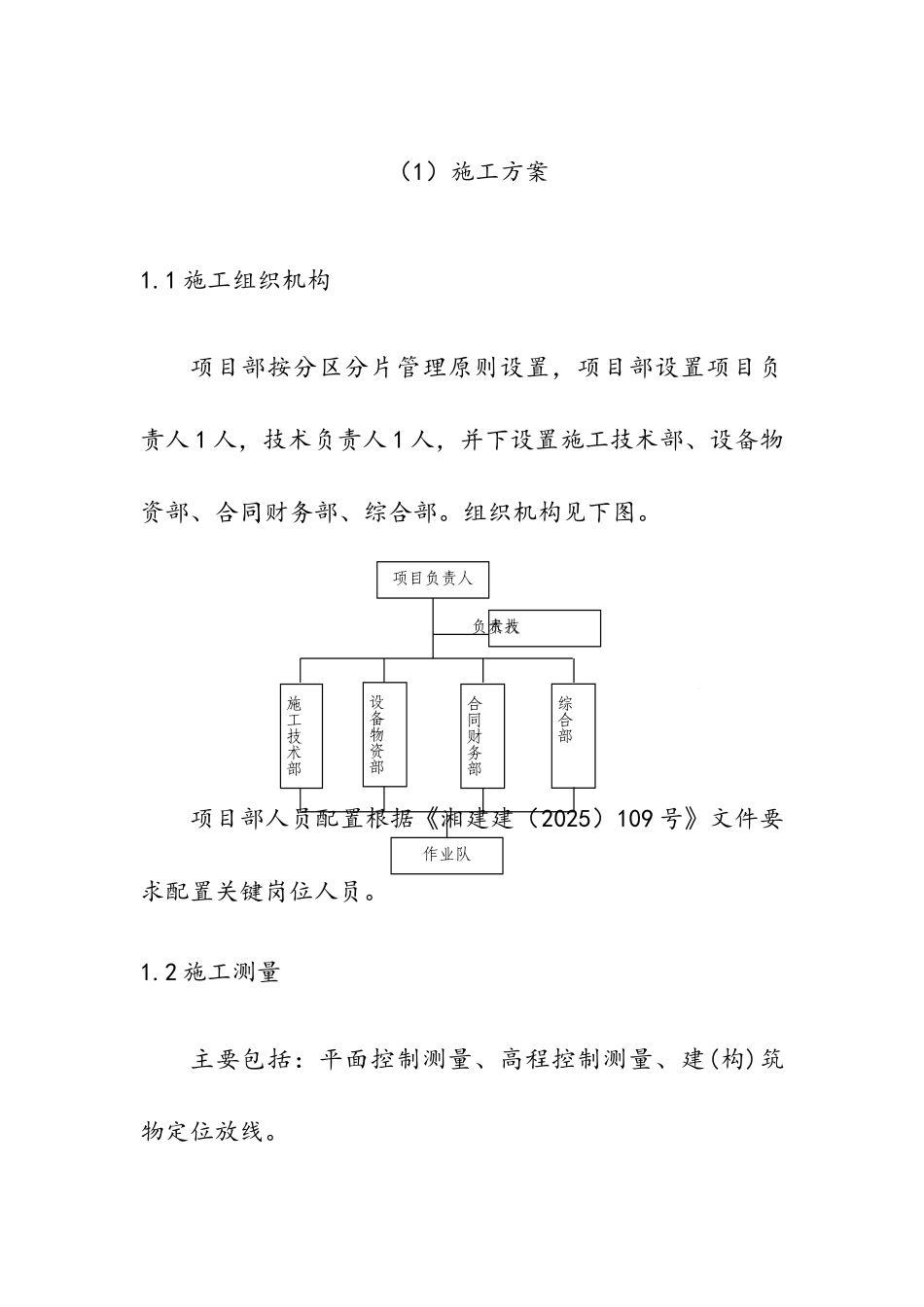

(1)施工方案1.1 施工组织机构项目部按分区分片管理原则设置,项目部设置项目负责人 1 人,技术负责人 1 人,并下设置施工技术部、设备物资部、合同财务部、综合部。组织机构见下图。项目部人员配置根据《湘建建(2025)109 号》文件要求配置关键岗位人员。1.2 施工测量主要包括:平面控制测量、高程控制测量、建(构)筑物定位放线。项目负责人作业队施工技术部设备物资部合同财务部综合部技术负责人对监理人提供测量基准点、基准线和水准点及其书面资料进行复核,并在开工前将施工控制网资料报送监理人审批,通过后作为施工测量的依据和基础。1、平面控制网点位根据设计现场实际情况确定,点位选在通视良好、土质坚硬、便于施测又能长期保留的地方。2、按施工区域布设成方格网,对建筑方格网轴线交点的角度及轴线距离进行测定,并调整控制点。3、建筑物平面控制网测定并经验线合格后,在控制网外廓边线上测定建筑轴线控制桩,作为控制轴线的依据。4、高程控制网布设成附合路线、结点网或闭合环,高程控制点选在土质坚实,便于施测、使用并易于长期保存的地方,距基坑边缘不小于基坑深度的两倍。5、根据建筑物平面控制网点测设建筑物主轴线控制桩;根据主轴线控制桩测设建筑物角桩;根据角桩标定基槽(坑)开挖边界灰线等。6、使用全站仪定位,选用坐标放样法。1.3 土方工程主要是杂草、灌木丛、树木、漂石的清理。1、杂草清除采纳履带式推土机推土方式将原地表层土连同杂草一起清除。2、灌木以及大的树木根据树木的种类和直径采纳带耙齿的推土机,以提高工作效率。3、零星树木可采纳反铲挖机连根挖除的方法进行清理。4、小块飘石采纳挖机松动、带土石方挖运时进行转移,大快飘石待土石方开挖时实行空气压缩机带气镐进行解体。5、杂草、灌木丛、树木等按规定进行处理,不得在现场进行焚烧,以免引起山林火灾。6、在清表过程中同时将临时排水系统修筑好,排水系统主要是沿开挖边线修筑、临时施工便道两侧、大面积水地段,采纳挖机挖截水沟方式,并将截水沟接通出水口。1.3.1 土方开挖土方采纳分层开挖法。1、土方实行机械水平分层,自上而下开挖。2、短距离挖土采纳推土机(100m 以内)挖土、运土,长距离挖土采纳挖机配合自卸车进行。3、挖方边坡按设计要求进行留坡,不超挖、欠挖。4、严禁雨天进行土方挖掘作业,同时开挖面修筑好排水沟和排水坡度,将雨天积水有组织排水。5、待挖至接近设计标高时,在挖方区边界根据方格桩设置高程控制桩...
