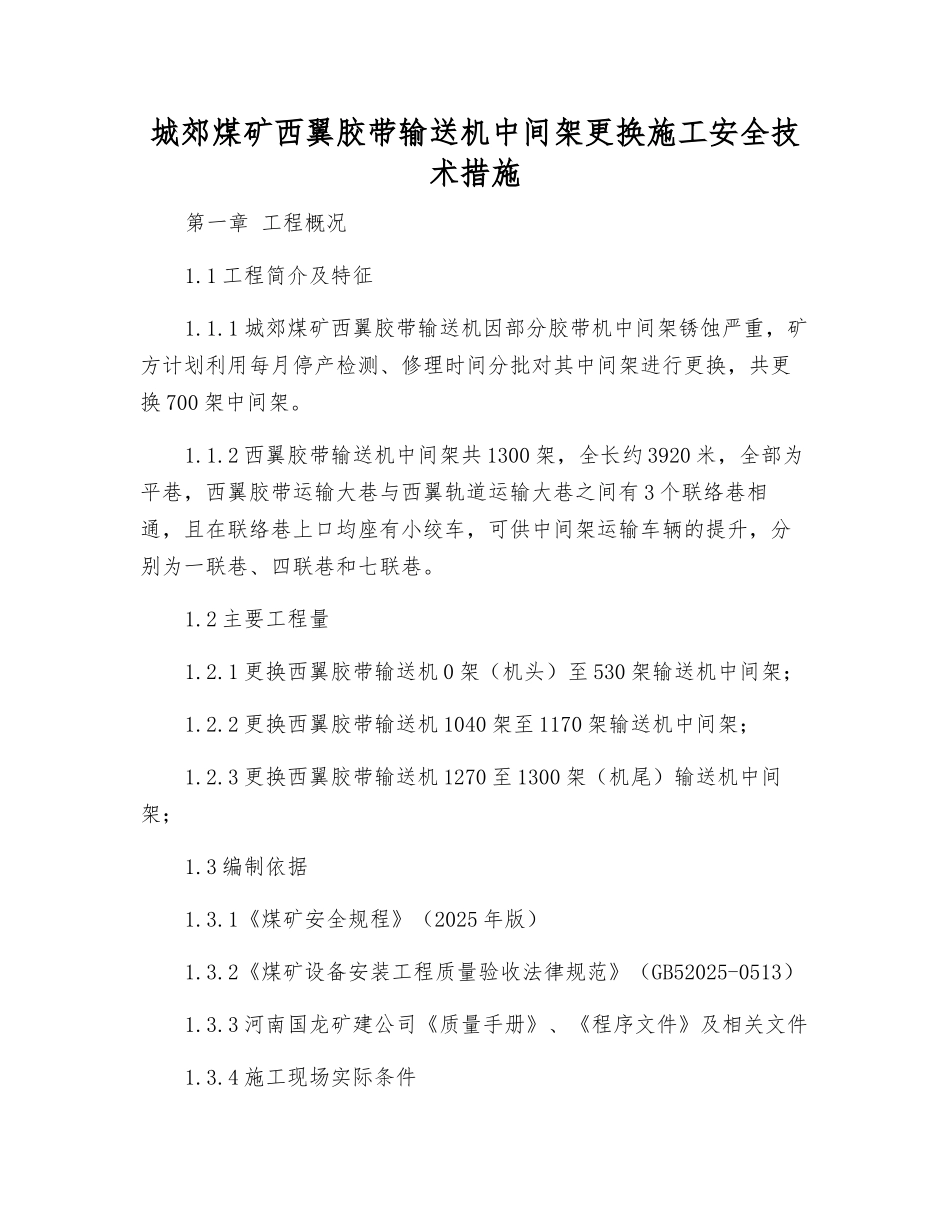

城郊煤矿西翼胶带输送机中间架更换施工安全技术措施第一章 工程概况1
1 工程简介及特征1
1 城郊煤矿西翼胶带输送机因部分胶带机中间架锈蚀严重,矿方计划利用每月停产检测、修理时间分批对其中间架进行更换,共更换 700 架中间架
2 西翼胶带输送机中间架共 1300 架,全长约 3920 米,全部为平巷,西翼胶带运输大巷与西翼轨道运输大巷之间有 3 个联络巷相通,且在联络巷上口均座有小绞车,可供中间架运输车辆的提升,分别为一联巷、四联巷和七联巷
2 主要工程量1
1 更换西翼胶带输送机 0 架(机头)至 530 架输送机中间架;1
2 更换西翼胶带输送机 1040 架至 1170 架输送机中间架;1
3 更换西翼胶带输送机 1270 至 1300 架(机尾)输送机中间架;1
3 编制依据1
1《煤矿安全规程》(2025 年版)1
2《煤矿设备安装工程质量验收法律规范》(GB52025-0513)1
3 河南国龙矿建公司《质量手册》、《程序文件》及相关文件1

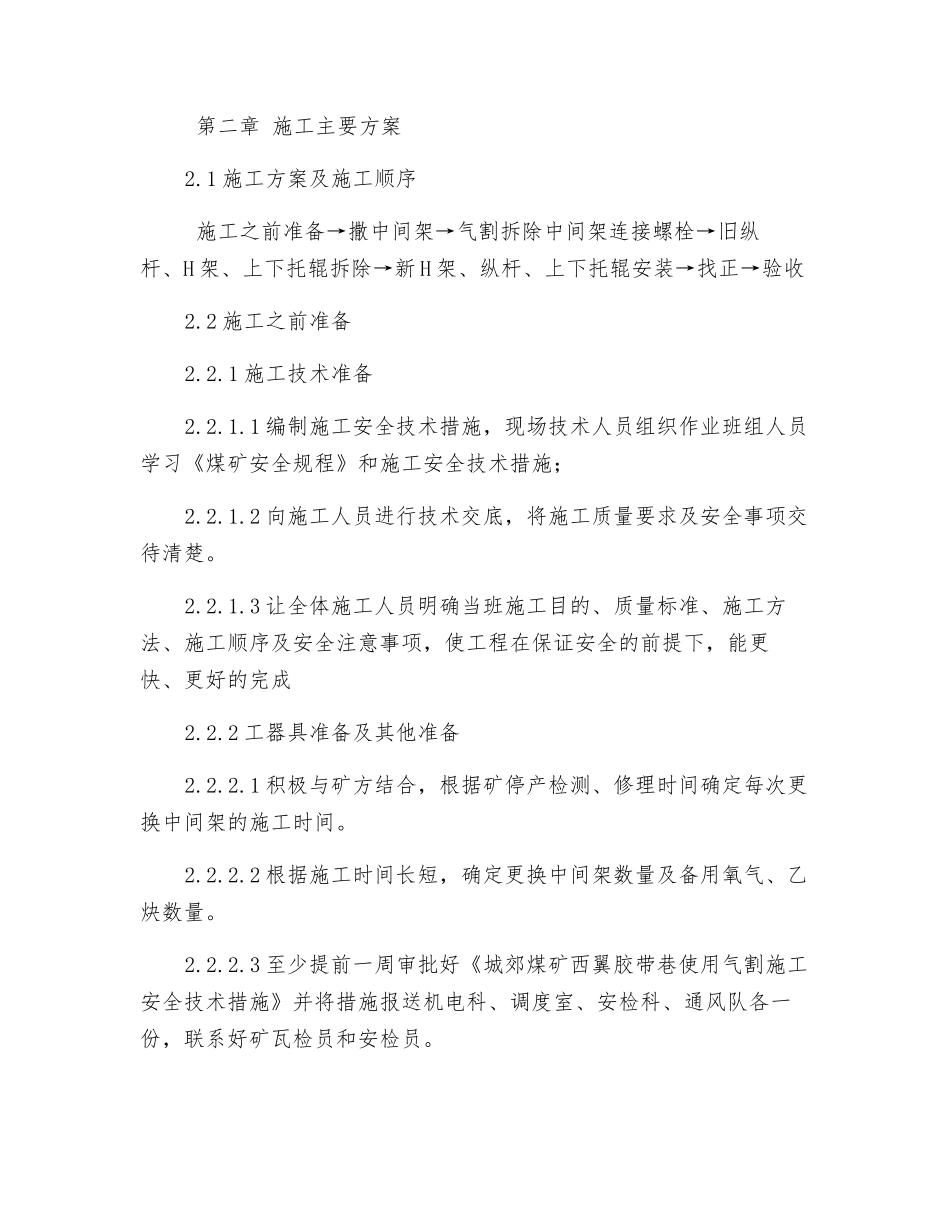

4 施工现场实际条件 第二章 施工主要方案2
1 施工方案及施工顺序 施工之前准备→撒中间架→气割拆除中间架连接螺栓→旧纵杆、H 架、上下托辊拆除→新 H 架、纵杆、上下托辊安装→找正→验收2
2 施工之前准备2
1 施工技术准备2
1 编制施工安全技术措施,现场技术人员组织作业班组人员学习《煤矿安全规程》和施工安全技术措施;2
2 向施工人员进行技术交底,将施工质量要求及安全事项交待清楚
3 让全体施工人员明确当班施工目的、质量标准、施工方法、施工顺序及安全注意事项,使工程在保证安全的前提下,能更快、更好的完成2
2 工器具准备及其他准备2

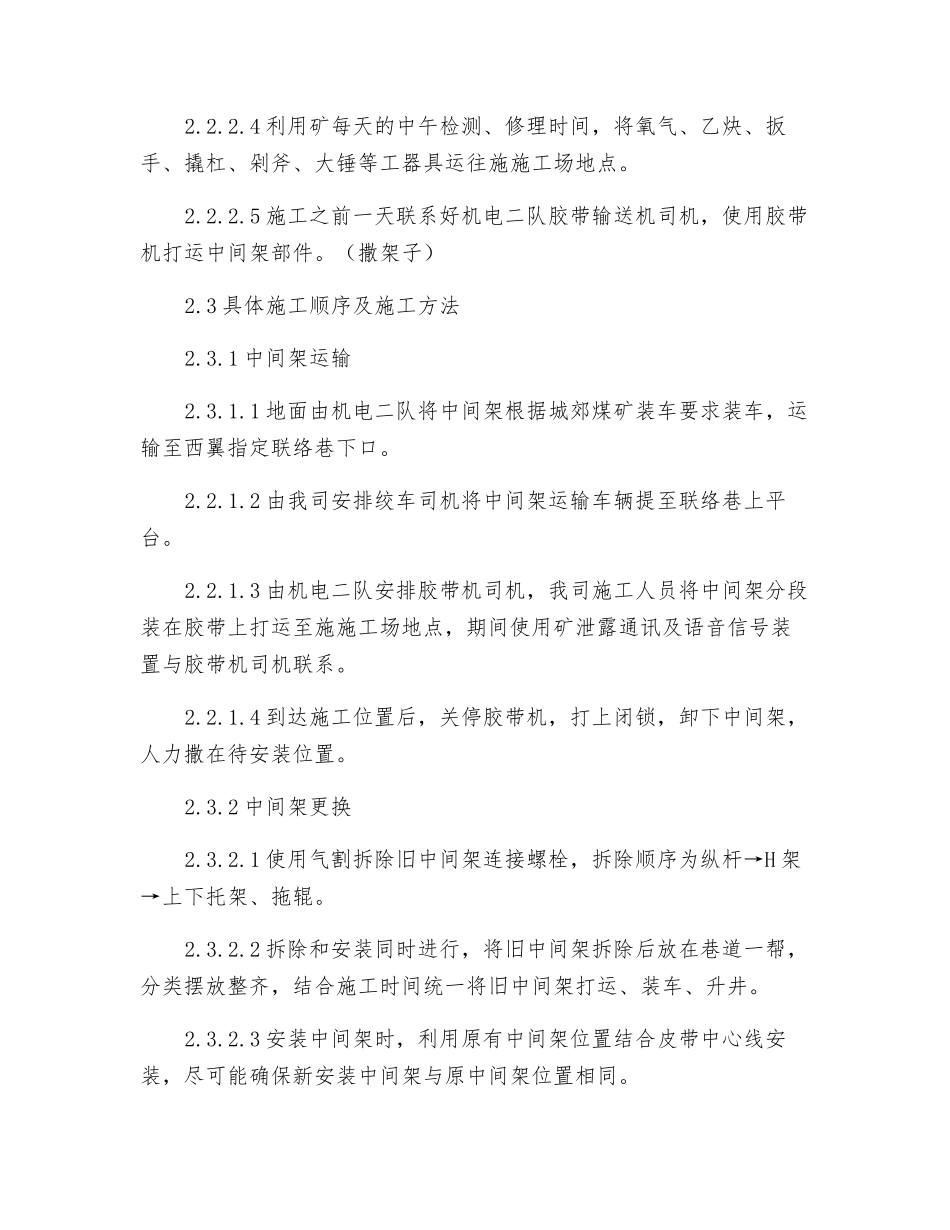

1 积极与矿方结合,根据矿停产检测、修理时间确定每次更换中间架的施工时间
