2K311020 城镇道路路基施工2K311021 城镇道路路基施工技术一、路基施工特点与程序(一) 施工特点(3)路基施工以机械作业为主,人工配合为辅;人工配合土方作业时,必须设专人 指挥,采纳流水或分段平行作业方式
(二)基本流程1
附属构筑物(1)新建的地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则
二、路基施工要点(一)填土路基(1) 路基填土不得使用腐殖土、生活垃圾土、淤泥、冻土块或盐渍土
填土内不得 含有草、树根等杂物,粒径超过 1mm 的土块应打碎
(2) 排除原地面积水,清除树根、杂草、淤泥等
应妥善处理坟坑、井穴,并分层 填实至原基面高

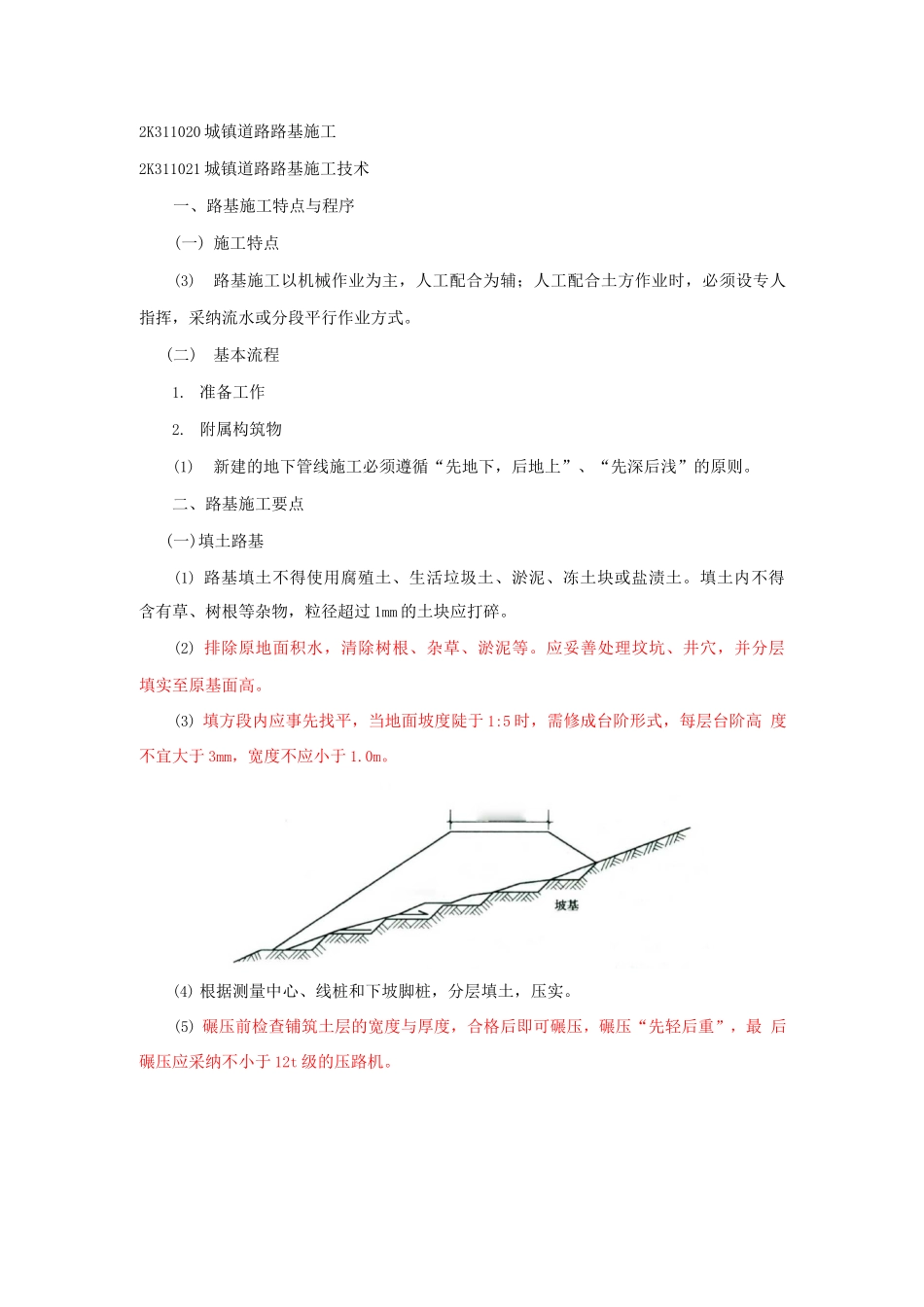

(3) 填方段内应事先找平,当地面坡度陡于 1:5 时,需修成台阶形式,每层台阶高 度不宜大于 3mm,宽度不应小于 1
(4) 根据测量中心、线桩和下坡脚桩,分层填土,压实
(5) 碾压前检查铺筑土层的宽度与厚度,合格后即可碾压,碾压“先轻后重”,最 后碾压应采纳不小于 12t 级的压路机

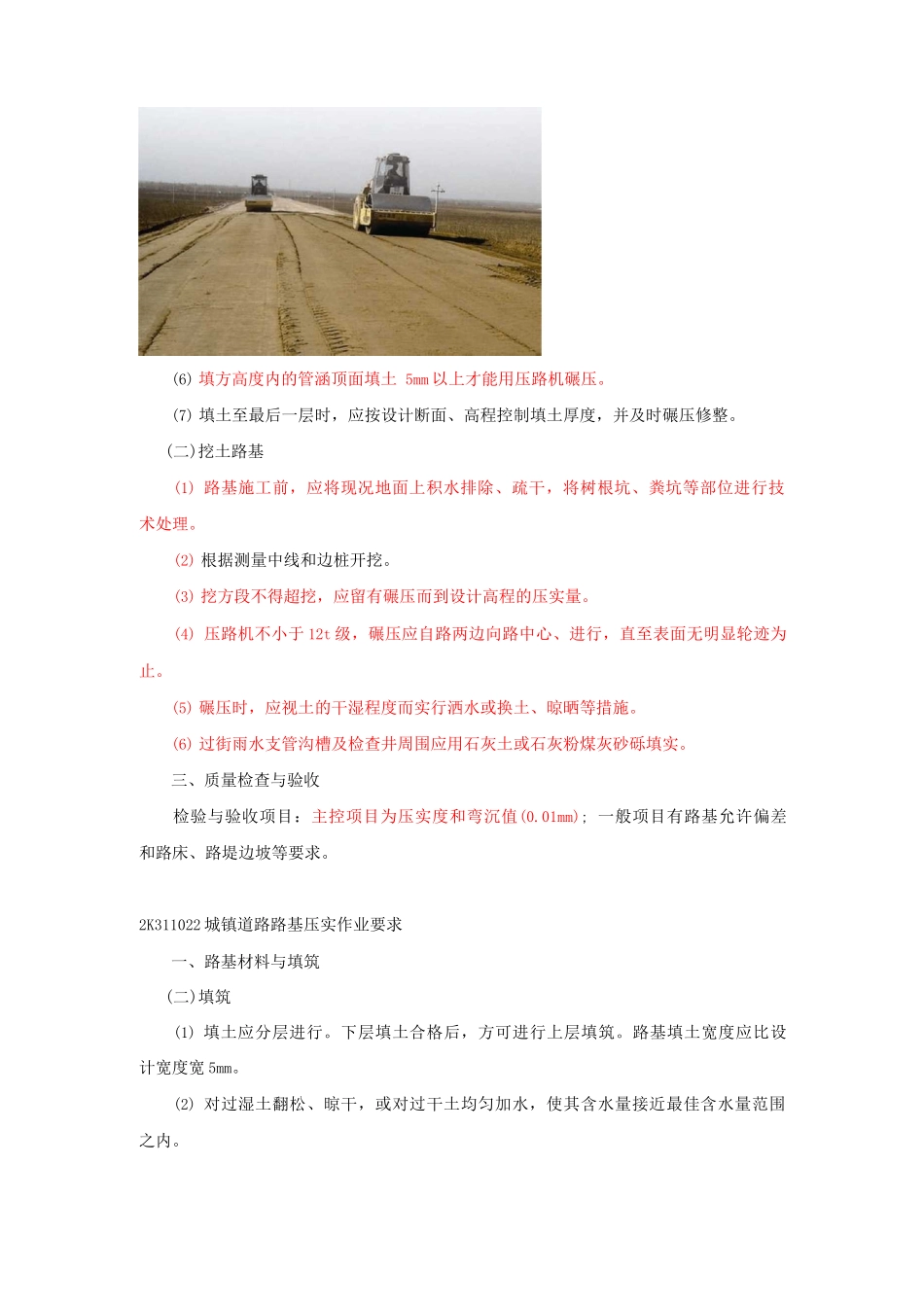

填土2%~4%路基宽度(6) 填方高度内的管涵顶面填土 5mm 以上才能用压路机碾压
(7) 填土至最后一层时,应按设计断面、高程控制填土厚度,并及时碾压修整
(二)挖土路基(1) 路基施工前,应将现况地面上积水排除、疏干,将树根坑、粪坑等部位进行技 术处理
(2) 根据测量中线和边桩开挖
(3) 挖方段不得超挖,应留有碾压而到设计高程的压实量
(4) 压路机不小于 12t 级,碾压应自路两边向路中心、进行,直至表面无明显轮迹为 止
(5) 碾压时,应视土的干湿程度而实行洒水或换土、晾晒等措施
(6) 过街雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实

三、质量检查与验收检验与验收项目:主控项目为压实度和弯沉值(0
01mm); 一般项目有路基允许偏差 和路床、路堤边坡等要求
2K311022
