技术交底书 编号: 技交- - 工程名称甘麦公路土建 3 标工程地点交底单位中铁一局集团有限公司接收单位交底人审批人接收人交底内容: 基坑开挖1、 地系梁、承台基坑开挖时待上部土方开挖好,井点降水 3 天后方可定位放线进行地系梁、承台放样
井点排水采纳水泵抽水,修筑临时排水设施
2、 地系梁、承台灰线放样时,按图纸标注尺寸,把地梁两边及承台四周按计算好得地梁与承台砌砖模放大挖土控制线
深度在 0-2m 得地系梁与承台基坑开挖时,基底四周宽度应扩大 1 米左右;深度在 2-4m 得地系梁与承台基坑开挖时,基底四周宽度应扩大2米左右 ,且放设边坡,坡比大于等于1:0、25;深度在 4—6 m或 6 m以上得地系梁与承台基坑开挖时,基底四周宽度应扩大 1 米左右,且放设边坡,2-4m 坡比大于等于1:0、2 5
在 4m 部位设置碎落台,4m 以上边坡设置坡比大于等于1:0、5 得边坡
如遇到土质较松软得土层,需在边坡上挂设安全网
基坑开挖图大样见下图
424花杆安全网防护11花杆安全网防护备注: 1
一般土层断面尺寸开挖或适当修改; 2
软土地基基坑开挖需适当调整开挖坡比
必要时应做防护措施; 3
此图尺寸以 m 为单位
424工程实体 根据工程水文地质条件、地系梁、承台得高程以及有无地表水或地下水等因素,地系梁、承台得基坑采纳人工配合挖掘机开挖
同时在基坑顶部四周适当距离设置截水沟,并防止水沟渗水、或在低部设置井点法排水;以避开地表水冲刷坑壁,影响坑壁稳定性
开挖得土石方采纳自卸汽车运至指定得弃土场
在开挖过程中,现场技术员根据原地貌标高与图纸计算开挖深度,并进行控制
基坑基本成型后,人工再进行局部修整与整平,并根据基地得地质情况进行处理及用水泥砂浆抹平,作为地系梁、承台得底模
施工过程中要做好坑壁得防护与支撑工作
3、 地系梁、承台采纳机械挖土,人工配合铲土

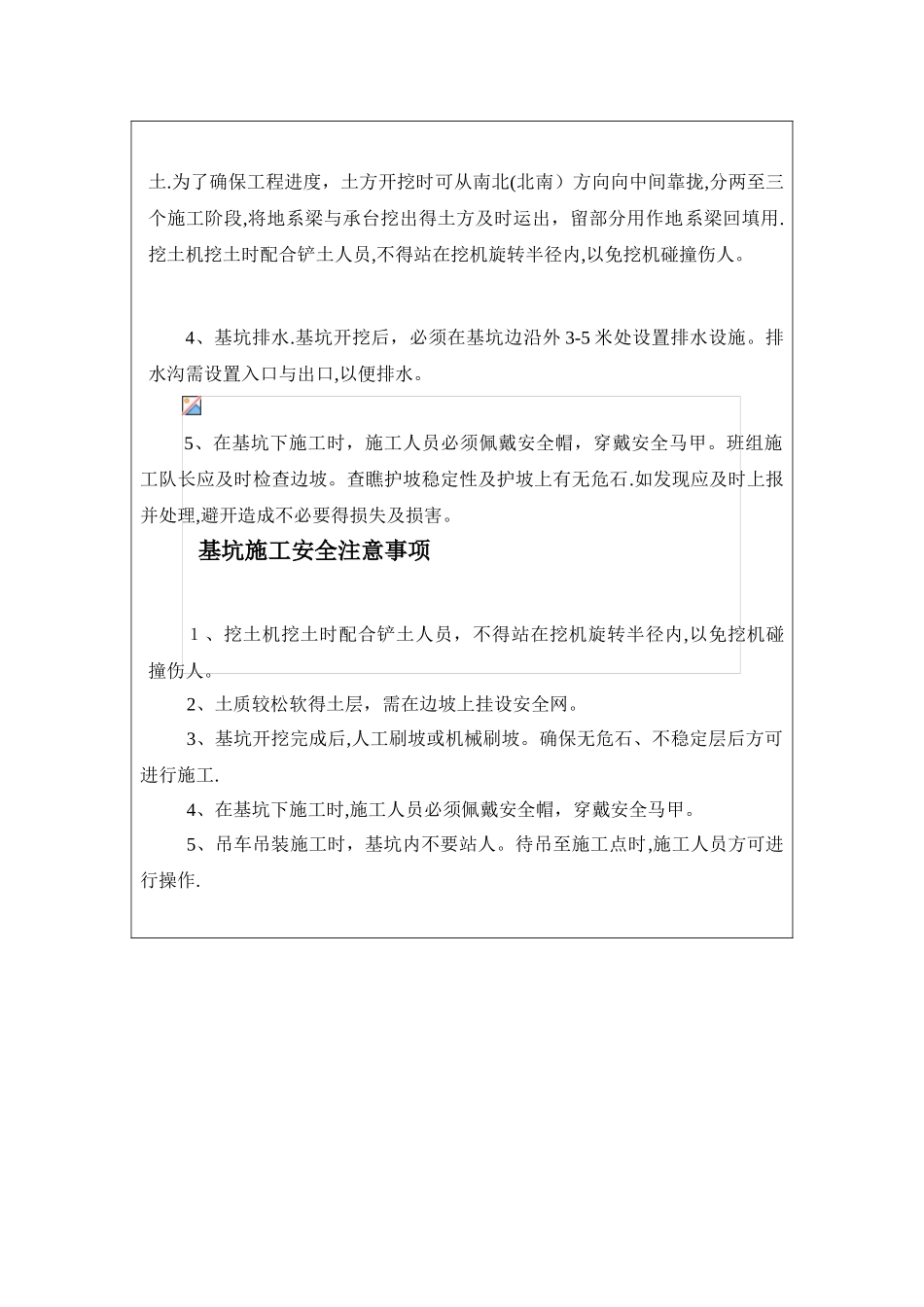

地系梁、承台
