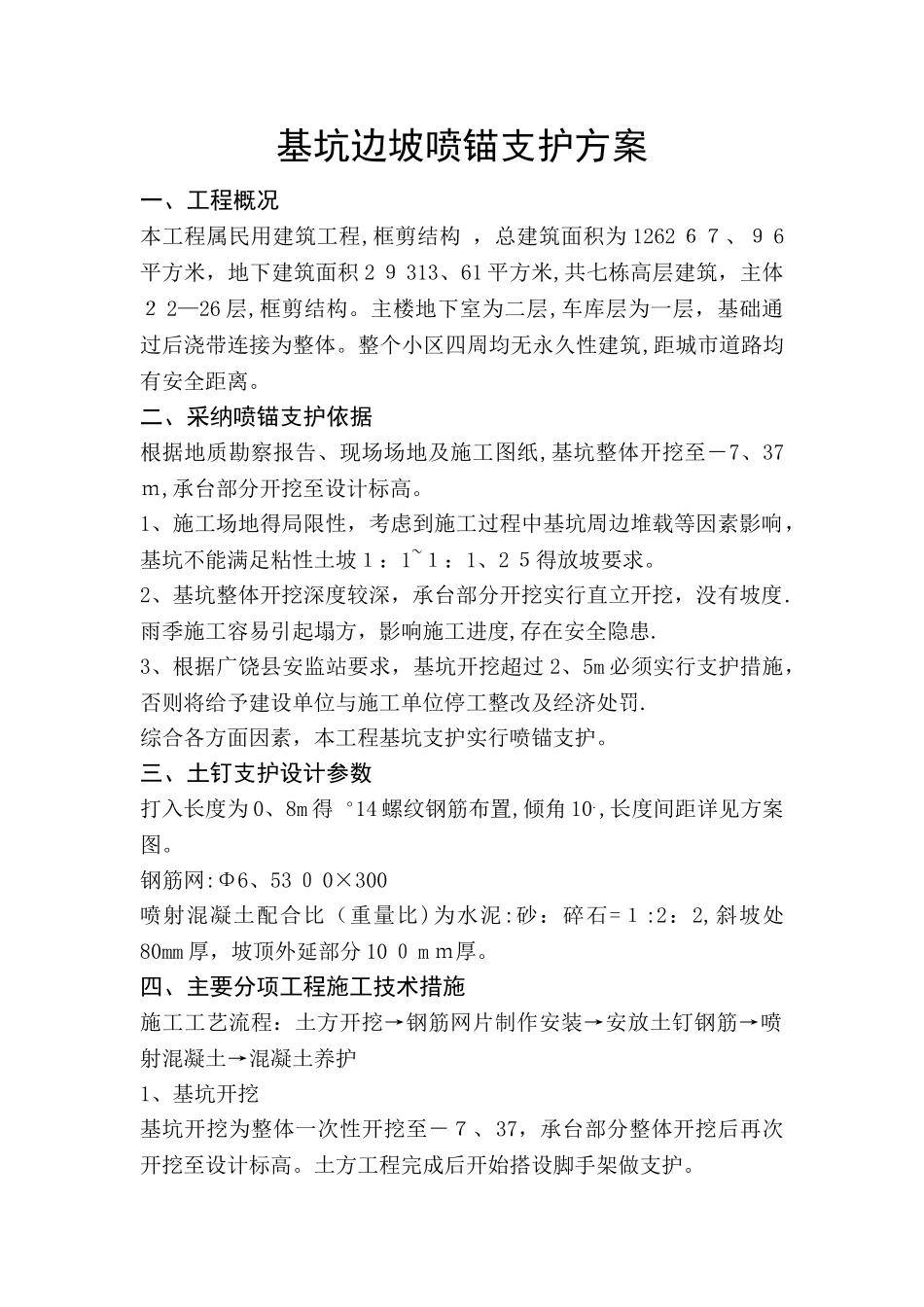

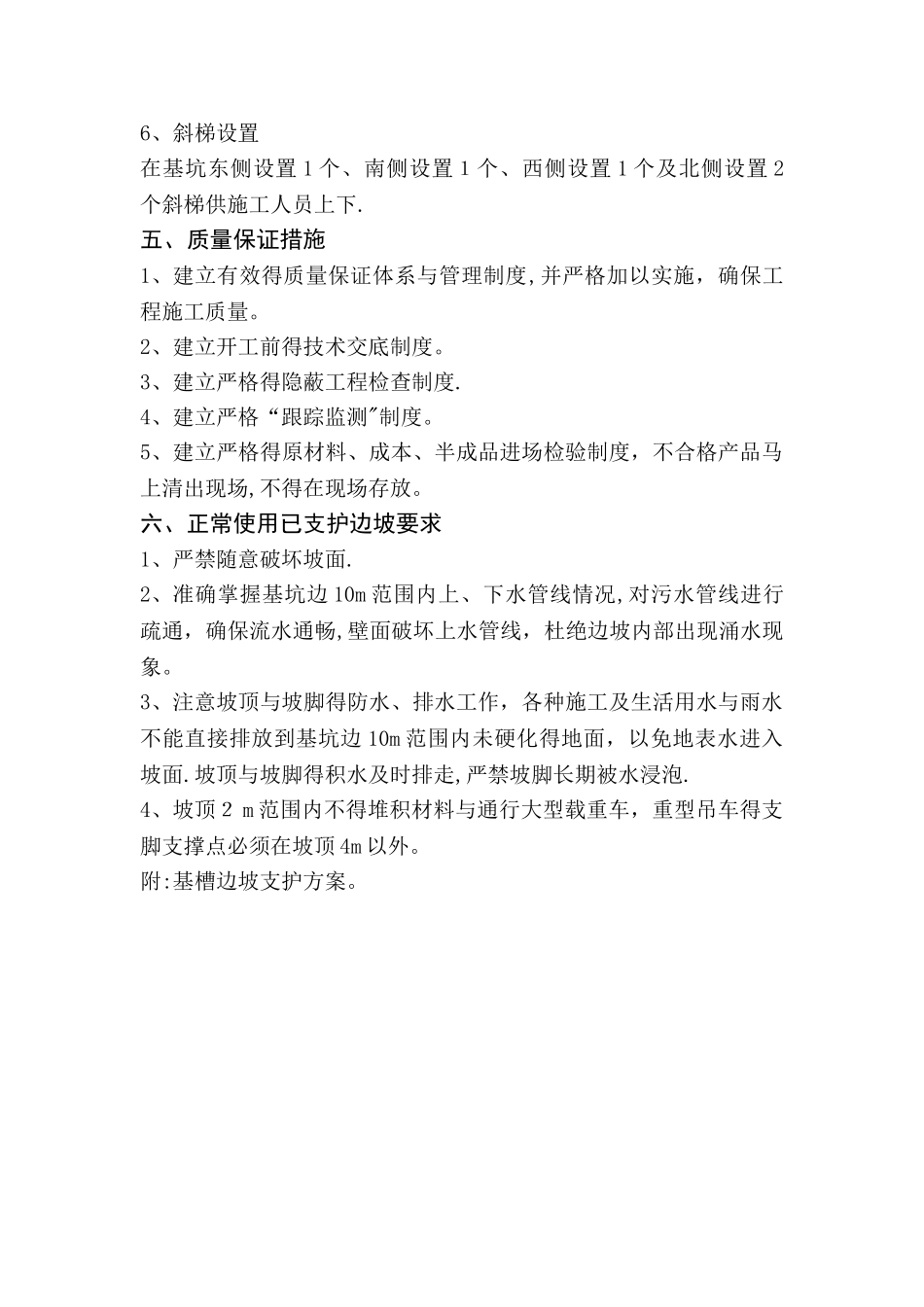

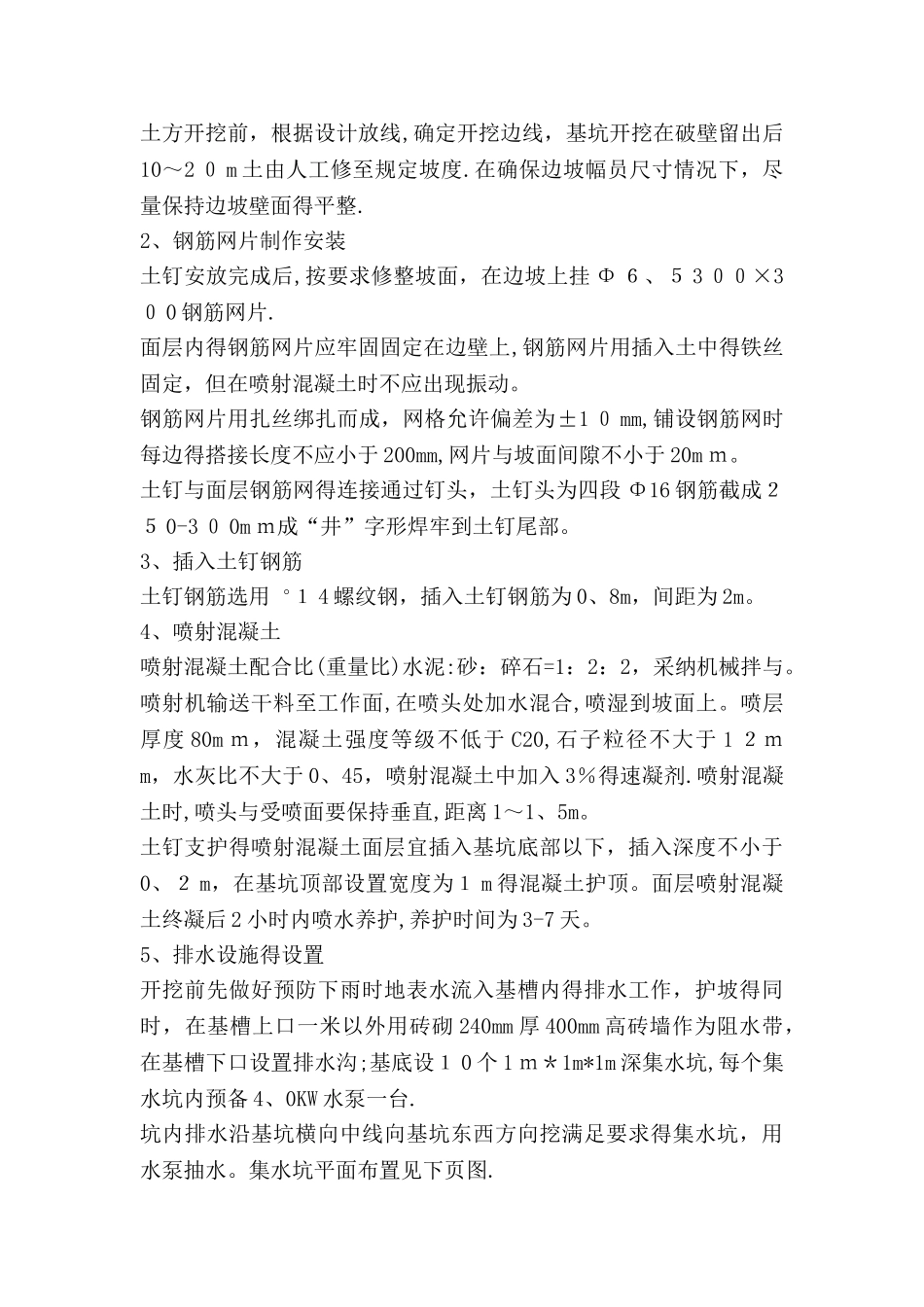

基坑边坡喷锚支护方案一、工程概况本工程属民用建筑工程,框剪结构 ,总建筑面积为 1262 67、9 6平方米,地下建筑面积 2 9 313、61 平方米,共七栋高层建筑,主体2 2—26 层,框剪结构。主楼地下室为二层,车库层为一层,基础通过后浇带连接为整体。整个小区四周均无永久性建筑,距城市道路均有安全距离。二、采纳喷锚支护依据根据地质勘察报告、现场场地及施工图纸,基坑整体开挖至-7、37m,承台部分开挖至设计标高。1、施工场地得局限性,考虑到施工过程中基坑周边堆载等因素影响,基坑不能满足粘性土坡1:1~1:1、2 5得放坡要求。2、基坑整体开挖深度较深,承台部分开挖实行直立开挖,没有坡度.雨季施工容易引起塌方,影响施工进度,存在安全隐患.3、根据广饶县安监站要求,基坑开挖超过 2、5m 必须实行支护措施,否则将给予建设单位与施工单位停工整改及经济处罚.综合各方面因素,本工程基坑支护实行喷锚支护。三、土钉支护设计参数打入长度为 0、8m 得14 螺纹钢筋布置,倾角 10.,长度间距详见方案图。钢筋网:Φ6、53 0 0×300喷射混凝土配合比(重量比)为水泥:砂:碎石=1:2:2,斜坡处80mm 厚,坡顶外延部分 10 0 m m厚。四、主要分项工程施工技术措施施工工艺流程:土方开挖→钢筋网片制作安装→安放土钉钢筋→喷射混凝土→混凝土养护1、基坑开挖基坑开挖为整体一次性开挖至-7、37,承台部分整体开挖后再次开挖至设计标高。土方工程完成后开始搭设脚手架做支护。土方开挖前,根据设计放线,确定开挖边线,基坑开挖在破壁留出后10~2 0 m 土由人工修至规定坡度.在确保边坡幅员尺寸情况下,尽量保持边坡壁面得平整.2、钢筋网片制作安装土钉安放完成后,按要求修整坡面,在边坡上挂 Φ 6、5 3 00×30 0 钢筋网片.面层内得钢筋网片应牢固固定在边壁上,钢筋网片用插入土中得铁丝固定,但在喷射混凝土时不应出现振动。钢筋网片用扎丝绑扎而成,网格允许偏差为±1 0 mm,铺设钢筋网时每边得搭接长度不应小于 200mm,网片与坡面间隙不小于 20m m。土钉与面层钢筋网得连接通过钉头,土钉头为四段 Φ16 钢筋截成25 0-3 0 0m m成“井”字形焊牢到土钉尾部。3、插入土钉钢筋土钉钢筋选用14 螺纹钢,插入土钉钢筋为 0、8m,间距为 2m。4、喷射混凝土喷射混凝土配合比(重量比)水泥:砂:碎石=1:2:2,采纳机械拌与。喷射机输送干料至工作面,在喷头处加水混合,喷湿到坡面上。喷层厚度 8...
