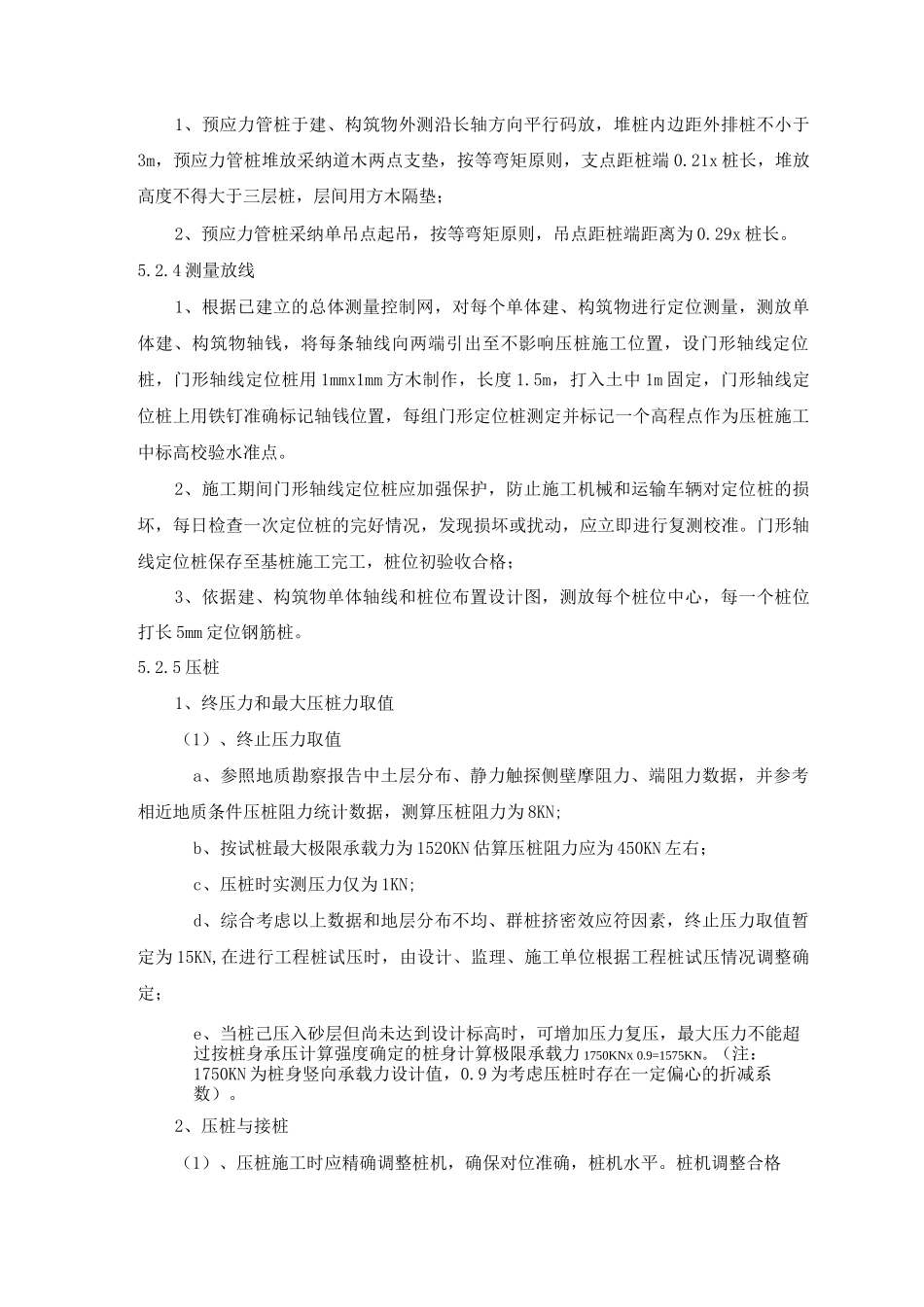

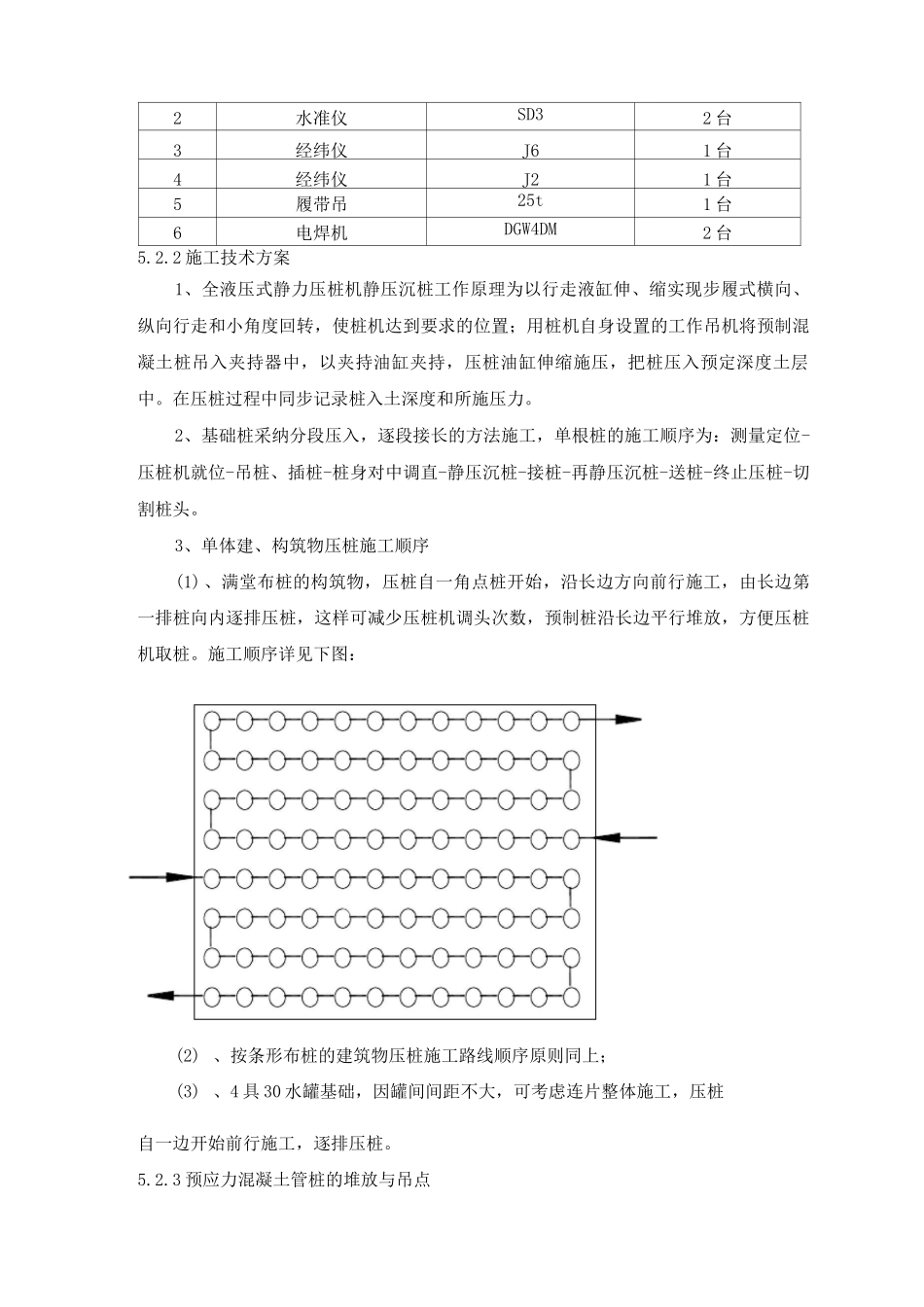

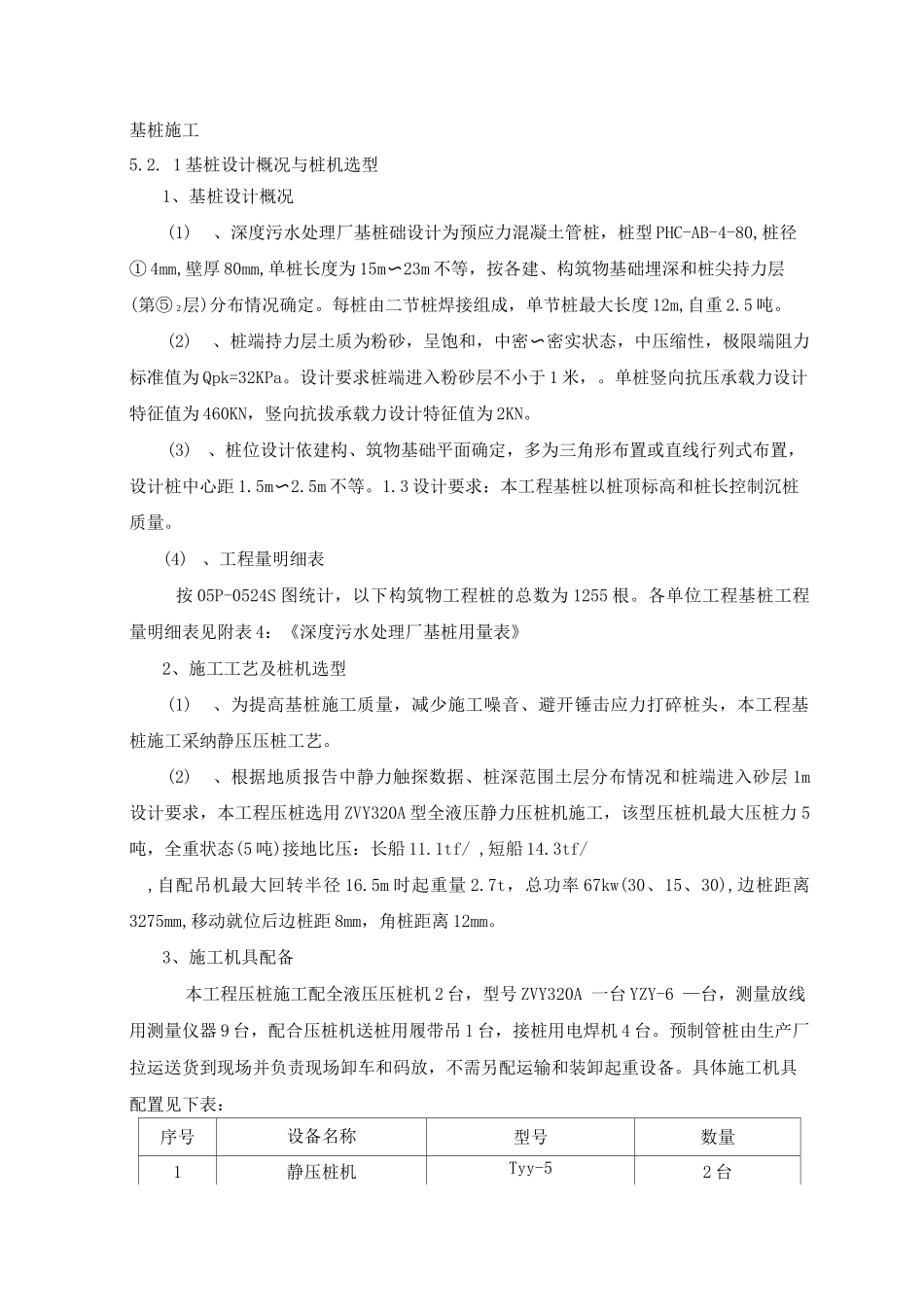

基桩施工5.2. 1 基桩设计概况与桩机选型1、基桩设计概况(1)、深度污水处理厂基桩础设计为预应力混凝土管桩,桩型 PHC-AB-4-80,桩径① 4mm,壁厚 80mm,单桩长度为 15m〜23m 不等,按各建、构筑物基础埋深和桩尖持力层(第⑤ 2层)分布情况确定。每桩由二节桩焊接组成,单节桩最大长度 12m,自重 2.5 吨。(2)、桩端持力层土质为粉砂,呈饱和,中密密实状态,中压缩性,极限端阻力〜标准值为 Qpk=32KPa。设计要求桩端进入粉砂层不小于 1 米,。单桩竖向抗压承载力设计特征值为 460KN,竖向抗拔承载力设计特征值为 2KN。(3)、桩位设计依建构、筑物基础平面确定,多为三角形布置或直线行列式布置,设计桩中心距 1.5m〜2.5m 不等。1.3 设计要求:本工程基桩以桩顶标高和桩长控制沉桩质量。(4) 、工程量明细表按 05P-0524S 图统计,以下构筑物工程桩的总数为 1255 根。各单位工程基桩工程量明细表见附表 4:《深度污水处理厂基桩用量表》2、施工工艺及桩机选型(1)、为提高基桩施工质量,减少施工噪音、避开锤击应力打碎桩头,本工程基桩施工采纳静压压桩工艺。(2)、根据地质报告中静力触探数据、桩深范围土层分布情况和桩端进入砂层 1m设计要求,本工程压桩选用 ZVY320A 型全液压静力压桩机施工,该型压桩机最大压桩力 5吨,全重状态(5 吨)接地比压:长船 11.1tf/ ,短船 14.3tf/,自配吊机最大回转半径 16.5m 时起重量 2.7t,总功率 67kw(30、15、30),边桩距离3275mm,移动就位后边桩距 8mm,角桩距离 12mm。3、施工机具配备本工程压桩施工配全液压压桩机 2 台,型号 ZVY320A 一台 YZY-6 —台,测量放线用测量仪器 9 台,配合压桩机送桩用履带吊 1 台,接桩用电焊机 4 台。预制管桩由生产厂拉运送货到现场并负责现场卸车和码放,不需另配运输和装卸起重设备。具体施工机具配置见下表:序号设备名称型号数量1静压桩机Tyy-52 台2水准仪SD32 台3经纬仪J61 台4经纬仪J21 台5履带吊25t1 台6电焊机DGW4DM2 台5.2.2 施工技术方案1、全液压式静力压桩机静压沉桩工作原理为以行走液缸伸、缩实现步履式横向、纵向行走和小角度回转,使桩机达到要求的位置;用桩机自身设置的工作吊机将预制混凝土桩吊入夹持器中,以夹持油缸夹持,压桩油缸伸缩施压,把桩压入预定深度土层中。在压桩过程中同步记录桩入土深度和所施压力。2、基础桩采纳分段压入,逐段接长的方法施工,单根桩的施工顺序为:测量定位-压桩机就位-吊...
