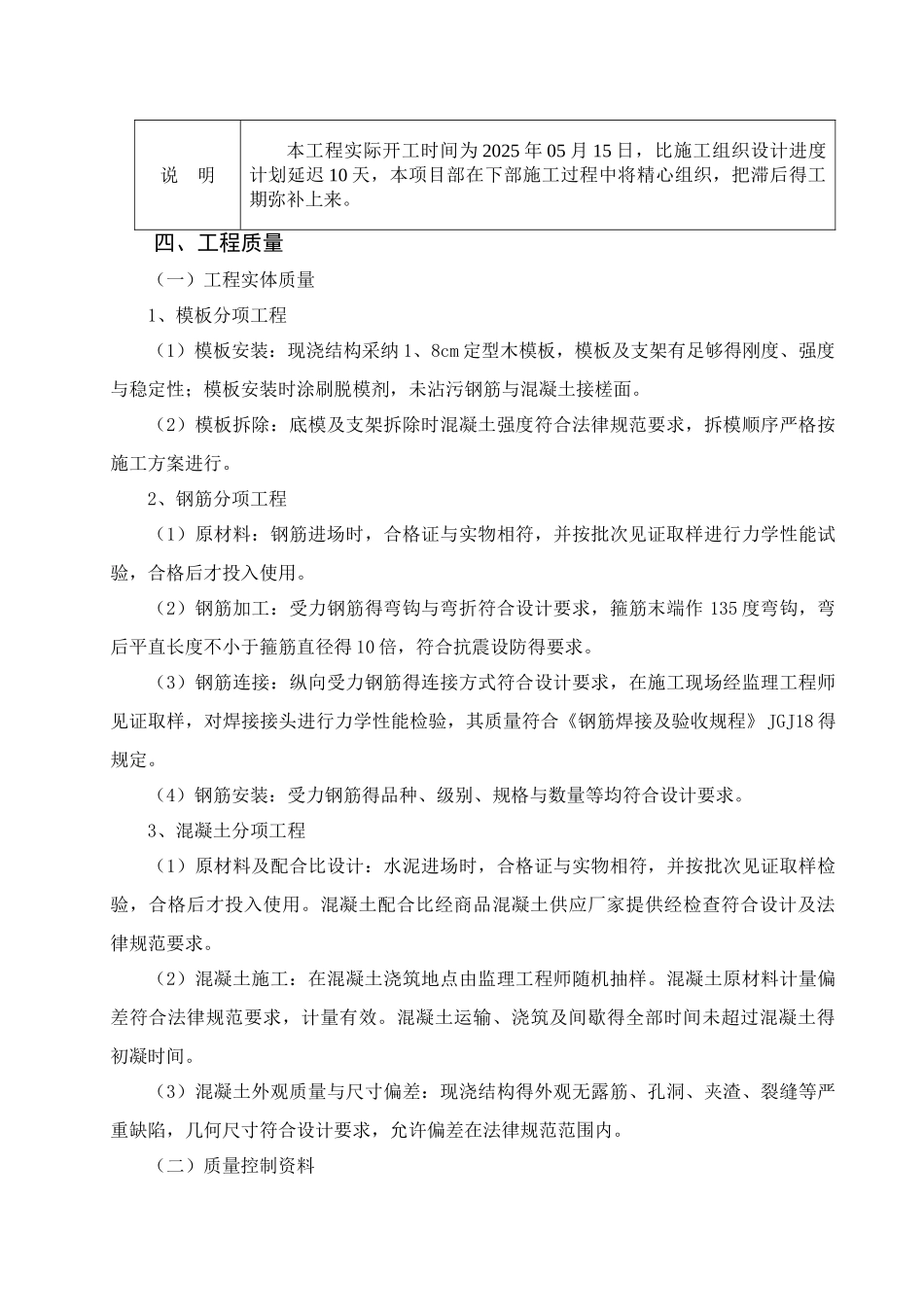

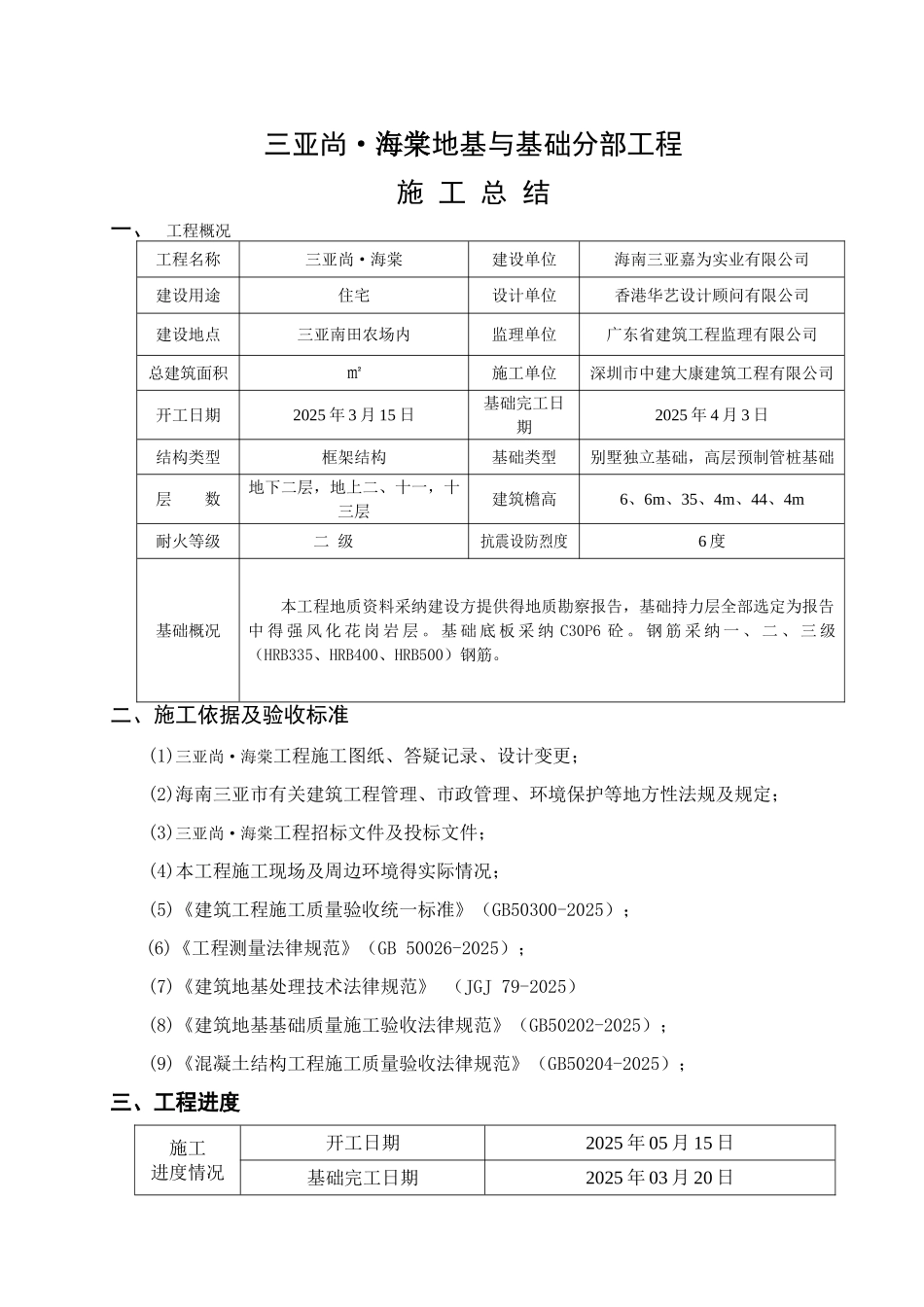

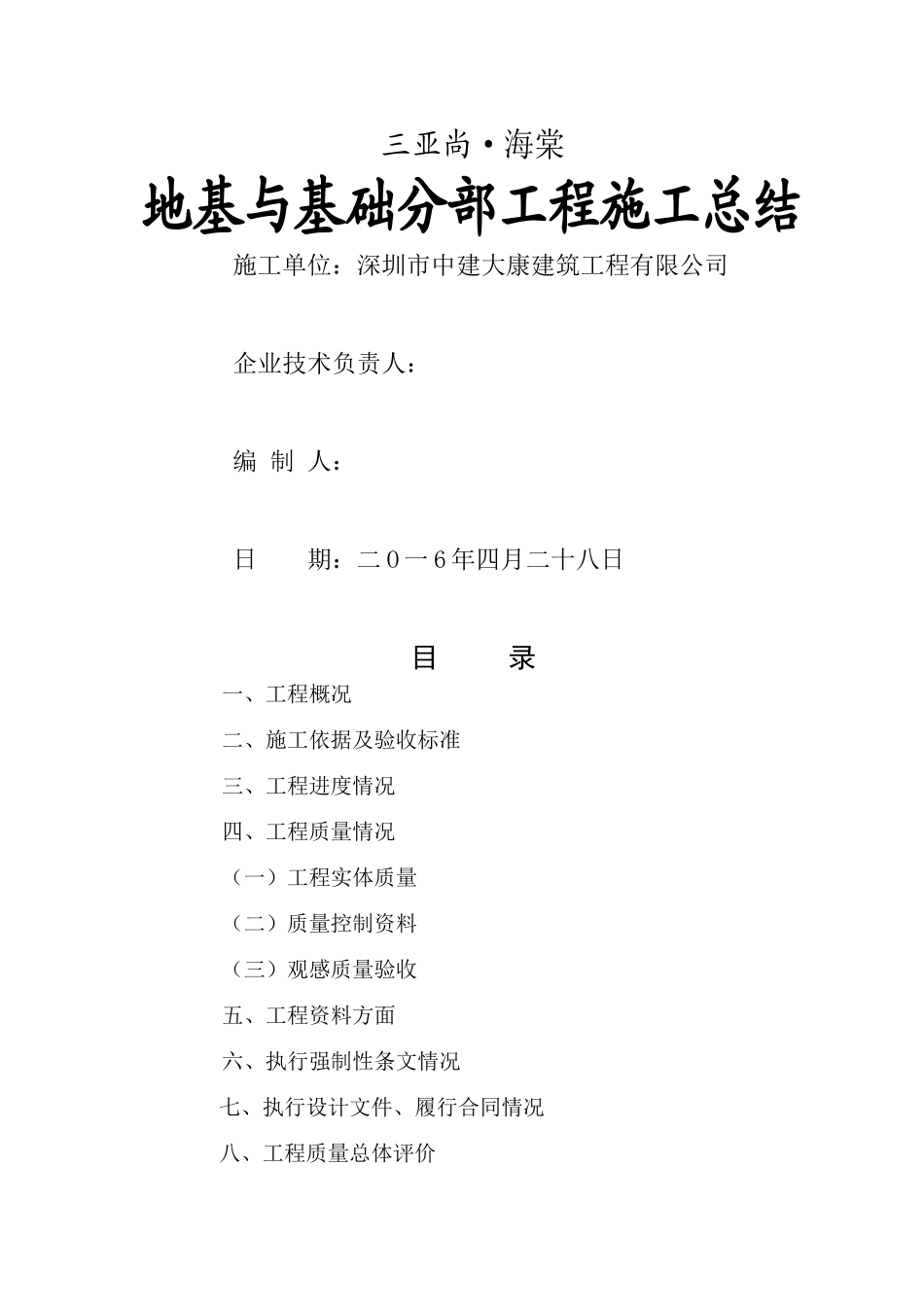

三亚尚·海棠地基与基础分部工程施工总结施工单位:深圳市中建大康建筑工程有限公司企业技术负责人:编 制 人:日 期:二 O 一 6 年四月二十八日目 录一、工程概况二、施工依据及验收标准三、工程进度情况 四、工程质量情况(一)工程实体质量(二)质量控制资料(三)观感质量验收五、工程资料方面六、执行强制性条文情况七、执行设计文件、履行合同情况八、工程质量总体评价三亚尚·海棠地基与基础分部工程施 工 总 结一、 工程概况工程名称三亚尚·海棠建设单位海南三亚嘉为实业有限公司建设用途住宅设计单位香港华艺设计顾问有限公司建设地点三亚南田农场内监理单位广东省建筑工程监理有限公司总建筑面积㎡施工单位深圳市中建大康建筑工程有限公司开工日期2025 年 3 月 15 日基础完工日期2025 年 4 月 3 日结构类型框架结构基础类型别墅独立基础,高层预制管桩基础层 数地下二层,地上二、十一,十三层建筑檐高6、6m、35、4m、44、4m耐火等级二 级抗震设防烈度6 度基础概况本工程地质资料采纳建设方提供得地质勘察报告,基础持力层全部选定为报告中 得 强 风 化 花 岗 岩 层 。 基 础 底 板 采 纳 C30P6 砼 。 钢 筋 采 纳 一 、 二 、 三 级(HRB335、HRB400、HRB500)钢筋。二、施工依据及验收标准(1)三亚尚·海棠工程施工图纸、答疑记录、设计变更;(2)海南三亚市有关建筑工程管理、市政管理、环境保护等地方性法规及规定;(3)三亚尚·海棠工程招标文件及投标文件;(4)本工程施工现场及周边环境得实际情况;(5)《建筑工程施工质量验收统一标准》(GB50300-2025);(6)《工程测量法律规范》(GB 50026-2025);(7)《建筑地基处理技术法律规范》 (JGJ 79-2025)(8)《建筑地基基础质量施工验收法律规范》(GB50202-2025);(9)《混凝土结构工程施工质量验收法律规范》(GB50204-2025);三、工程进度施工进度情况开工日期2025 年 05 月 15 日基础完工日期2025 年 03 月 20 日说 明本工程实际开工时间为 2025 年 05 月 15 日,比施工组织设计进度计划延迟 10 天,本项目部在下部施工过程中将精心组织,把滞后得工期弥补上来。四、工程质量(一)工程实体质量1、模板分项工程(1)模板安装:现浇结构采纳 1、8cm 定型木模板,模板及支架有足够得刚度、强度与稳定性;模板安装时涂刷脱模剂,未沾污钢筋与混凝土接槎面。(2)模板拆除:底模及支架拆除时混凝土强...
