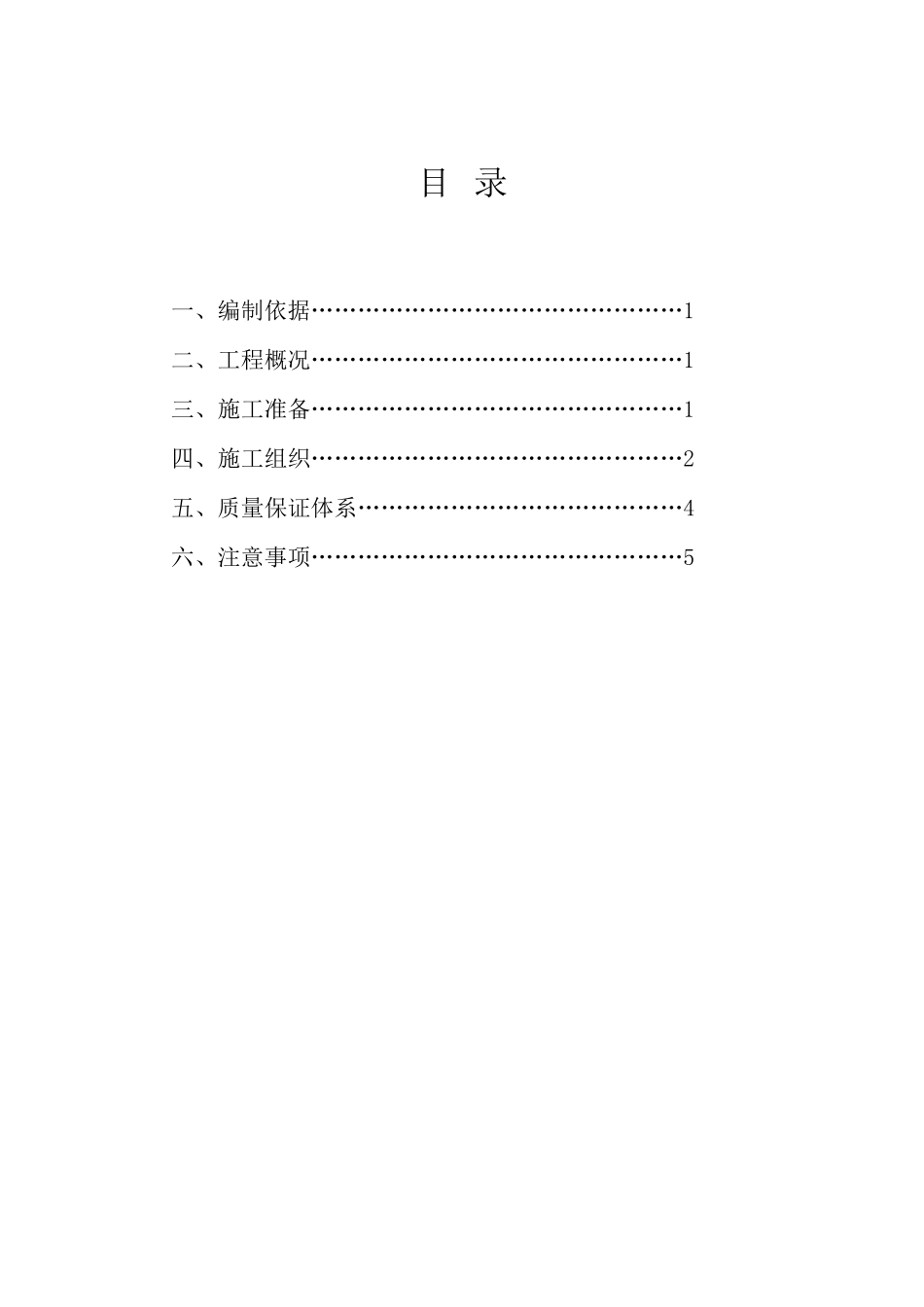

目 录一、编制依据…………………………………………1二、工程概况…………………………………………1三、施工准备…………………………………………1四、施工组织…………………………………………2五、质量保证体系……………………………………4六、注意事项…………………………………………5基础垫层及砖胎模施工方案一、编制依据1、《建筑地基基础工程施工质量验收法律规范》GB50202-20252、《混凝土结构工程施工质量验收法律规范》GB50204-20253、《砌体结构工程施工质量验收法律规范》GB50203-20254、《建筑施工安全检查标准》(JGJ59-2025)5、中海城 B 地块二期三标段施工图二、工程概况本 工 程 位 于 西 安 市 曲 江 新 区 上 元 路 、 芙 蓉 西 路 之 间 , 由28#、29#、30#、31#、32#、33#楼、地下车库组成,总建筑面积为105000 平方米
其中 28#、29#、32#楼地下 3 层,地上 18 层,层高2
9 米,总高 52
5 米/54
5 米,剪力墙结构;30#、31#、33#楼地下 2层,地上 18 层,层高 2
9 米,总高 52
5 米/54
5 米,剪力墙结构;车库地下 2 层,地下一层高 3
8 米,地下二层高 3
5 米,框架结构

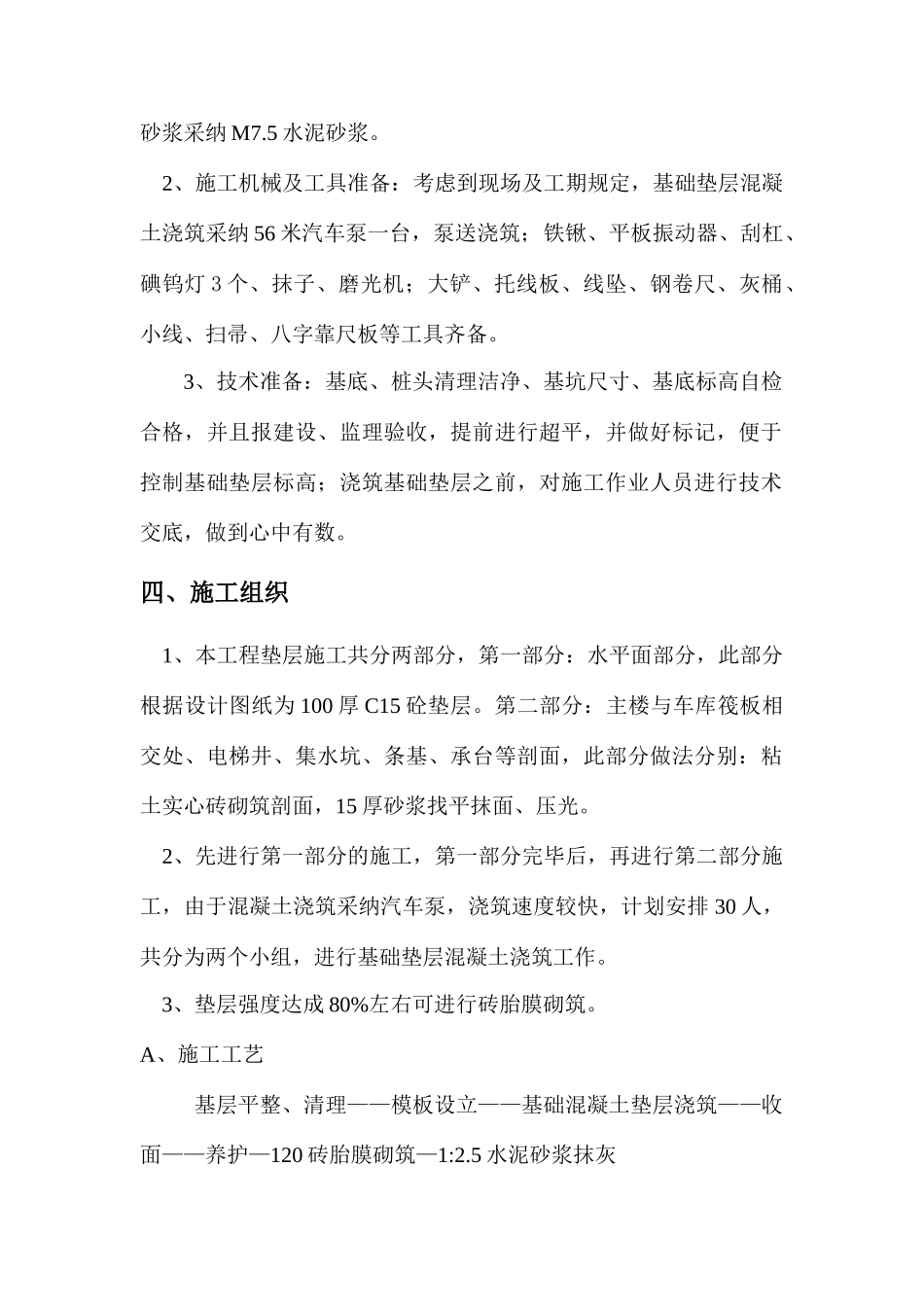

三、施工准备 1、材料准备:本工程基础垫层混凝土标号为 C15,混凝土采纳商品混凝土,主楼与车库筏板相交处、电梯井、集水坑、条基、承台等坡面采纳 120 厚砖胎膜,采纳粘土实心砖(240*115*53),水泥砂浆采纳 M7
5 水泥砂浆
2、施工机械及工具准备:考虑到现场及工期规定,基础垫层混凝土浇筑采纳 56 米汽车泵一台,泵送浇筑;铁锹、平板振动器、刮杠、碘钨灯 3 个、抹子、磨光机;大铲、托线板、线坠、钢卷尺、灰桶、小线、扫帚、八字靠尺板等工具齐备
3、技术准备:
