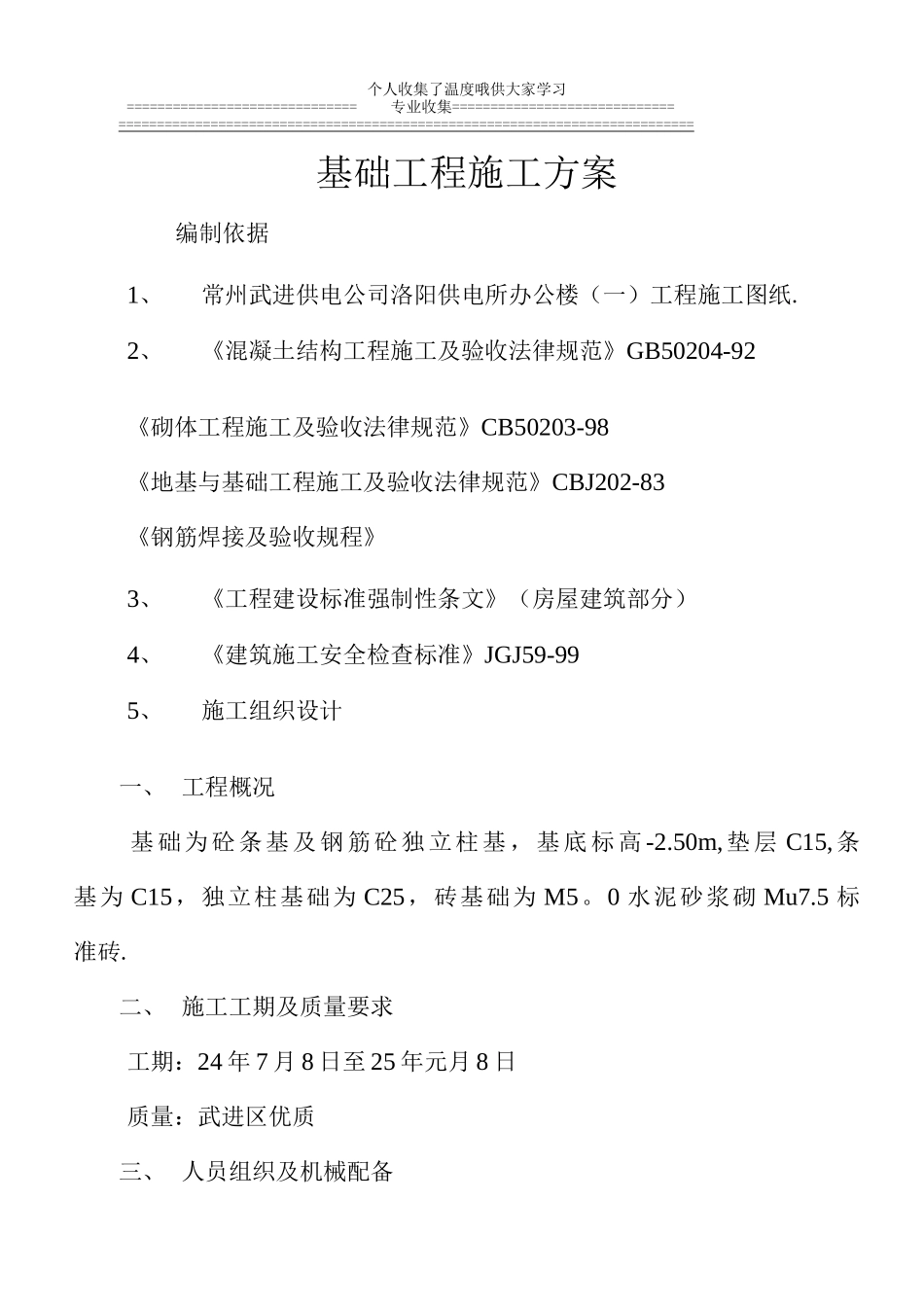

个人收集了温度哦供大家学习==============================专业收集========================================================================================================基础工程施工方案编制依据1、常州武进供电公司洛阳供电所办公楼(一)工程施工图纸
2、《混凝土结构工程施工及验收法律规范》GB50204-92《砌体工程施工及验收法律规范》CB50203-98《地基与基础工程施工及验收法律规范》CBJ202-83《钢筋焊接及验收规程》3、《工程建设标准强制性条文》(房屋建筑部分)4、《建筑施工安全检查标准》JGJ59-995、施工组织设计一、 工程概况基础为砼条基及钢筋砼独立柱基,基底标高 -2
50m,垫层 C15,条基为 C15,独立柱基础为 C25,砖基础为 M5
0 水泥砂浆砌 Mu7

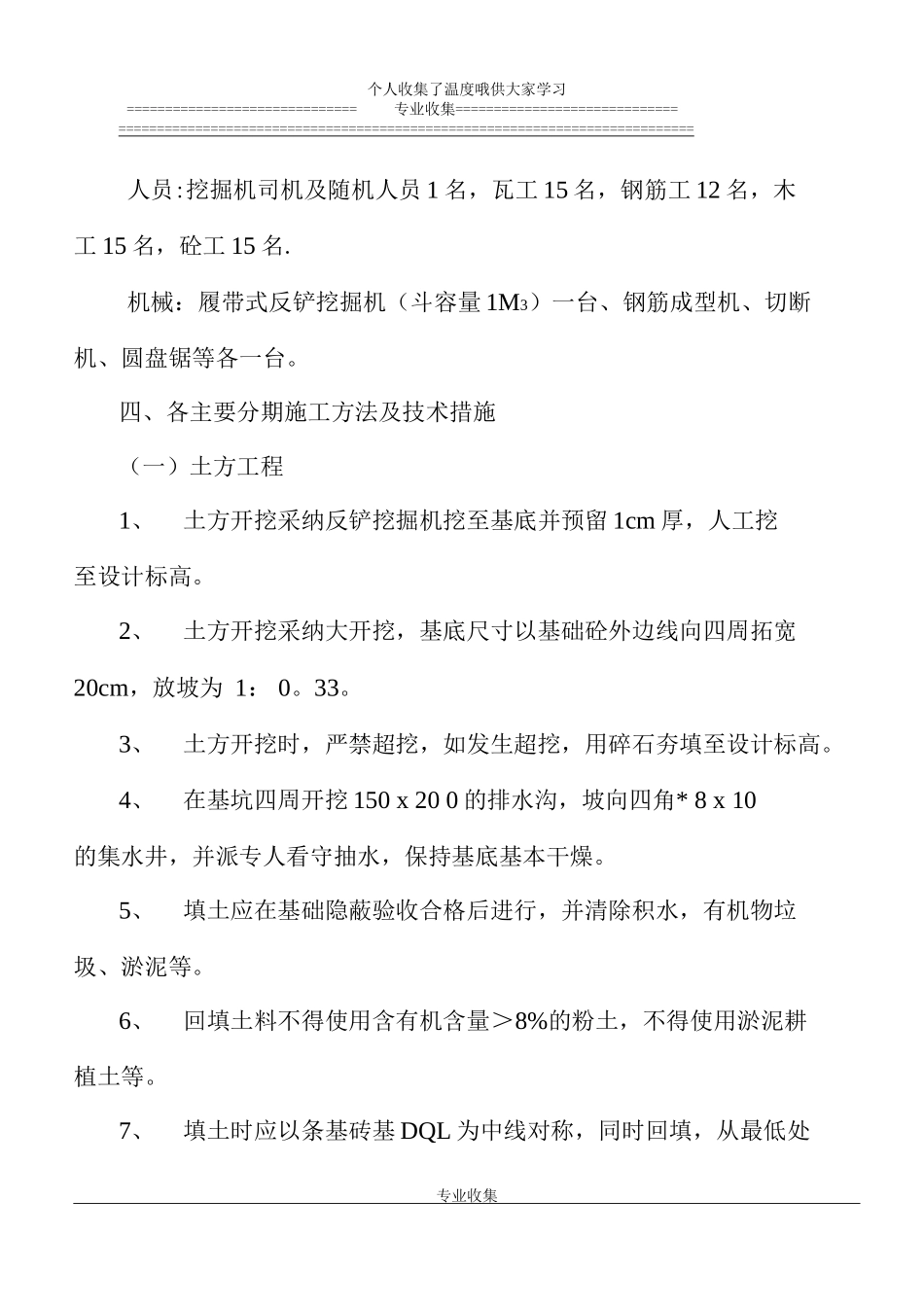

二、 施工工期及质量要求工期:24 年 7 月 8 日至 25 年元月 8 日质量:武进区优质三、 人员组织及机械配备专业收集个人收集了温度哦供大家学习==============================专业收集========================================================================================================人员:挖掘机司机及随机人员 1 名,瓦工 15 名,钢筋工 12 名,木工 15 名,砼工 15 名
机械:履带式反铲挖掘机(斗容量 1M3)一台、钢筋成型机、切断机、圆盘锯等各一台
四、各主要分期施工方法及技术措施(一)土方工程1、土方开挖采纳反铲挖掘机挖至基底并预留 1cm 厚,人工挖至设计标高
2、土方开挖采纳大开挖,
