技 术 交 底 书 编号:XSTG---009工程名称长城试车场一期涂装车间工程施工位置涂装车间(1-23 轴)交 底 者接 收 者复 核 者日 期2025.6

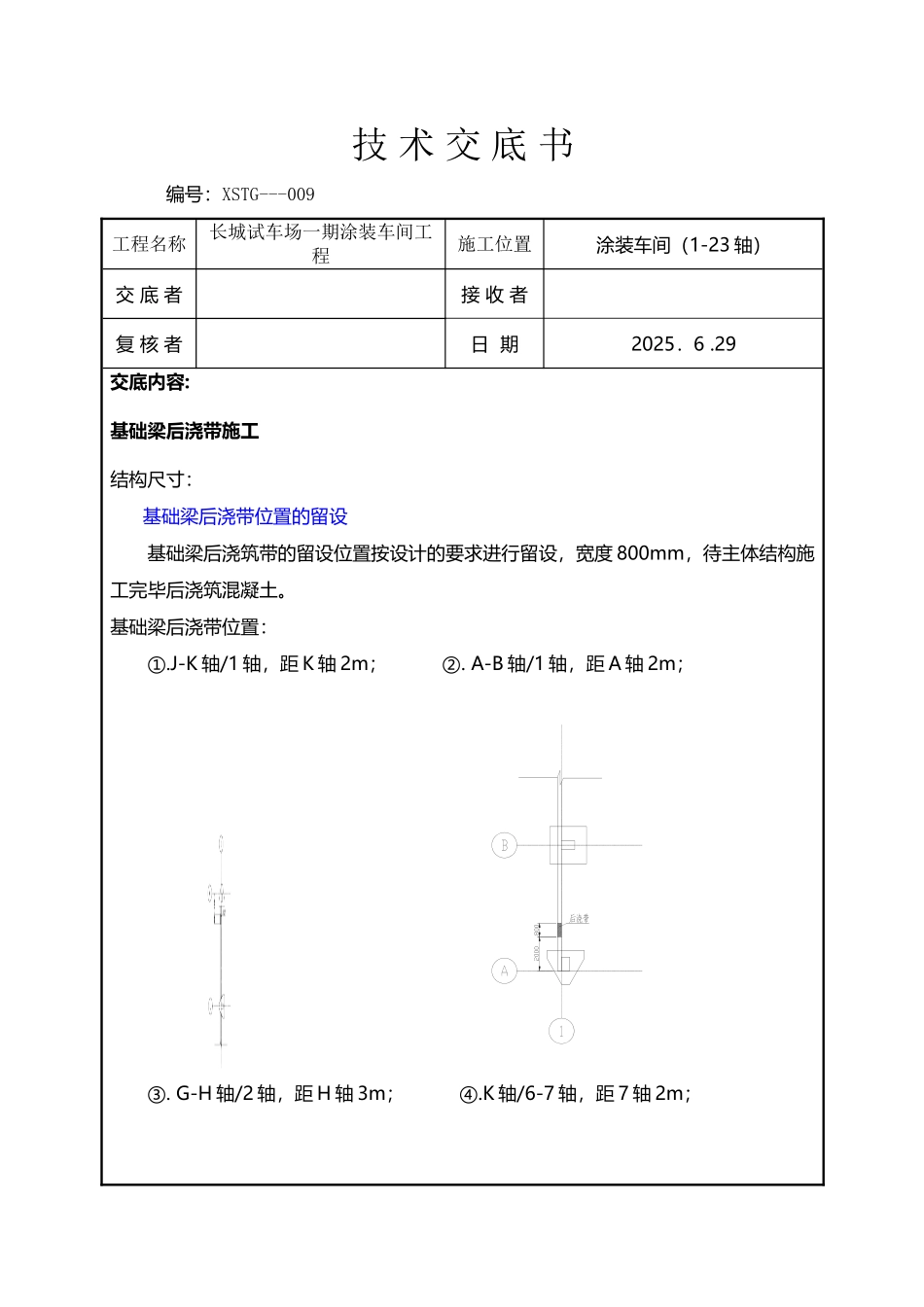

29交底内容:基础梁后浇带施工结构尺寸:基础梁后浇带位置的留设基础梁后浇筑带的留设位置按设计的要求进行留设,宽度 800mm,待主体结构施工完毕后浇筑混凝土
基础梁后浇带位置:①
J-K 轴/1 轴,距 K 轴 2m; ②
A-B 轴/1 轴,距 A 轴 2m;③
G-H 轴/2 轴,距 H 轴 3m; ④
K 轴/6-7 轴,距 7 轴 2m;⑤

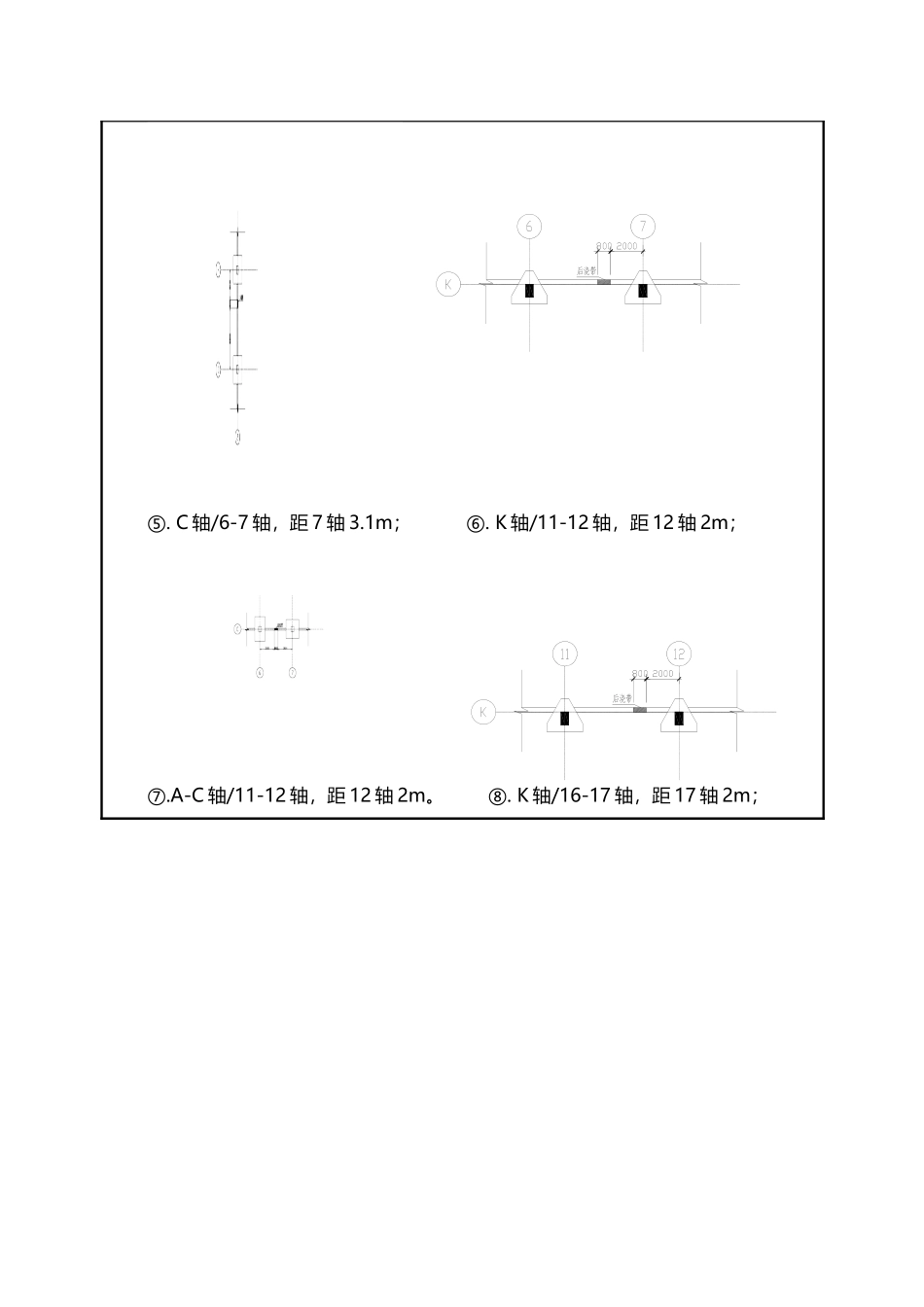

C 轴/6-7 轴,距 7 轴 3
K 轴/11-12 轴,距 12 轴 2m;⑦
A-C 轴/11-12 轴,距 12 轴 2m
K 轴/16-17 轴,距 17 轴 2m;⑨
A-C 轴/16-17 轴,距 17 轴 2m
A-C 轴/21-22 轴,距 22 轴 2m
基础梁后浇带配筋图技术标准:1、附加钢筋锚固长度 la 取 35d;2、施工工艺:清理先浇基础梁界面并凿毛→接口两侧涂刷砂浆厚度 2cm→检查原有模板的支撑情况→调整钢筋并除锈→浇筑混凝土→养护
3、施工方法:后浇带采纳 C35 微膨胀混凝土
浇筑混凝土前,首先清理洁净带内的杂物,特别是后浇带两侧混凝土面上的浮浆、松散混凝土等应该凿掉,并用水冲洗洁净
在接口混凝土的两侧先用同混凝土配合比的砂浆涂抹厚度 2cm
检查原有模板的的支撑情况,模板支撑应牢固、严密
由于带内的钢筋裸露,难免有生锈现象,此时应对钢筋进行除锈
开始浇注时,应避开直接靠近后浇带边缘下料
振捣时采纳插入式振动器,先振捣后浇带中心,再逐步向后浇带边缘推动,并距边缘 80~100m
