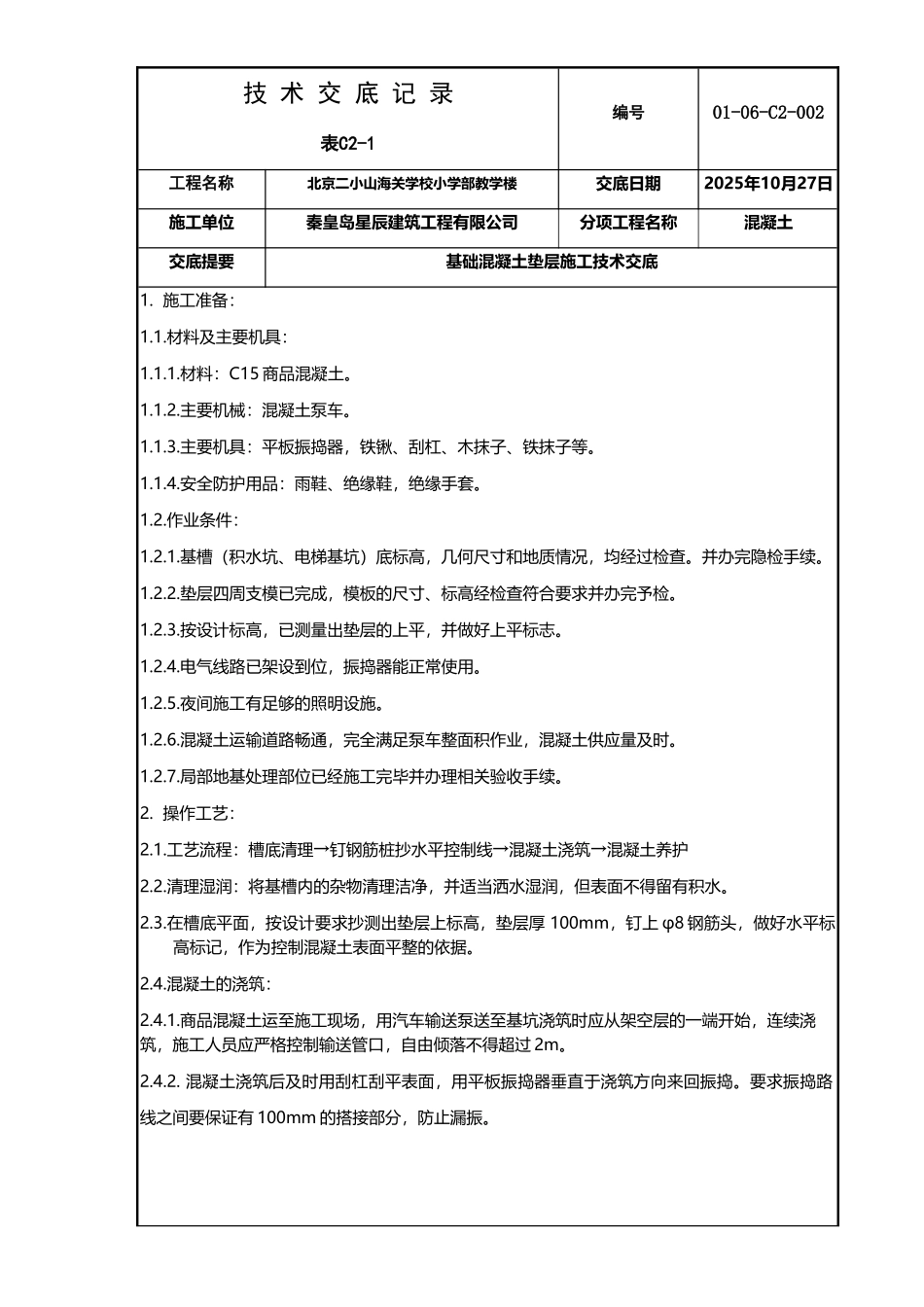

技 术 交 底 记 录表C2-1编号01-06-C2-002工程名称北京二小山海关学校小学部教学楼交底日期2025年10月27日施工单位秦皇岛星辰建筑工程有限公司分项工程名称混凝土交底提要基础混凝土垫层施工技术交底1
施工准备:1
材料及主要机具:1
材料:C15 商品混凝土
主要机械:混凝土泵车
主要机具:平板振捣器,铁锹、刮杠、木抹子、铁抹子等
安全防护用品:雨鞋、绝缘鞋,绝缘手套
作业条件:1
基槽(积水坑、电梯基坑)底标高,几何尺寸和地质情况,均经过检查
并办完隐检手续
垫层四周支模已完成,模板的尺寸、标高经检查符合要求并办完予检
按设计标高,已测量出垫层的上平,并做好上平标志
电气线路已架设到位,振捣器能正常使用
夜间施工有足够的照明设施
混凝土运输道路畅通,完全满足泵车整面积作业,混凝土供应量及时
局部地基处理部位已经施工完毕并办理相关验收手续
操作工艺:2
工艺流程:槽底清理→钉钢筋桩抄水平控制线→混凝土浇筑→混凝土养护2
清理湿润:将基槽内的杂物清理洁净,并适当洒水湿润,但表面不得留有积水
在槽底平面,按设计要求抄测出垫层上标高,垫层厚 100mm,钉上 φ8 钢筋头,做好水平标高标记,作为控制混凝土表面平整的依据
混凝土的浇筑:2
商品混凝土运至施工现场,用汽车输送泵送至基坑浇筑时应从架空层的一端开始,连续浇筑,施工人员应严格控制输送管口,自由倾落不得超过 2m
混凝土浇筑后及时用刮杠刮平表面,用平板振捣器垂直于浇筑方向来回振捣
要求振捣路线之
