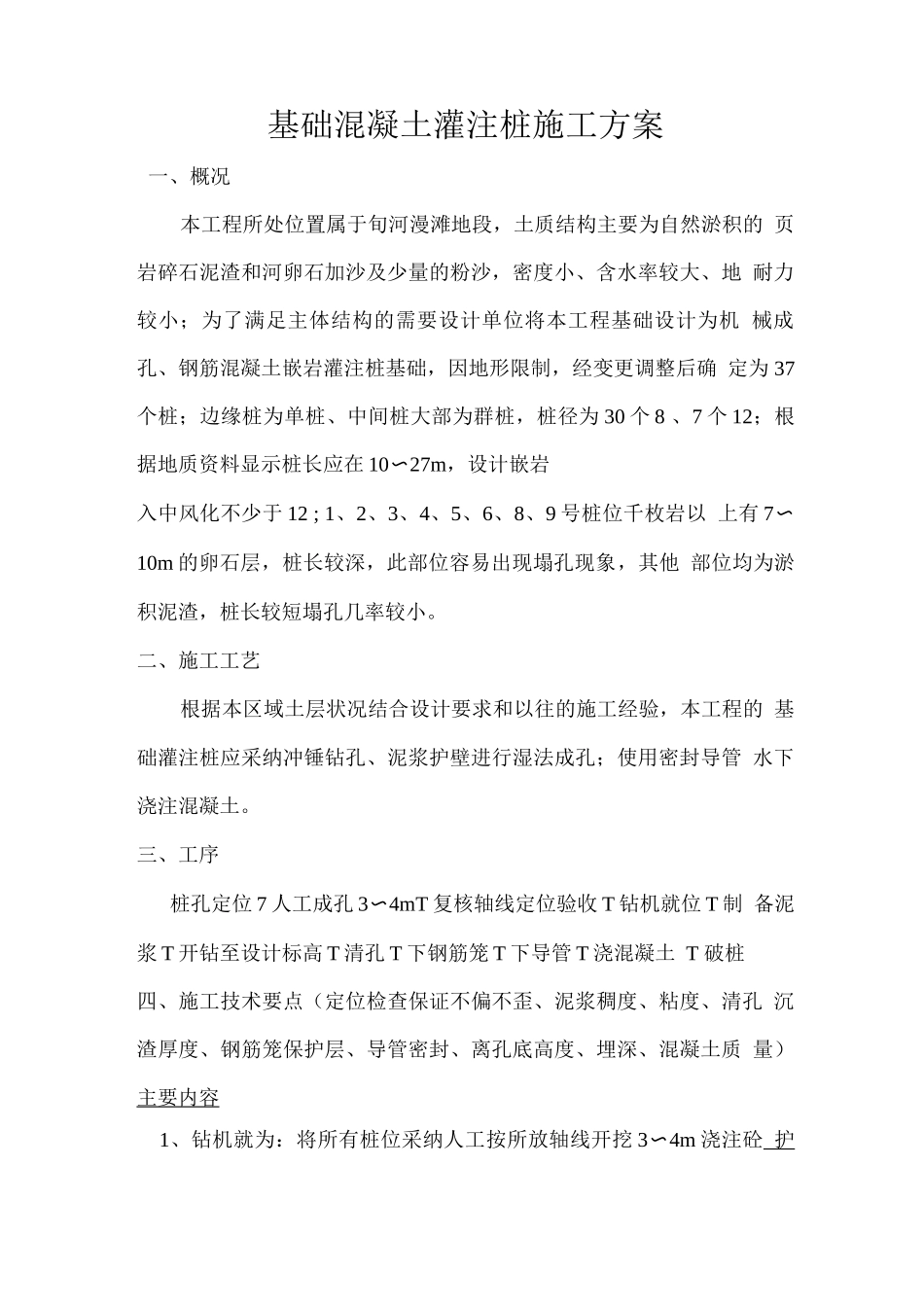

基础混凝土灌注桩施工方案一、概况本工程所处位置属于旬河漫滩地段,土质结构主要为自然淤积的 页岩碎石泥渣和河卵石加沙及少量的粉沙,密度小、含水率较大、地 耐力较小;为了满足主体结构的需要设计单位将本工程基础设计为机 械成孔、钢筋混凝土嵌岩灌注桩基础,因地形限制,经变更调整后确 定为 37个桩;边缘桩为单桩、中间桩大部为群桩,桩径为 30 个 8 、7 个 12;根据地质资料显示桩长应在 10〜27m,设计嵌岩入中风化不少于 12 ; 1、2、3、4、5、6、8、9 号桩位千枚岩以 上有 7〜10m 的卵石层,桩长较深,此部位容易出现塌孔现象,其他 部位均为淤积泥渣,桩长较短塌孔几率较小
二、施工工艺根据本区域土层状况结合设计要求和以往的施工经验,本工程的 基础灌注桩应采纳冲锤钻孔、泥浆护壁进行湿法成孔;使用密封导管 水下浇注混凝土
三、工序桩孔定位 7 人工成孔 3〜4mT 复核轴线定位验收 T 钻机就位 T 制 备泥浆 T 开钻至设计标高 T 清孔 T 下钢筋笼 T 下导管 T 浇混凝土 T 破桩四、施工技术要点(定位检查保证不偏不歪、泥浆稠度、粘度、清孔 沉渣厚度、钢筋笼保护层、导管密封、离孔底高度、埋深、混凝土质 量)主要内容1、钻机就为:将所有桩位采纳人工按所放轴线开挖 3〜4m 浇注砼 护壁,并在护壁上已标十字线
钻机就为时,应认真调平机台及稳固, 确保在施工中不发生倾斜、移动,确保钻机“平、正、直”使钻头中 心与护壁十字线重合
钻孔质量要求:桩径偏差控制在 +50-20mm 、桩 位偏差控制在 1cm 以内、垂直度控制在 3% 0
2 、本工程 根据地堪资料得知土层为杂填土、淤泥,靠 G 轴线桩 位下有砂卵层,因此在施工中要控制泥浆密度在 1
3g/cm3之间
3、清渣:采纳泥浆导管循环清渣,在清渣时必须备足泥浆及时补 充,确保桩孔中浆面稳定
必要时要进行
